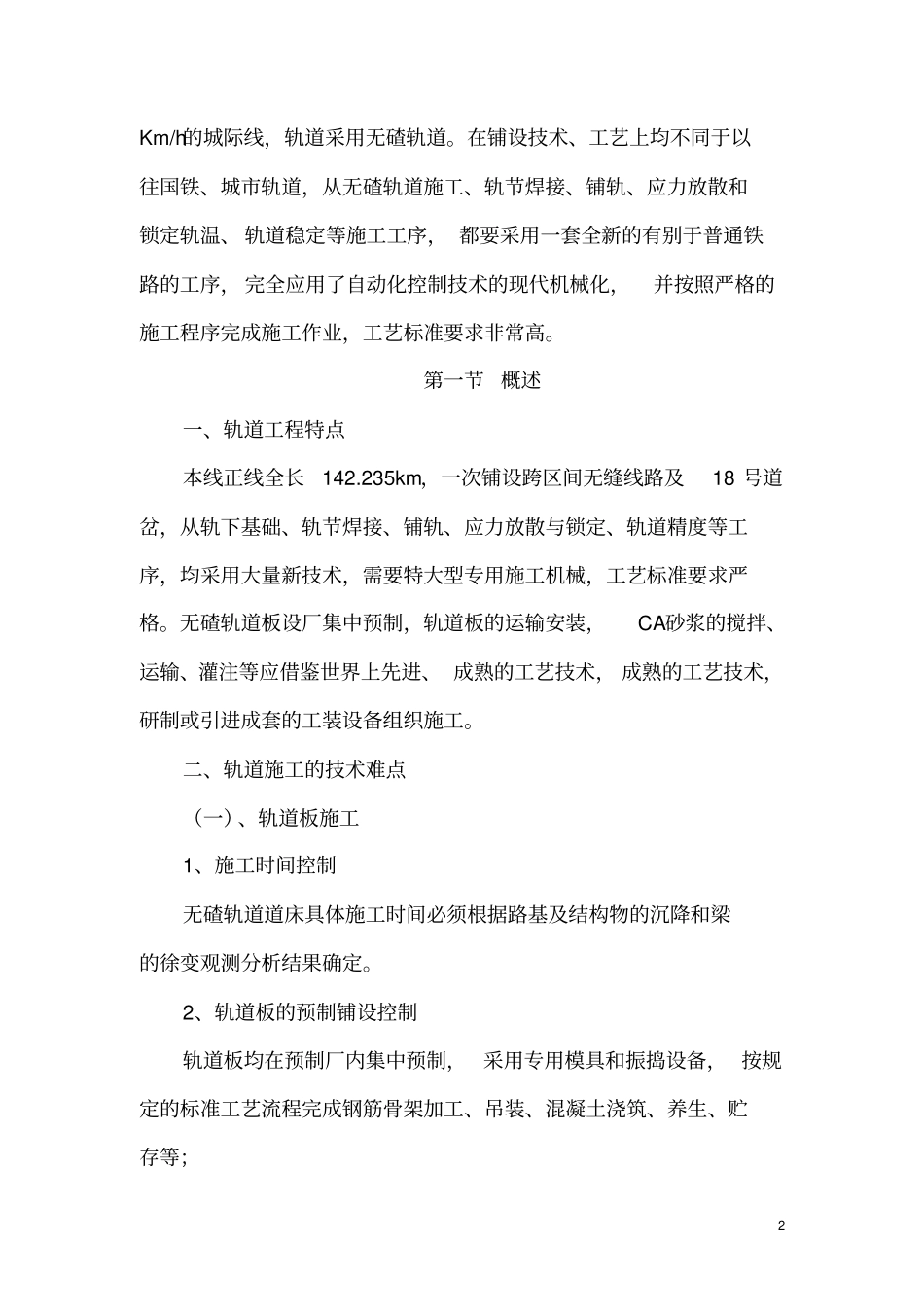

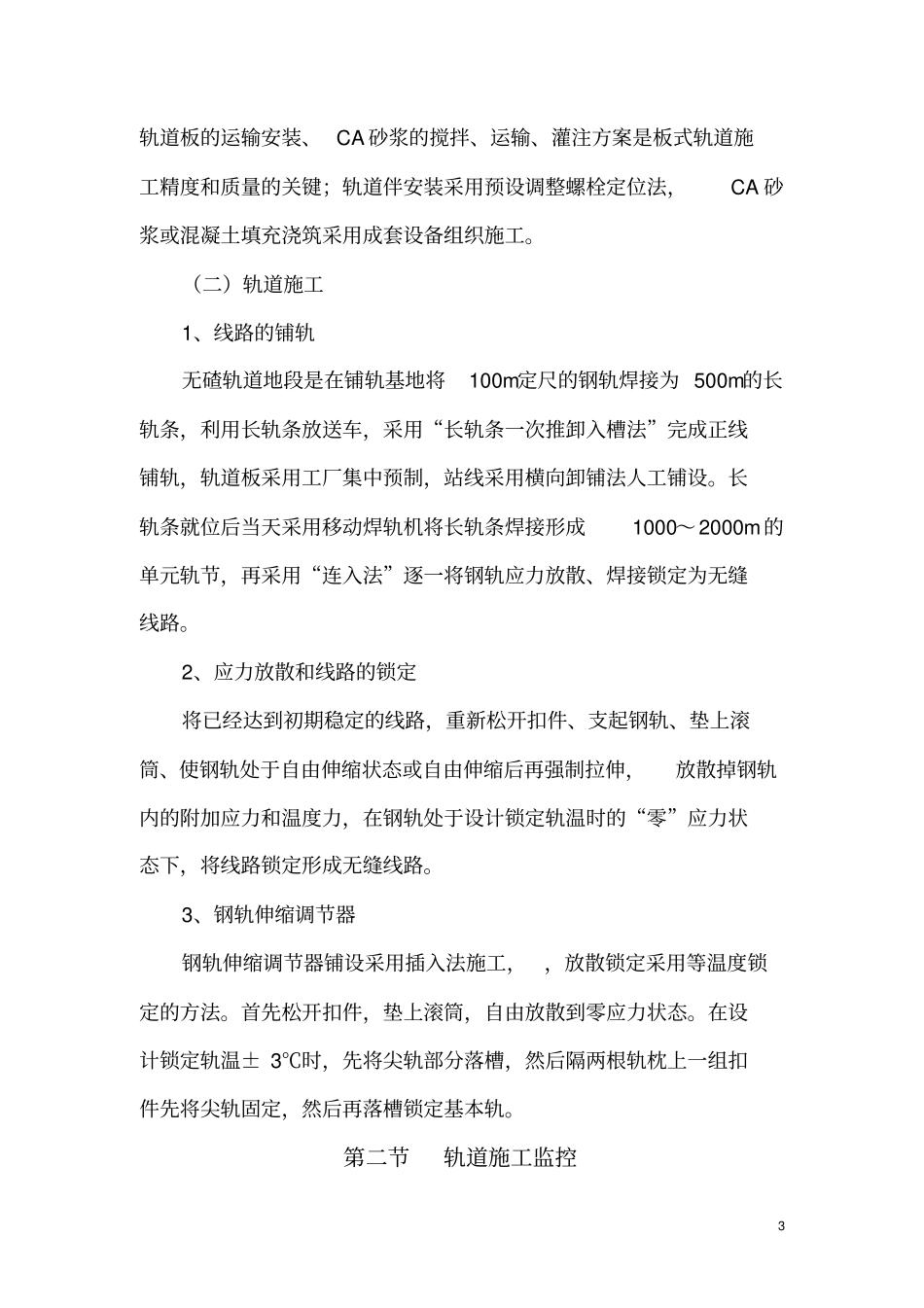

1 轨道工程监理要点及监理实施细则广珠城际轨道交通工程第三监理分站广珠城际轨道交通线是国内第一条基础设施速度目标值达到200 2 Km/h的城际线,轨道采用无碴轨道。在铺设技术、工艺上均不同于以往国铁、城市轨道,从无碴轨道施工、轨节焊接、铺轨、应力放散和锁定轨温、 轨道稳定等施工工序, 都要采用一套全新的有别于普通铁路的工序, 完全应用了自动化控制技术的现代机械化,并按照严格的施工程序完成施工作业,工艺标准要求非常高。第一节概述一、轨道工程特点本线正线全长142.235km,一次铺设跨区间无缝线路及18 号道岔,从轨下基础、轨节焊接、铺轨、应力放散与锁定、轨道精度等工序,均采用大量新技术,需要特大型专用施工机械,工艺标准要求严格。无碴轨道板设厂集中预制,轨道板的运输安装,CA砂浆的搅拌、运输、灌注等应借鉴世界上先进、 成熟的工艺技术, 成熟的工艺技术,研制或引进成套的工装设备组织施工。二、轨道施工的技术难点(一)、轨道板施工1、施工时间控制无碴轨道道床具体施工时间必须根据路基及结构物的沉降和梁的徐变观测分析结果确定。2、轨道板的预制铺设控制轨道板均在预制厂内集中预制,采用专用模具和振捣设备, 按规定的标准工艺流程完成钢筋骨架加工、吊装、混凝土浇筑、养生、贮存等;3 轨道板的运输安装、 CA 砂浆的搅拌、运输、灌注方案是板式轨道施工精度和质量的关键;轨道伴安装采用预设调整螺栓定位法,CA 砂浆或混凝土填充浇筑采用成套设备组织施工。(二)轨道施工1、线路的铺轨无碴轨道地段是在铺轨基地将100m定尺的钢轨焊接为 500m的长轨条,利用长轨条放送车,采用“长轨条一次推卸入槽法”完成正线铺轨,轨道板采用工厂集中预制,站线采用横向卸铺法人工铺设。长轨条就位后当天采用移动焊轨机将长轨条焊接形成1000~2000m的单元轨节,再采用“连入法”逐一将钢轨应力放散、焊接锁定为无缝线路。2、应力放散和线路的锁定将已经达到初期稳定的线路,重新松开扣件、支起钢轨、垫上滚筒、使钢轨处于自由伸缩状态或自由伸缩后再强制拉伸,放散掉钢轨内的附加应力和温度力,在钢轨处于设计锁定轨温时的“零”应力状态下,将线路锁定形成无缝线路。3、钢轨伸缩调节器钢轨伸缩调节器铺设采用插入法施工,,放散锁定采用等温度锁定的方法。首先松开扣件,垫上滚筒,自由放散到零应力状态。在设计锁定轨温± 3℃时,先将尖轨部分落槽,然后隔两根轨枕上一组扣件先将尖轨固定,然后再落槽锁...
