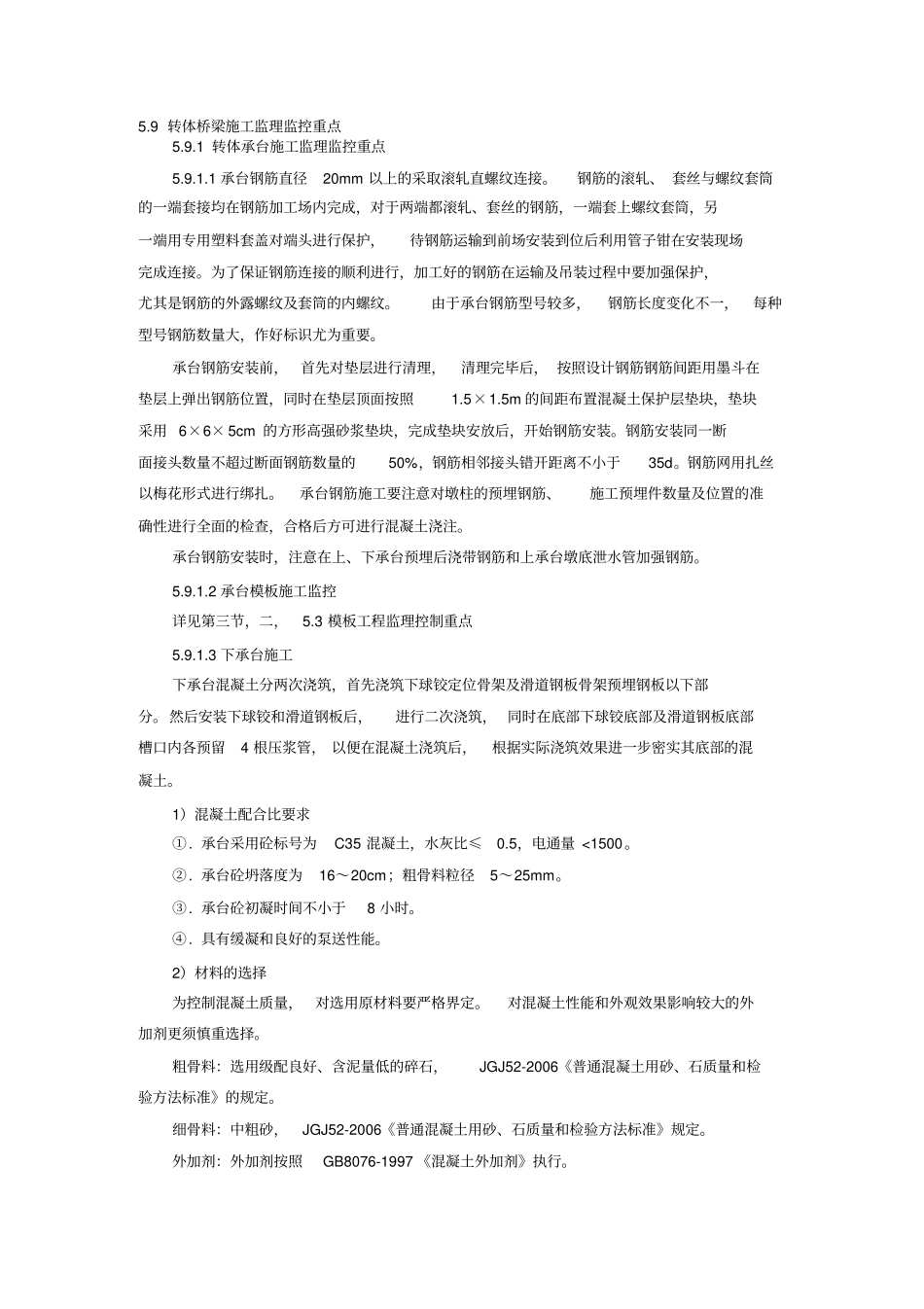

9 转体桥梁施工监理监控重点5
1 转体承台施工监理监控重点5
1 承台钢筋直径20mm 以上的采取滚轧直螺纹连接
钢筋的滚轧、 套丝与螺纹套筒的一端套接均在钢筋加工场内完成,对于两端都滚轧、套丝的钢筋,一端套上螺纹套筒,另一端用专用塑料套盖对端头进行保护,待钢筋运输到前场安装到位后利用管子钳在安装现场完成连接
为了保证钢筋连接的顺利进行,加工好的钢筋在运输及吊装过程中要加强保护,尤其是钢筋的外露螺纹及套筒的内螺纹
由于承台钢筋型号较多,钢筋长度变化不一,每种型号钢筋数量大,作好标识尤为重要
承台钢筋安装前,首先对垫层进行清理,清理完毕后, 按照设计钢筋钢筋间距用墨斗在垫层上弹出钢筋位置,同时在垫层顶面按照1
5m 的间距布置混凝土保护层垫块,垫块采用 6×6× 5cm 的方形高强砂浆垫块,完成垫块安放后,开始钢筋安装
钢筋安装同一断面接头数量不超过断面钢筋数量的50%,钢筋相邻接头错开距离不小于35d
钢筋网用扎丝以梅花形式进行绑扎
承台钢筋施工要注意对墩柱的预埋钢筋、施工预埋件数量及位置的准确性进行全面的检查,合格后方可进行混凝土浇注
承台钢筋安装时,注意在上、下承台预埋后浇带钢筋和上承台墩底泄水管加强钢筋
2 承台模板施工监控详见第三节,二,5
3 模板工程监理控制重点5
3 下承台施工下承台混凝土分两次浇筑,首先浇筑下球铰定位骨架及滑道钢板骨架预埋钢板以下部分
然后安装下球铰和滑道钢板后,进行二次浇筑, 同时在底部下球铰底部及滑道钢板底部槽口内各预留4 根压浆管, 以便在混凝土浇筑后,根据实际浇筑效果进一步密实其底部的混凝土
1)混凝土配合比要求①
承台采用砼标号为C35 混凝土,水灰比≤0
