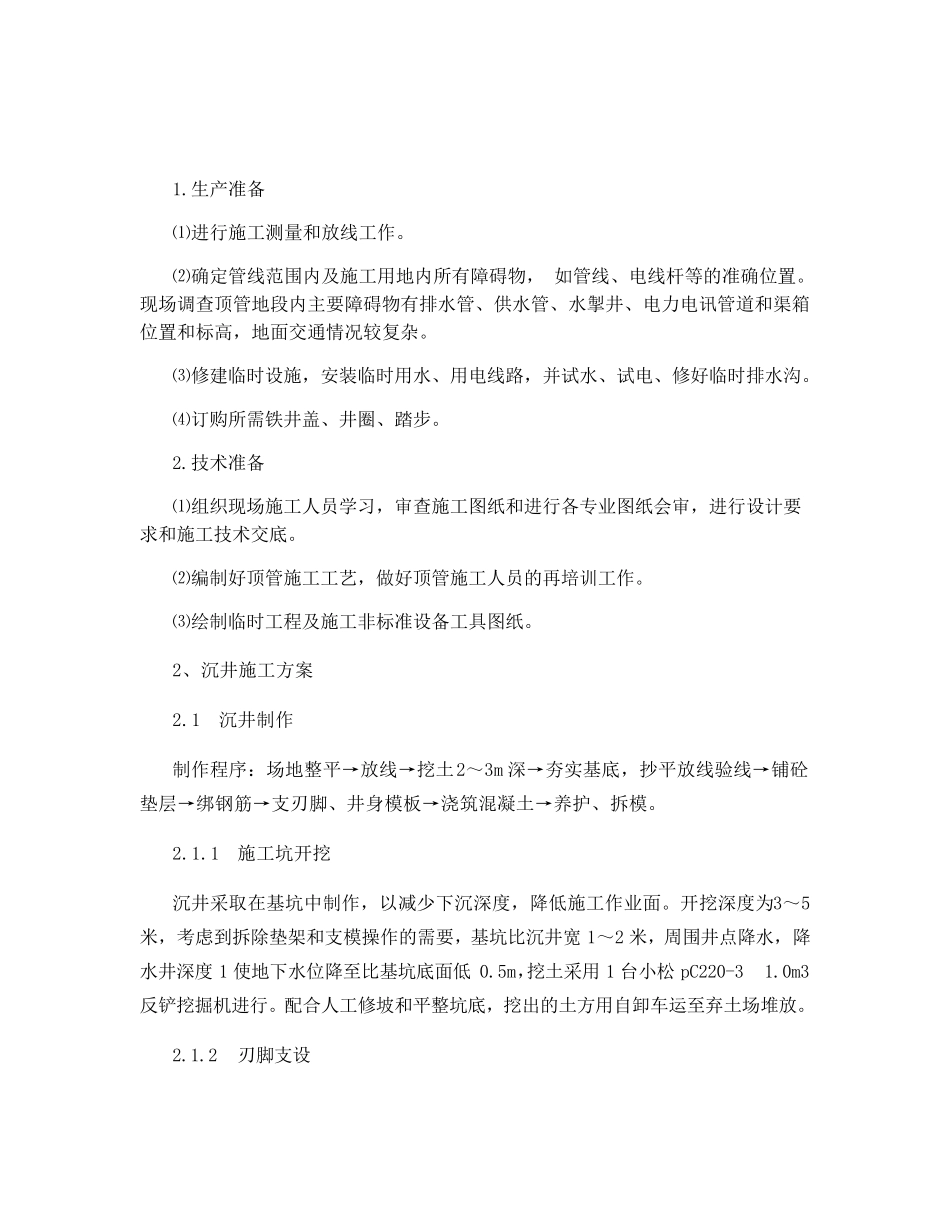

生产准备 ⑴进行施工测量和放线工作
⑵确定管线范围内及施工用地内所有障碍物, 如管线、电线杆等的准确位置
现场调查顶管地段内主要障碍物有排水管、供水管、水掣井、电力电讯管道和渠箱位置和标高,地面交通情况较复杂
⑶修建临时设施,安装临时用水、用电线路,并试水、试电、修好临时排水沟
⑷订购所需铁井盖、井圈、踏步
技术准备 ⑴组织现场施工人员学习,审查施工图纸和进行各专业图纸会审,进行设计要求和施工技术交底
⑵编制好顶管施工工艺,做好顶管施工人员的再培训工作
⑶绘制临时工程及施工非标准设备工具图纸
2、沉井施工方案 2

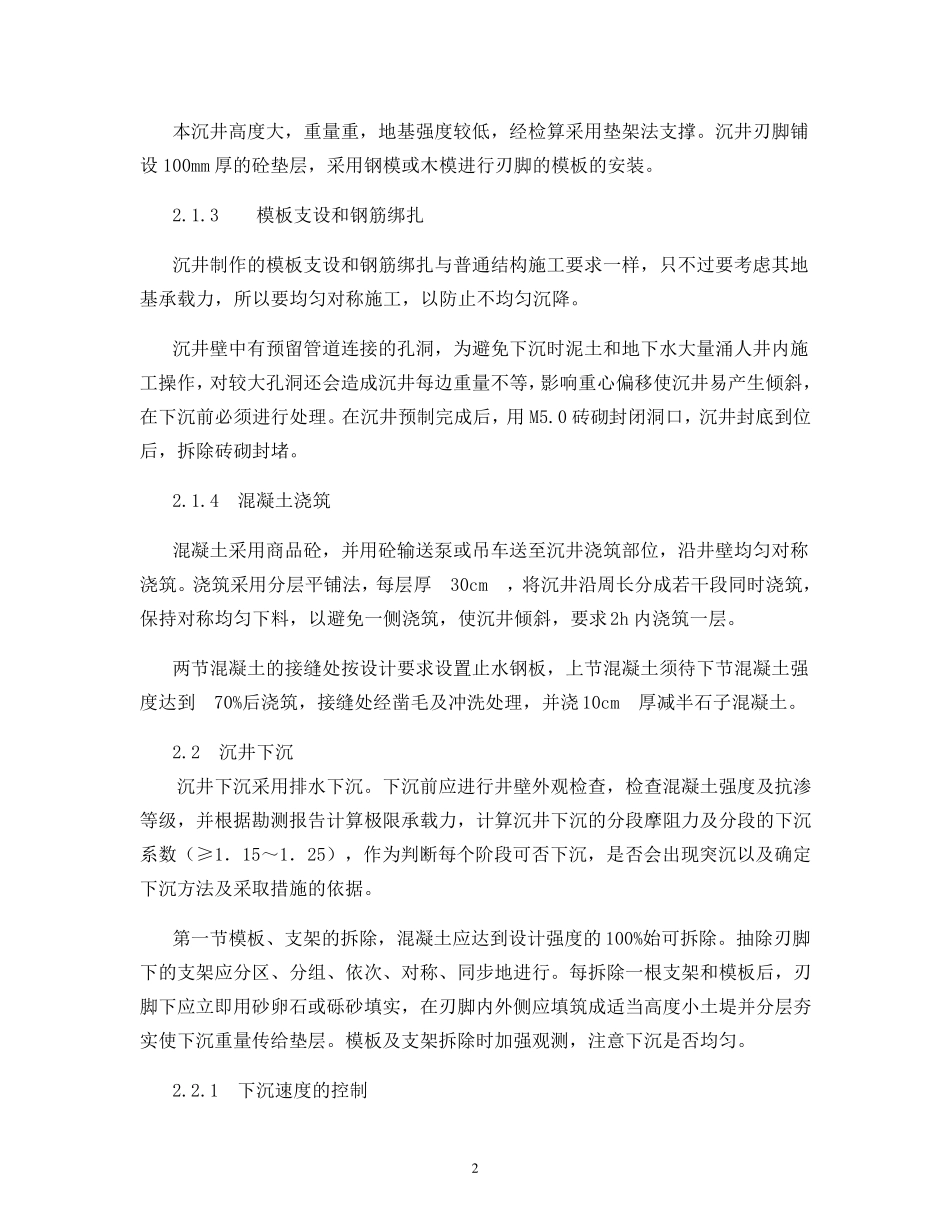

1 沉井制作 制作程序:场地整平→放线→挖土2~3m 深→夯实基底,抄平放线验线→铺砼垫层→绑钢筋→支刃脚、井身模板→浇筑混凝土→养护、拆模
1 施工坑开挖 沉井采取在 基坑中 制作,以 减 少 下 沉深度 ,降 低 施工作业面
开挖深度 为 3~5米 ,考 虑 到 拆除 垫架 和支模操 作的需要,基坑比 沉井宽 1~2 米 ,周 围井点 降 水,降水井深度 1 使 地下 水位降 至 比 基坑底面低0
5m,挖土采用1 台 小 松 pC220-3 1
0m3反 铲 挖掘 机 进行
配 合 人工修坡 和平整坑底,挖出 的土方用自 卸 车 运 至 弃 土场堆 放
2 刃脚支设 2 本 沉 井 高 度 大 , 重 量 重 , 地 基 强 度 较 低 , 经 检 算 采 用 垫 架 法 支 撑
沉 井 刃 脚 铺设 100mm 厚 的 砼 垫 层 , 采 用 钢 模 或 木 模 进 行 刃 脚 的 模 板 的 安 装
3 模 板 支 设 和 钢 筋 绑 扎 沉 井 制 作 的 模 板 支 设 和 钢 筋 绑 扎 与 普 通 结 构 施 工 要 求 一 样 , 只 不 过 要 考 虑 其 地基 承 载 力 , 所 以
