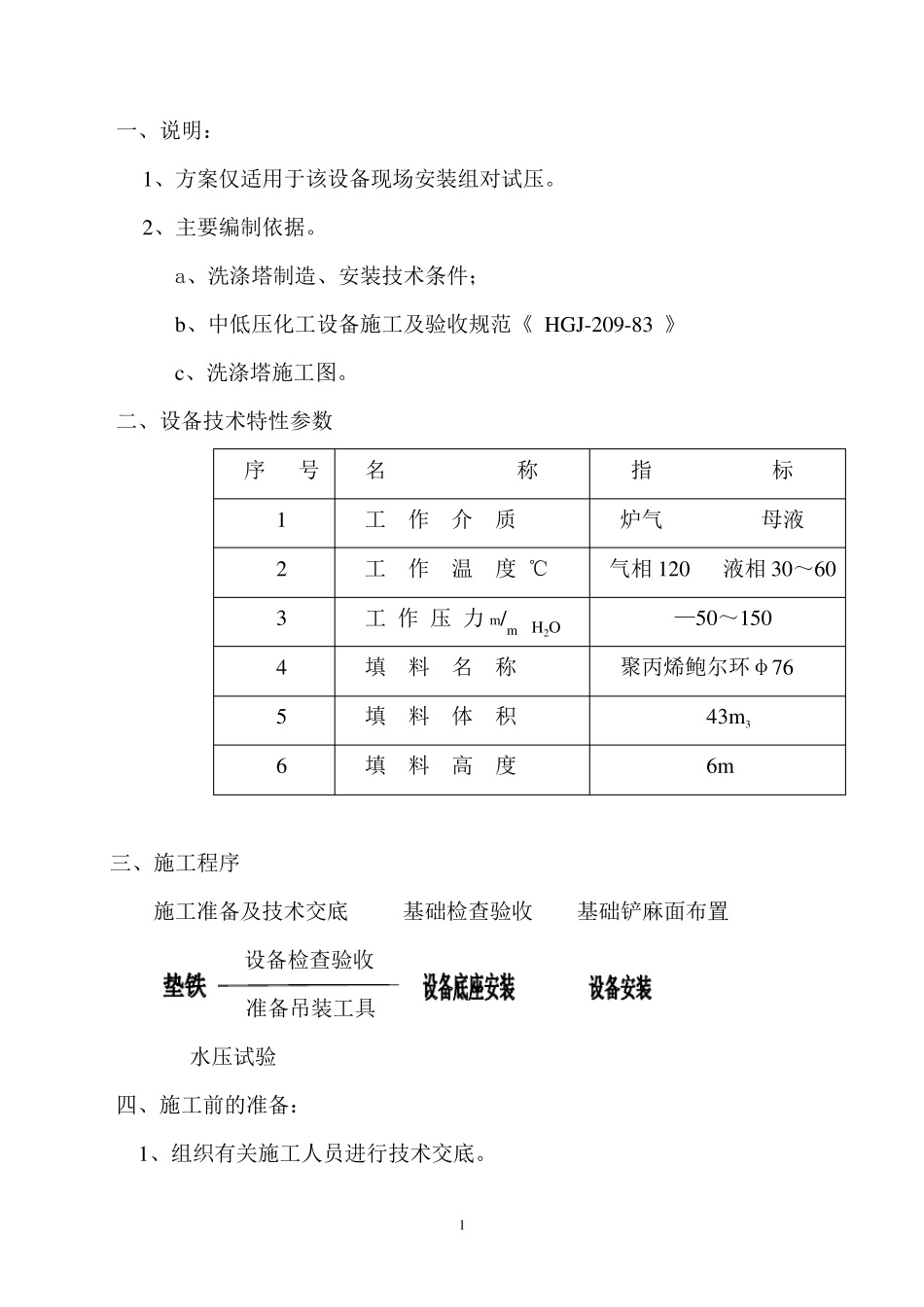

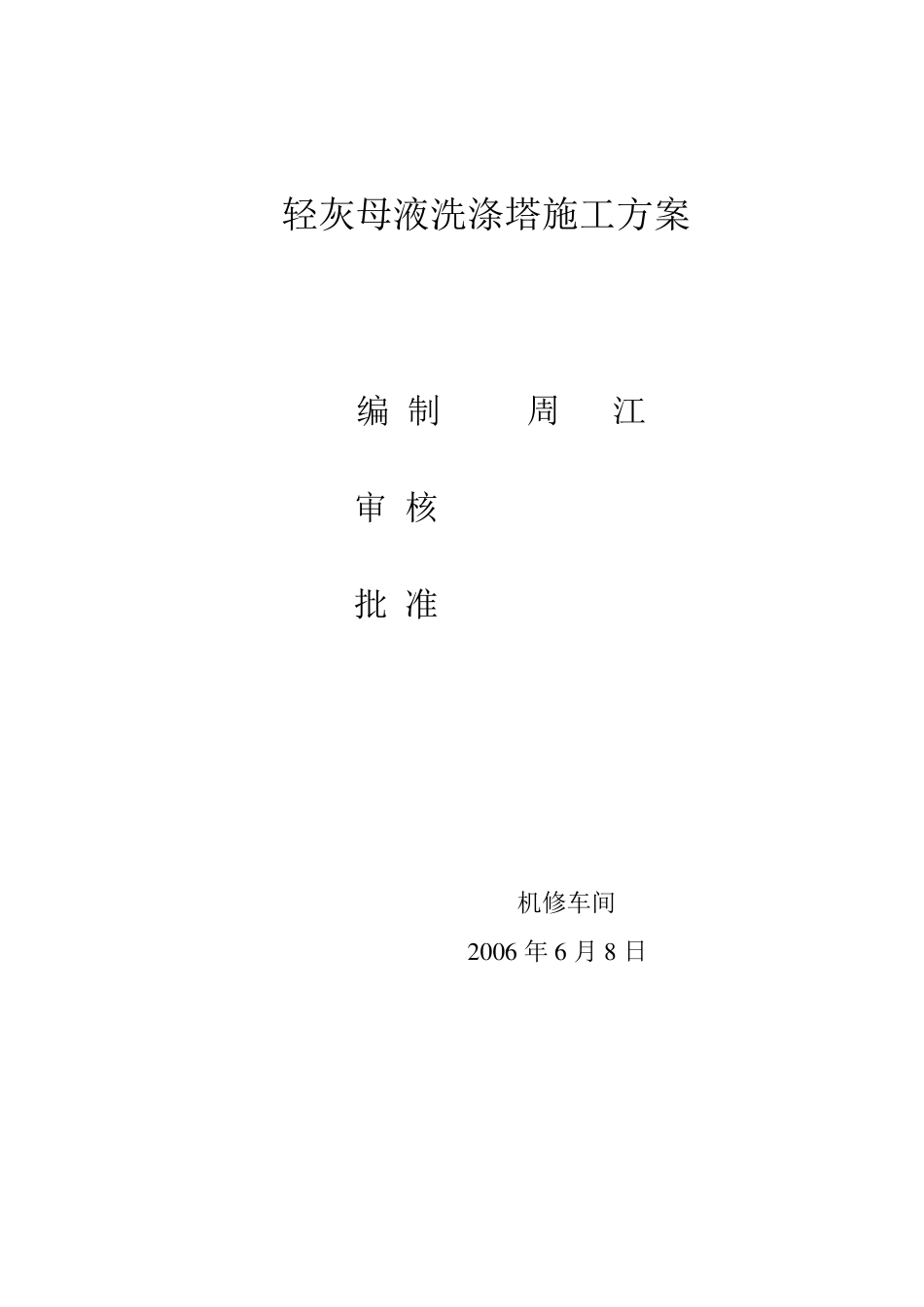

轻灰母液洗涤塔施工方案 编 制 周 江 审 核 批 准 机修车间 2 0 0 6 年 6 月 8 日 1 一、说明: 1、方案仅适用于该设备现场安装组对试压。 2、主要编制依据。 a、洗涤塔制造、安装技术条件; b、中低压化工设备施工及验收规范《 HGJ-209-83 》 c、洗涤塔施工图。 二、设备技术特性参数 序 号 名 称 指 标 1 工 作 介 质 炉气 母液 2 工 作 温 度 ℃ 气相120 液相30~60 3 工 作 压 力m /m H2O —50~150 4 填 料 名 称 聚丙烯鲍尔环φ76 5 填 料 体 积 43m 3 6 填 料 高 度 6m 三、施工程序 施工准备及技术交底 基础检查验收 基础铲麻面布置 设备检查验收 准备吊装工具 水压试验 四、施工前的准备: 1、组织有关施工人员进行技术交底。 2 2、 准 备 必 要 的 工 具 、 量 具 及 手 段 用 料 。 3、 准 备 必 要 的 劳 保 用 品 及 安 全 防 护 设 施 。 五 、 设 备 检 查 验 收 : 1、 设 备 检 查 验 收 应 在 有 关 人 员 参 加 下 进 行 , 对 检 查 发 现 的 问 题 应 及 时 做出 记 录 。 2、 交 付 安 装 的 设 备 及 附 件 , 必 须 符 合 设 计 要 求 , 并 附 有 合 格 证 明 书 等 技术 文 件 。 3、 塔 体 设 备 及 附 件 外 观 检 查 应 符 合 下 列 要 求 : a、 塔 体 设 备 及 附 件 内 外 表 面 应 清 洁 、 平 整 , 非 加 工 表 面 所 粘 砂 粒 及氧 化 皮 、 毛 刺 等 应 清 理 干 净 。 任 何 部 位 不 得 有 裂 纹 及 其 它 降 低 强度 的 灰 渣 、 缩 孔 等 缺 陷 。 b、 设 备 非 加 工 面 上 不 得 有 面 积 大 于 5× 5m m 2, 深 度 超 过 壁 厚 1/8, 相距 大 于 35 m m 、 100c m 2 范围内 多于 4 个的 气孔 、 砂 眼等 缺 陷 。 c、 法兰等 加 工 面 上 不 得 有 直径大 于 3 m m 、 深 度 超 过 2 m m 、 相 距 大于 30 m m 、 100 c m 2 面 积 上 多于 3 个的 气孔 砂 眼等 缺 陷 。 4、 对 塔 体 设 备 及 附 件 尺寸进 行 检 查 , 其 尺寸偏差应 不 超 过 下 表 所 示的 要求 :...
