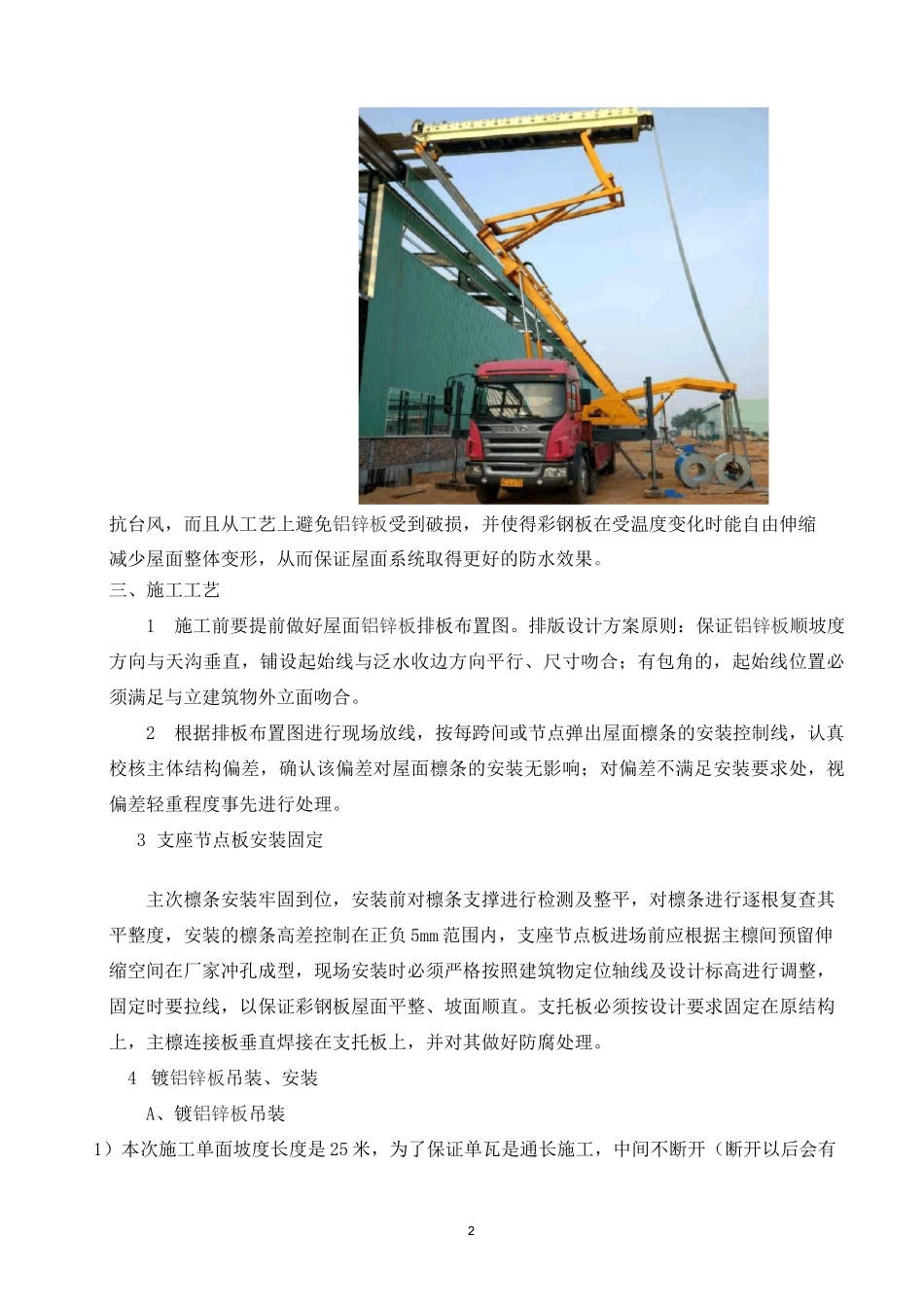

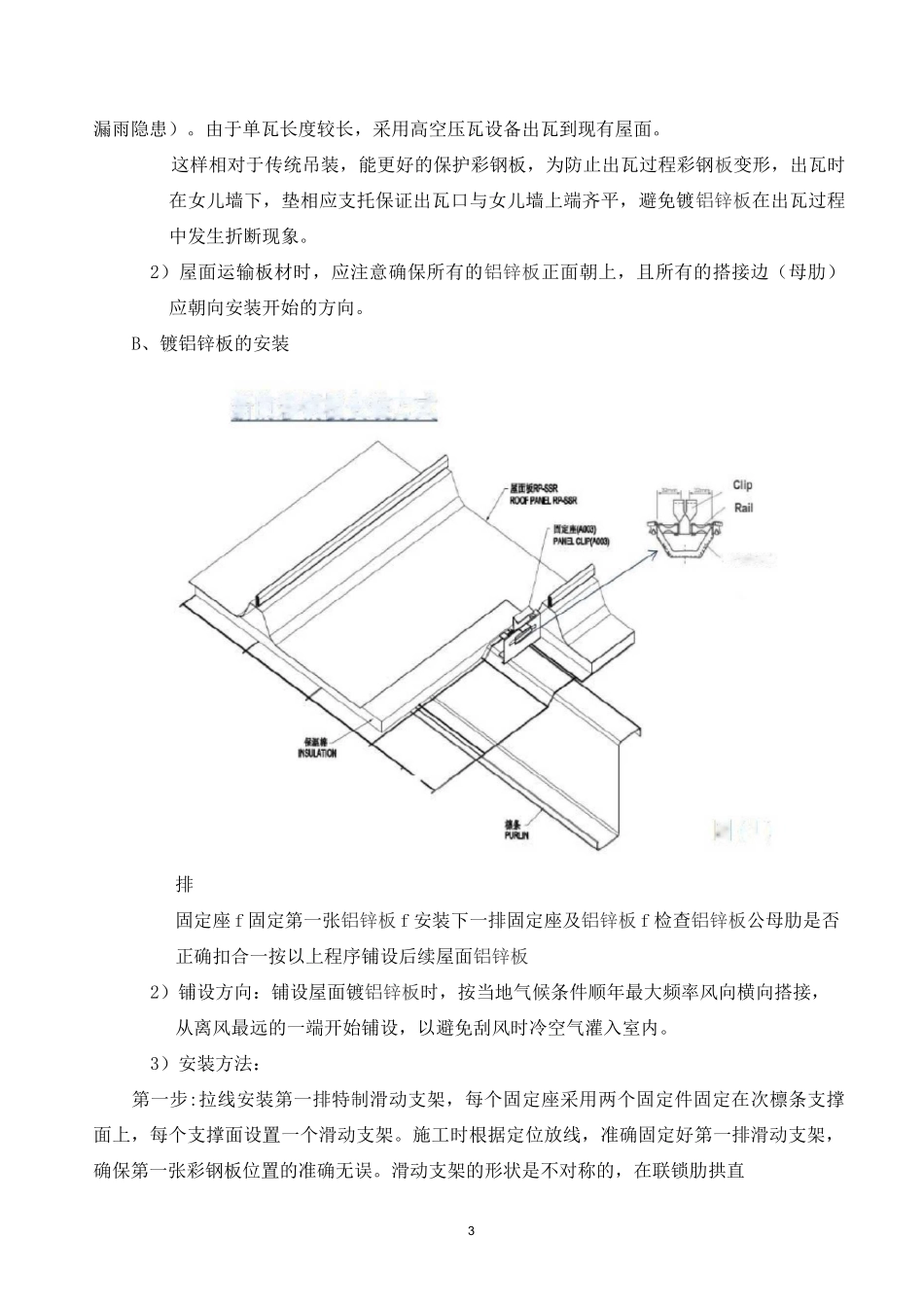

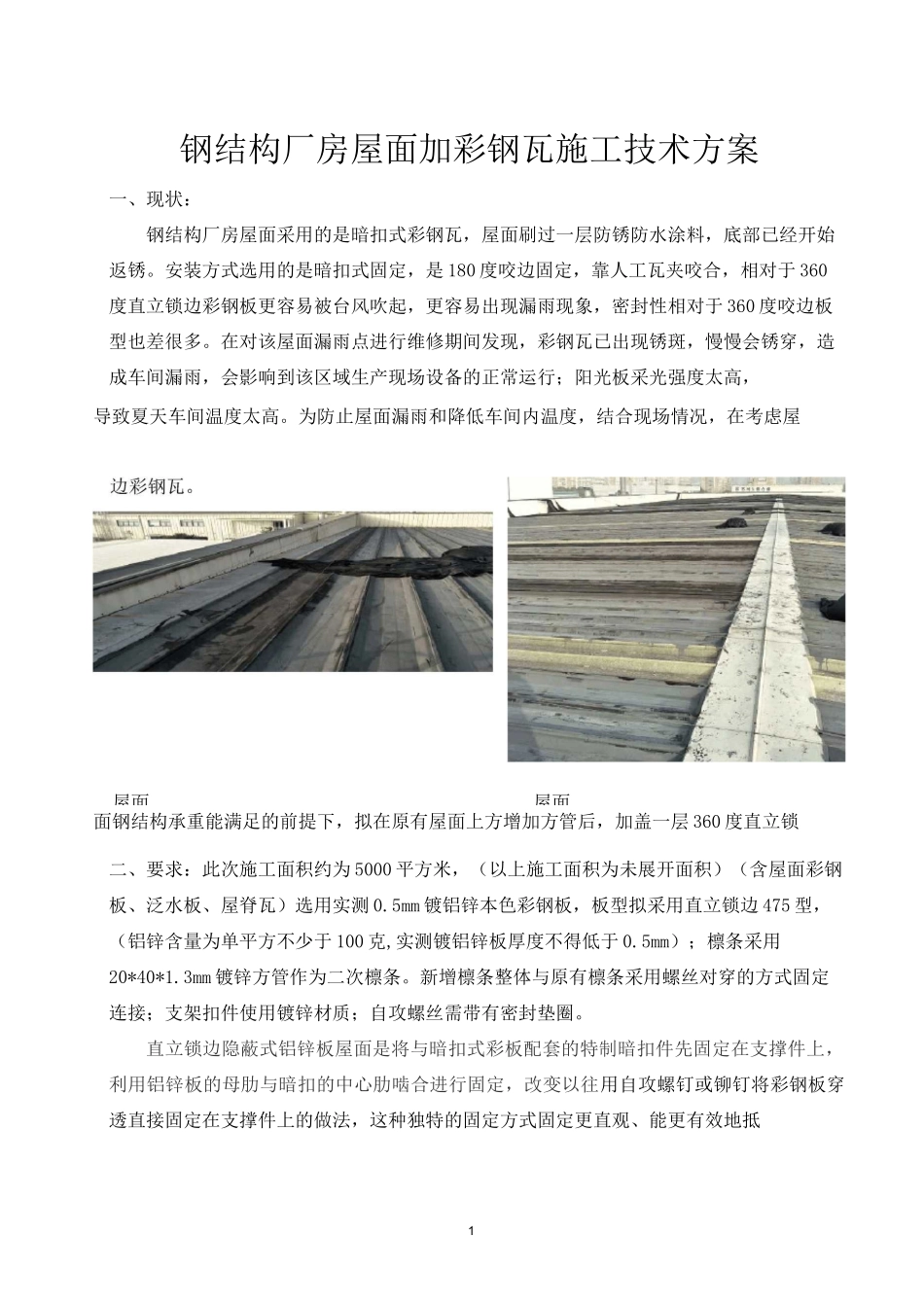

1屋面屋面钢结构厂房屋面加彩钢瓦施工技术方案一、现状:钢结构厂房屋面采用的是暗扣式彩钢瓦,屋面刷过一层防锈防水涂料,底部已经开始返锈。安装方式选用的是暗扣式固定,是 180 度咬边固定,靠人工瓦夹咬合,相对于 360度直立锁边彩钢板更容易被台风吹起,更容易出现漏雨现象,密封性相对于 360 度咬边板型也差很多。在对该屋面漏雨点进行维修期间发现,彩钢瓦已出现锈斑,慢慢会锈穿,造成车间漏雨,会影响到该区域生产现场设备的正常运行;阳光板采光强度太高,导致夏天车间温度太高。为防止屋面漏雨和降低车间内温度,结合现场情况,在考虑屋面钢结构承重能满足的前提下,拟在原有屋面上方增加方管后,加盖一层 360 度直立锁二、要求:此次施工面积约为 5000 平方米,(以上施工面积为未展开面积)(含屋面彩钢板、泛水板、屋脊瓦)选用实测 0.5mm 镀铝锌本色彩钢板,板型拟采用直立锁边 475 型,(铝锌含量为单平方不少于 100 克,实测镀铝锌板厚度不得低于 0.5mm);檩条采用20*40*1.3mm 镀锌方管作为二次檩条。新增檩条整体与原有檩条采用螺丝对穿的方式固定连接;支架扣件使用镀锌材质;自攻螺丝需带有密封垫圈。直立锁边隐蔽式铝锌板屋面是将与暗扣式彩板配套的特制暗扣件先固定在支撑件上,利用铝锌板的母肋与暗扣的中心肋啮合进行固定,改变以往用自攻螺钉或铆钉将彩钢板穿透直接固定在支撑件上的做法,这种独特的固定方式固定更直观、能更有效地抵2抗台风,而且从工艺上避免铝锌板受到破损,并使得彩钢板在受温度变化时能自由伸缩减少屋面整体变形,从而保证屋面系统取得更好的防水效果。三、施工工艺1施工前要提前做好屋面铝锌板排板布置图。排版设计方案原则:保证铝锌板顺坡度方向与天沟垂直,铺设起始线与泛水收边方向平行、尺寸吻合;有包角的,起始线位置必须满足与立建筑物外立面吻合。2根据排板布置图进行现场放线,按每跨间或节点弹出屋面檩条的安装控制线,认真校核主体结构偏差,确认该偏差对屋面檩条的安装无影响;对偏差不满足安装要求处,视偏差轻重程度事先进行处理。3 支座节点板安装固定主次檩条安装牢固到位,安装前对檩条支撑进行检测及整平,对檩条进行逐根复查其平整度,安装的檩条高差控制在正负 5mm 范围内,支座节点板进场前应根据主檩间预留伸缩空间在厂家冲孔成型,现场安装时必须严格按照建筑物定位轴线及设计标高进行调整,固定时要拉线,以保证彩钢板屋面平整、坡面顺直。支托板必...
