总进度管理计划11

1 确定施工进度控制点施工进度控制点见表11-1
表 11-1 施工进度控制点时间作业名称2010 2011 2012 2013 车站围护桩开始5 月 1 日车站围护桩完成7 月 24 日车站土方开挖开始7 月 10 日车站土方开挖完成11 月 1 日盾构接收完成7 月 30 日站内结构完成6 月 29 日装修工程完工8 月 13 日区间竖井联络通道施工结束5 月 7 日暗挖区间开挖开始5 月 8 日暗挖初期支护完成3 月 29 日11

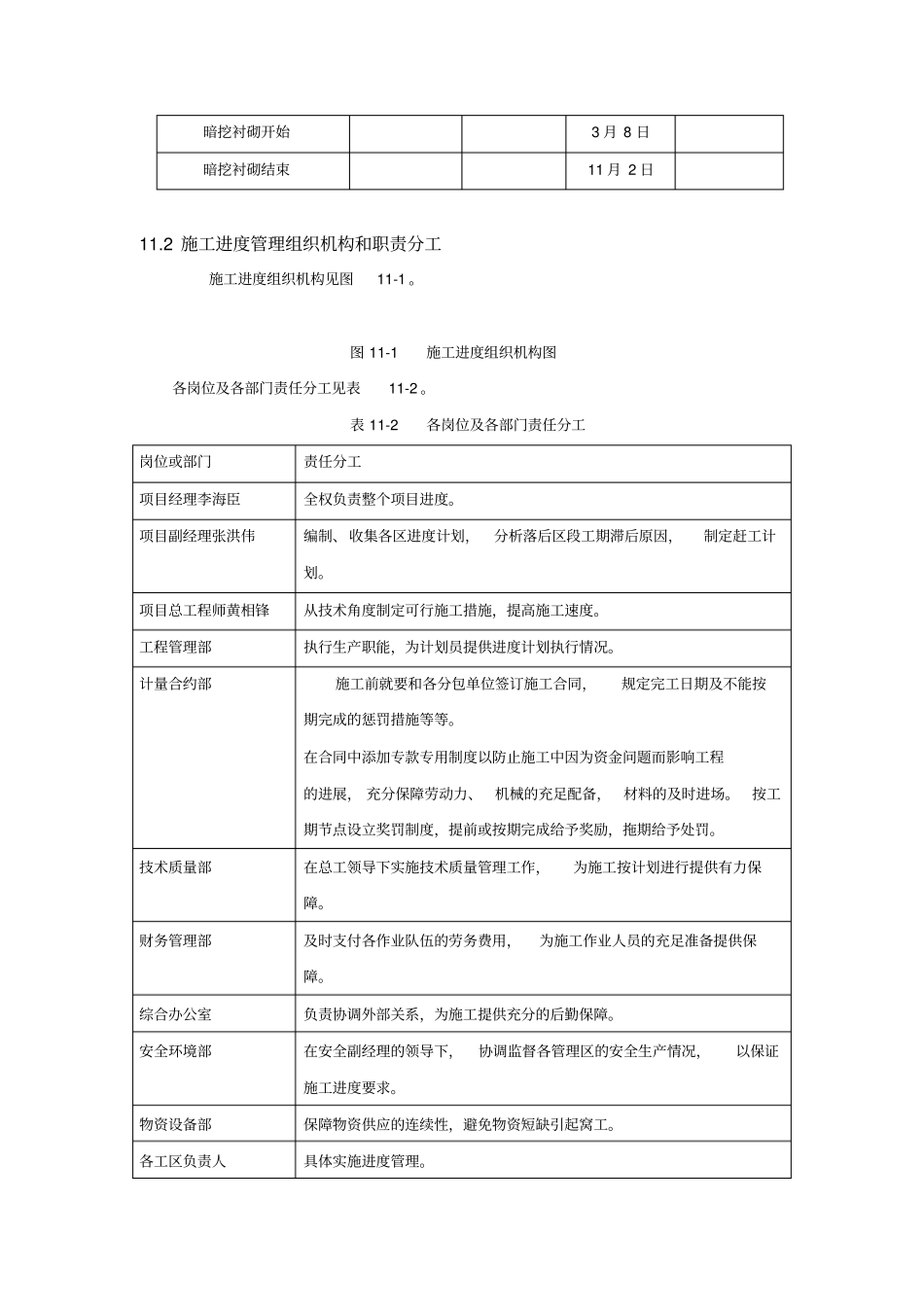

2 施工进度管理组织机构和职责分工施工进度组织机构见图11-1
图 11-1 施工进度组织机构图各岗位及各部门责任分工见表11-2
表 11-2 各岗位及各部门责任分工岗位或部门责任分工项目经理李海臣全权负责整个项目进度
项目副经理张洪伟编制、收集各区进度计划,分析落后区段工期滞后原因,制定赶工计划
项目总工程师黄相锋从技术角度制定可行施工措施,提高施工速度
工程管理部执行生产职能,为计划员提供进度计划执行情况
计量合约部施工前就要和各分包单位签订施工合同,规定完工日期及不能按期完成的惩罚措施等等
在合同中添加专款专用制度以防止施工中因为资金问题而影响工程的进展, 充分保障劳动力、机械的充足配备,材料的及时进场
按工期节点设立奖罚制度,提前或按期完成给予奖励,拖期给予处罚
技术质量部在总工领导下实施技术质量管理工作,为施工按计划进行提供有力保障
财务管理部及时支付各作业队伍的劳务费用,为施工作业人员的充足准备提供保障
综合办公室负责协调外部关系,为施工提供充分的后勤保障
安全环境部在安全副经理的领导下,协调监督各管理区的安全生产情况,以保证施工进度要求
物资设备部保障物资供应的连续性,避免物资短缺引起窝工
各工区负责人具体实施进度管理
暗挖衬砌开始3 月 8 日暗挖衬砌结束11 月 2 日11

3 进度管理措施11
