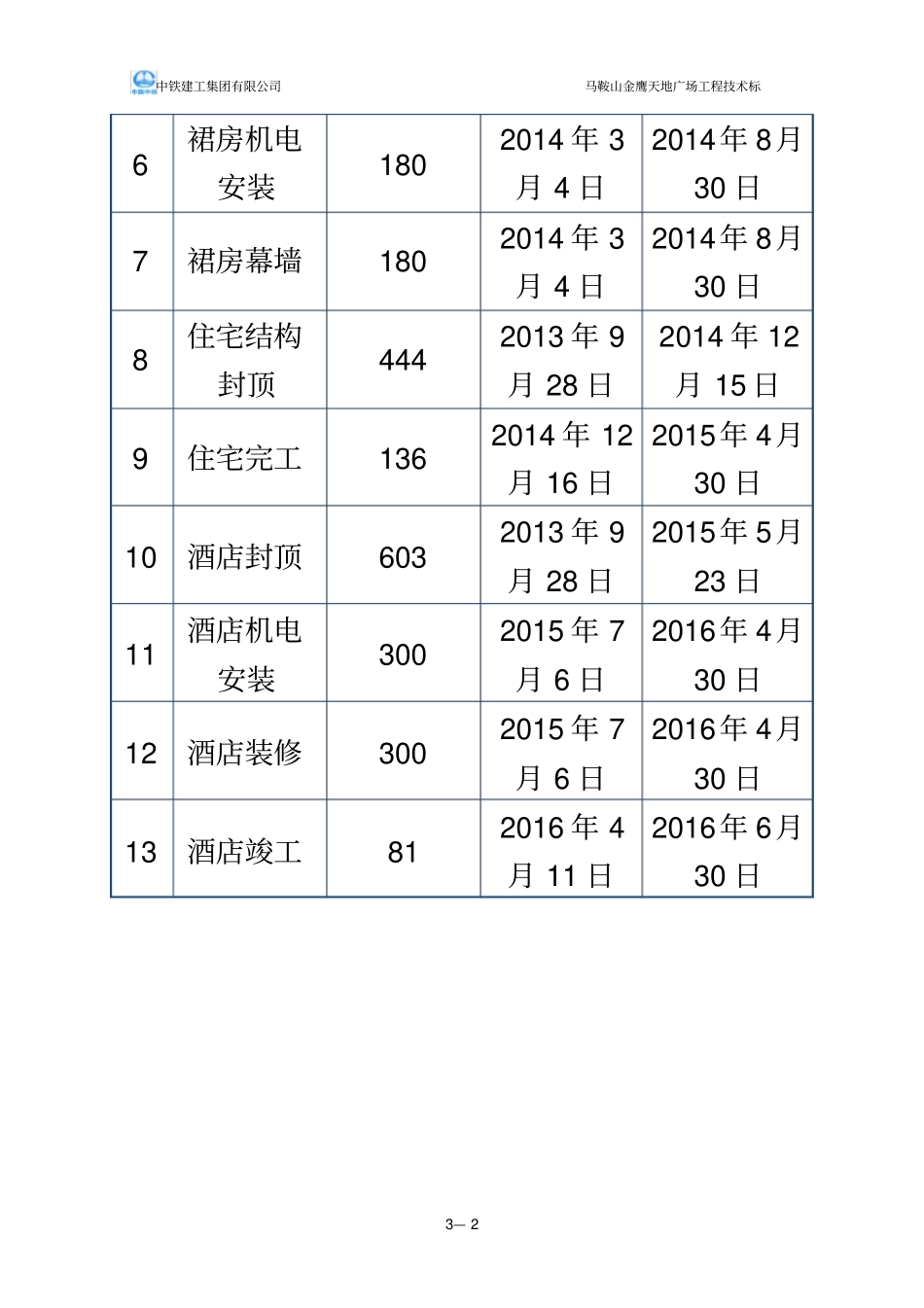

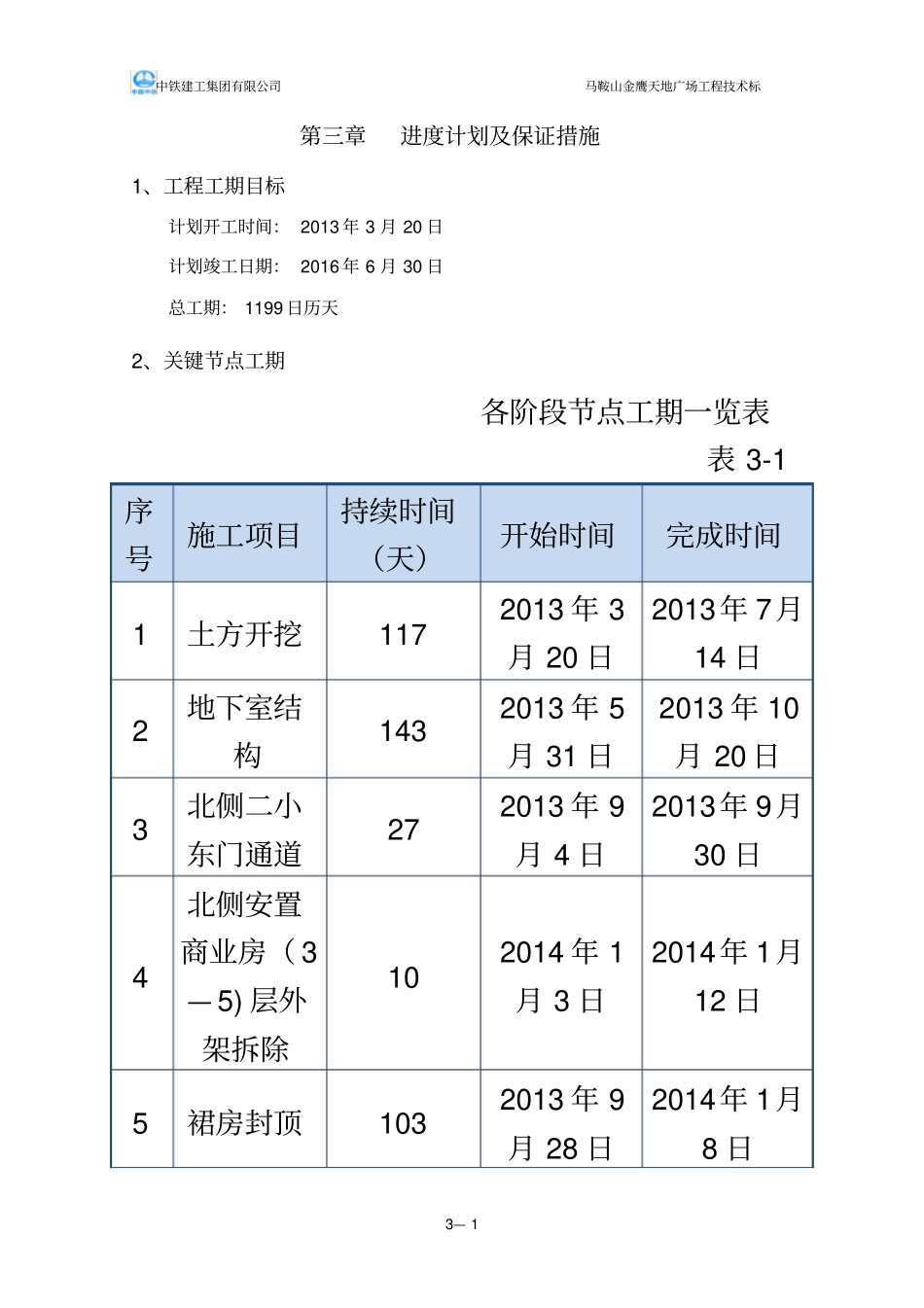

进度计划及保证措施中铁建工集团有限公司马鞍山金鹰天地广场工程技术标3— 1 第三章进度计划及保证措施1、工程工期目标计划开工时间: 2013 年 3 月 20 日计划竣工日期: 2016 年 6 月 30 日总工期: 1199 日历天2、关键节点工期各阶段节点工期一览表表 3-1 序号施工项目持续时间(天)开始时间完成时间1 土方开挖117 2013 年 3月 20 日2013年 7月14 日2 地下室结构143 2013 年 5月 31 日2013 年 10月 20 日3 北侧二小东门通道27 2013 年 9月 4 日2013年 9月30 日4 北侧安置商业房( 3— 5) 层外架拆除10 2014 年 1月 3 日2014年 1月12 日5 裙房封顶103 2013 年 9月 28 日2014年 1月8 日中铁建工集团有限公司马鞍山金鹰天地广场工程技术标3— 2 6 裙房机电安装180 2014 年 3月 4 日2014年 8月30 日7 裙房幕墙180 2014 年 3月 4 日2014年 8月30 日8 住宅结构封顶444 2013 年 9月 28 日2014 年 12月 15 日9 住宅完工136 2014 年 12月 16 日2015年 4月30 日10 酒店封顶603 2013 年 9月 28 日2015年 5月23 日11 酒店机电安装300 2015 年 7月 6 日2016年 4月30 日12 酒店装修300 2015 年 7月 6 日2016年 4月30 日13 酒店竣工81 2016 年 4月 11 日2016年 6月30 日中铁建工集团有限公司马鞍山金鹰天地广场工程技术标3— 3 施工进度立面图3、施工进度计划施工进度计划网络图及横道图见附图;4、工期保证措施本工程的进度控制保证措施主要体现在技术、经济、资源保障、特殊季节安排、外部环境保障、组织
