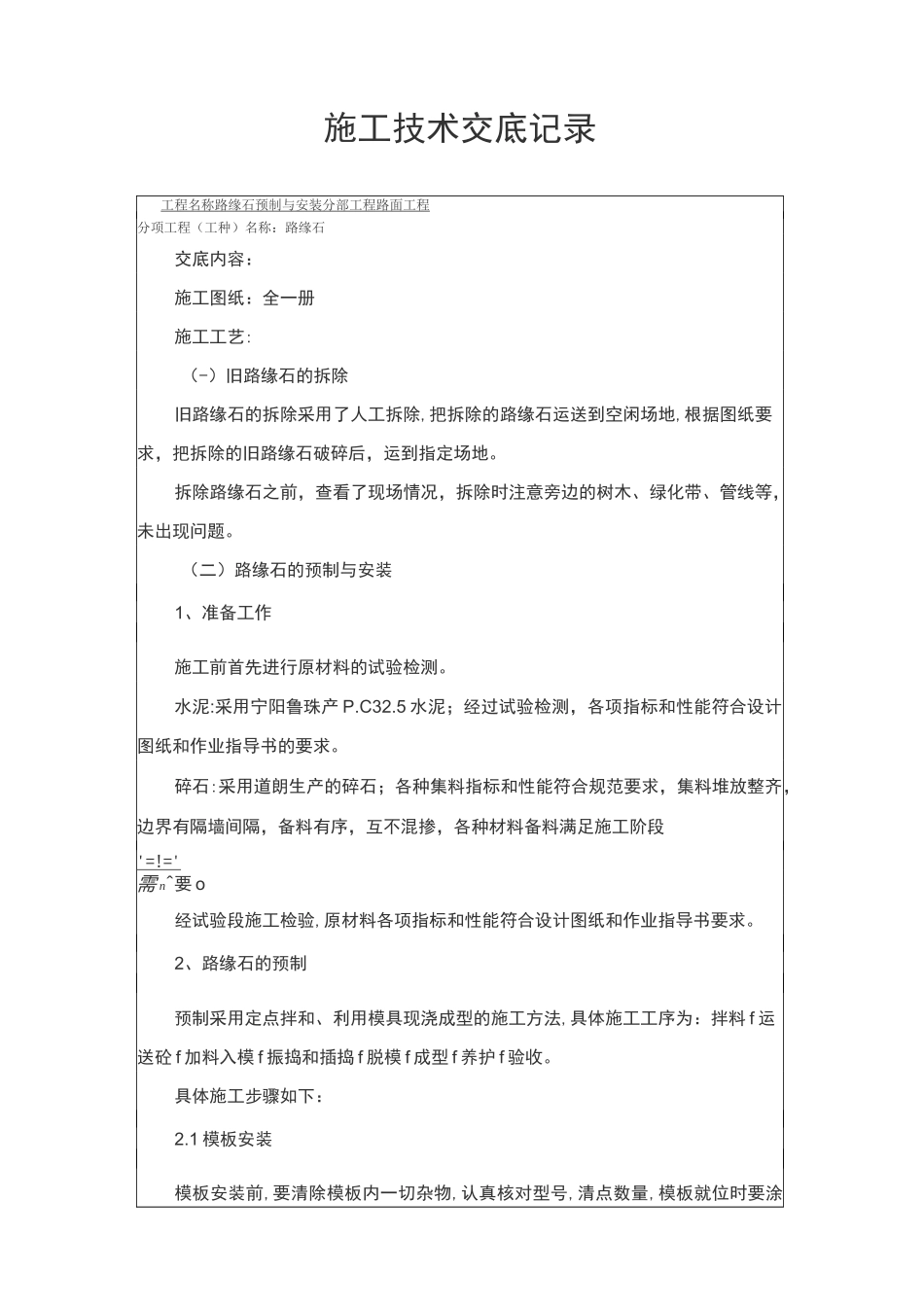

施工技术交底记录工程名称路缘石预制与安装分部工程路面工程分项工程(工种)名称:路缘石交底内容:施工图纸:全一册施工工艺:(-)旧路缘石的拆除旧路缘石的拆除采用了人工拆除,把拆除的路缘石运送到空闲场地,根据图纸要求,把拆除的旧路缘石破碎后,运到指定场地
拆除路缘石之前,查看了现场情况,拆除时注意旁边的树木、绿化带、管线等,未出现问题
(二)路缘石的预制与安装1、准备工作施工前首先进行原材料的试验检测
水泥:采用宁阳鲁珠产 P
5 水泥;经过试验检测,各项指标和性能符合设计图纸和作业指导书的要求
碎石:采用道朗生产的碎石;各种集料指标和性能符合规范要求,集料堆放整齐,边界有隔墙间隔,备料有序,互不混掺,各种材料备料满足施工阶段'=
='需 n^要 o经试验段施工检验,原材料各项指标和性能符合设计图纸和作业指导书要求
2、路缘石的预制预制采用定点拌和、利用模具现浇成型的施工方法,具体施工工序为:拌料 f 运送砼 f 加料入模 f 振捣和插捣 f 脱模 f 成型 f 养护 f 验收
具体施工步骤如下:2

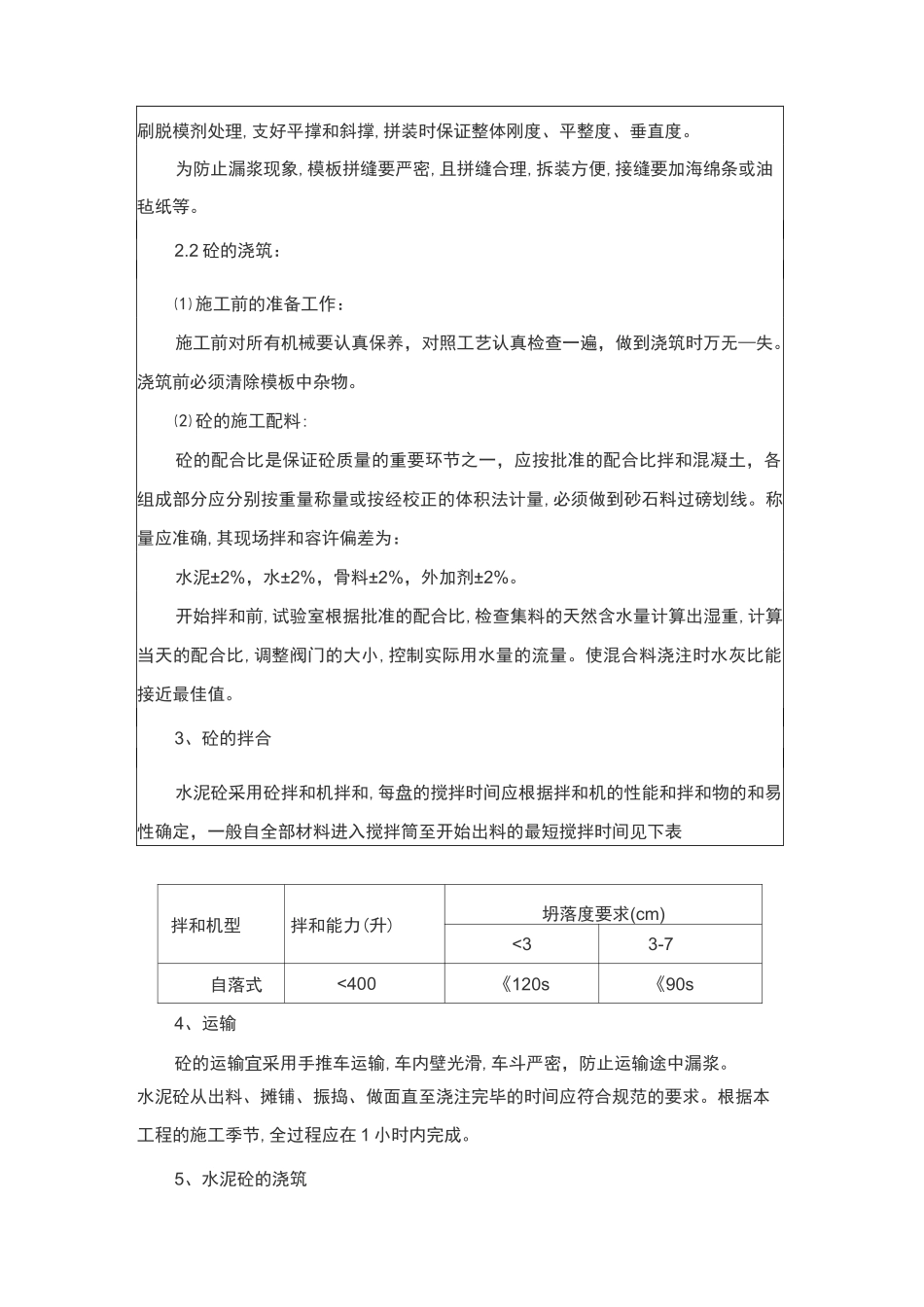

1 模板安装模板安装前,要清除模板内一切杂物,认真核对型号,清点数量,模板就位时要涂刷脱模剂处理,支好平撑和斜撑,拼装时保证整体刚度、平整度、垂直度
为防止漏浆现象,模板拼缝要严密,且拼缝合理,拆装方便,接缝要加海绵条或油毡纸等

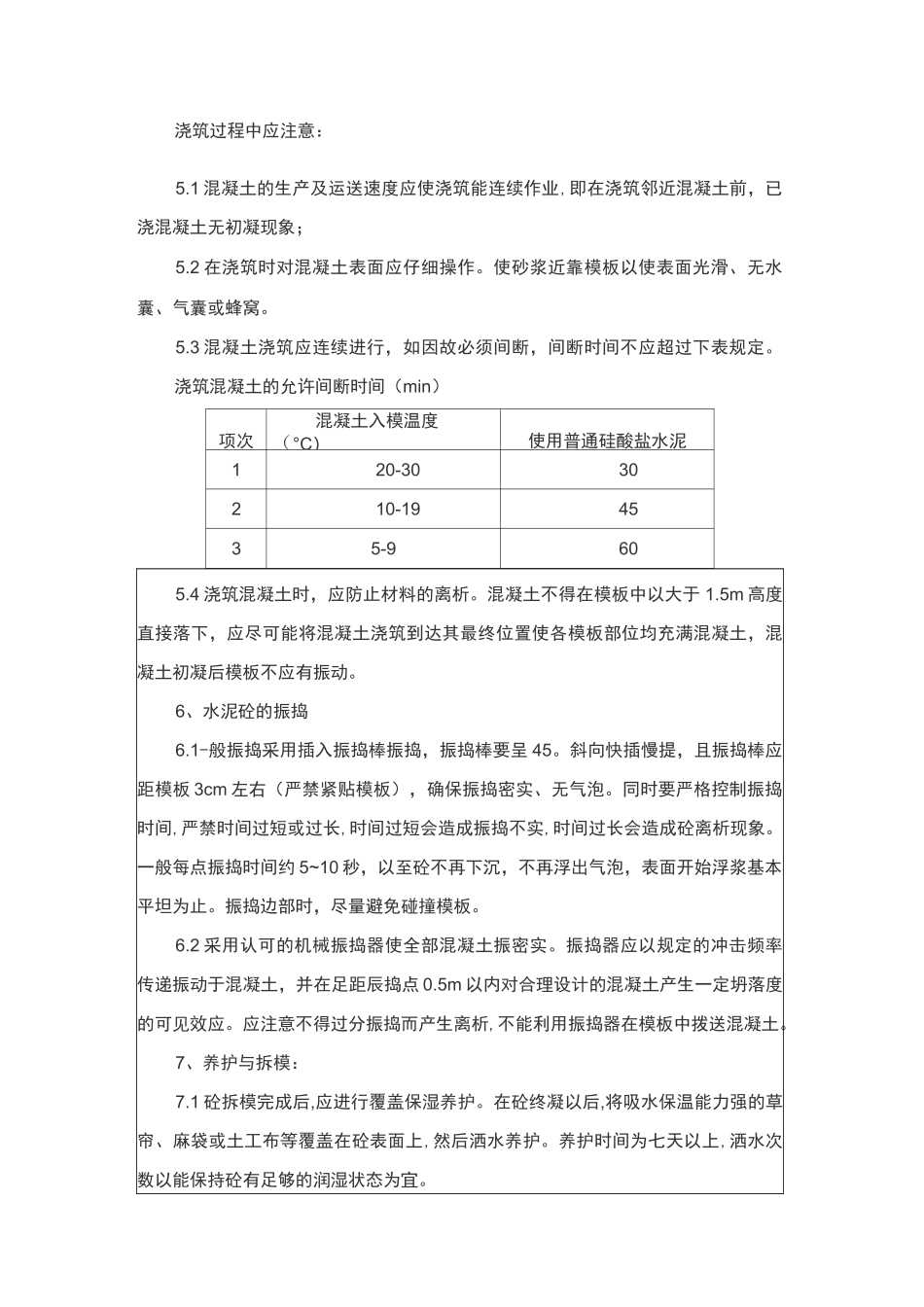

2 砼的浇筑:⑴ 施工前的准备工作:施工前对所有机械要认真保养,对照工艺认真检查一遍,做到浇筑时万无—失
浇筑前必须清除模板中杂物
⑵ 砼的施工配料:砼的配合比是保证砼质量的重要环节之一,应按批准的配合比拌和混凝土,各组成部分应分别按重量称量或按经校正的体积法计量,必须做到砂石料过磅划线
称量应准确,其现场拌和容许偏差为:水泥±2%,水±2%,骨料±2%,外加剂±2%
开始拌和前,试验室根据批准的配合比,检查集料的天然含水量
