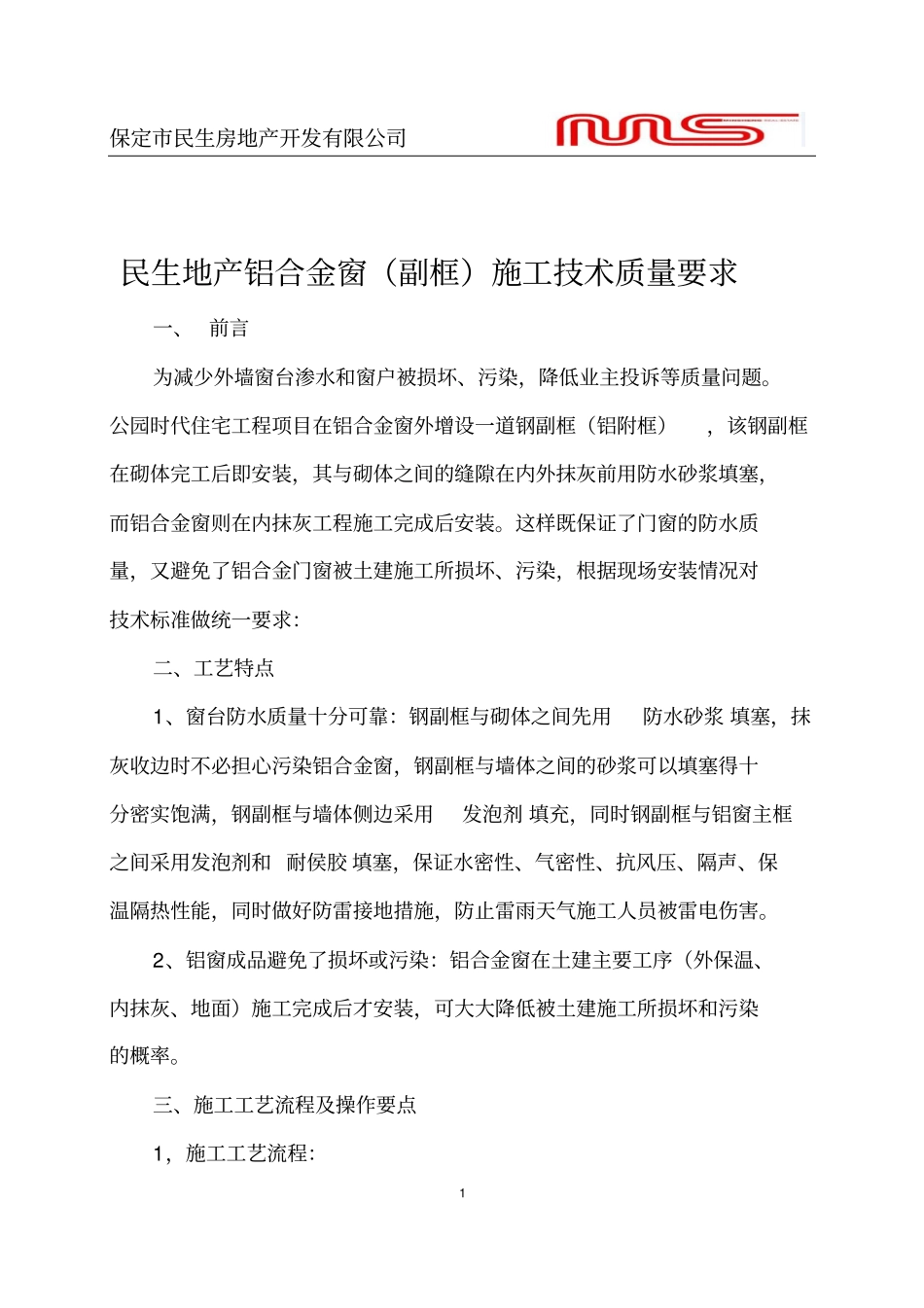

保定市民生房地产开发有限公司1 民生地产铝合金窗(副框)施工技术质量要求一、 前言为减少外墙窗台渗水和窗户被损坏、污染,降低业主投诉等质量问题
公园时代住宅工程项目在铝合金窗外增设一道钢副框(铝附框),该钢副框在砌体完工后即安装,其与砌体之间的缝隙在内外抹灰前用防水砂浆填塞,而铝合金窗则在内抹灰工程施工完成后安装
这样既保证了门窗的防水质量,又避免了铝合金门窗被土建施工所损坏、污染,根据现场安装情况对技术标准做统一要求:二、工艺特点1、窗台防水质量十分可靠:钢副框与砌体之间先用防水砂浆 填塞,抹灰收边时不必担心污染铝合金窗,钢副框与墙体之间的砂浆可以填塞得十分密实饱满,钢副框与墙体侧边采用发泡剂 填充,同时钢副框与铝窗主框之间采用发泡剂和 耐侯胶 填塞,保证水密性、气密性、抗风压、隔声、保温隔热性能,同时做好防雷接地措施,防止雷雨天气施工人员被雷电伤害
2、铝窗成品避免了损坏或污染:铝合金窗在土建主要工序(外保温、内抹灰、地面)施工完成后才安装,可大大降低被土建施工所损坏和污染的概率

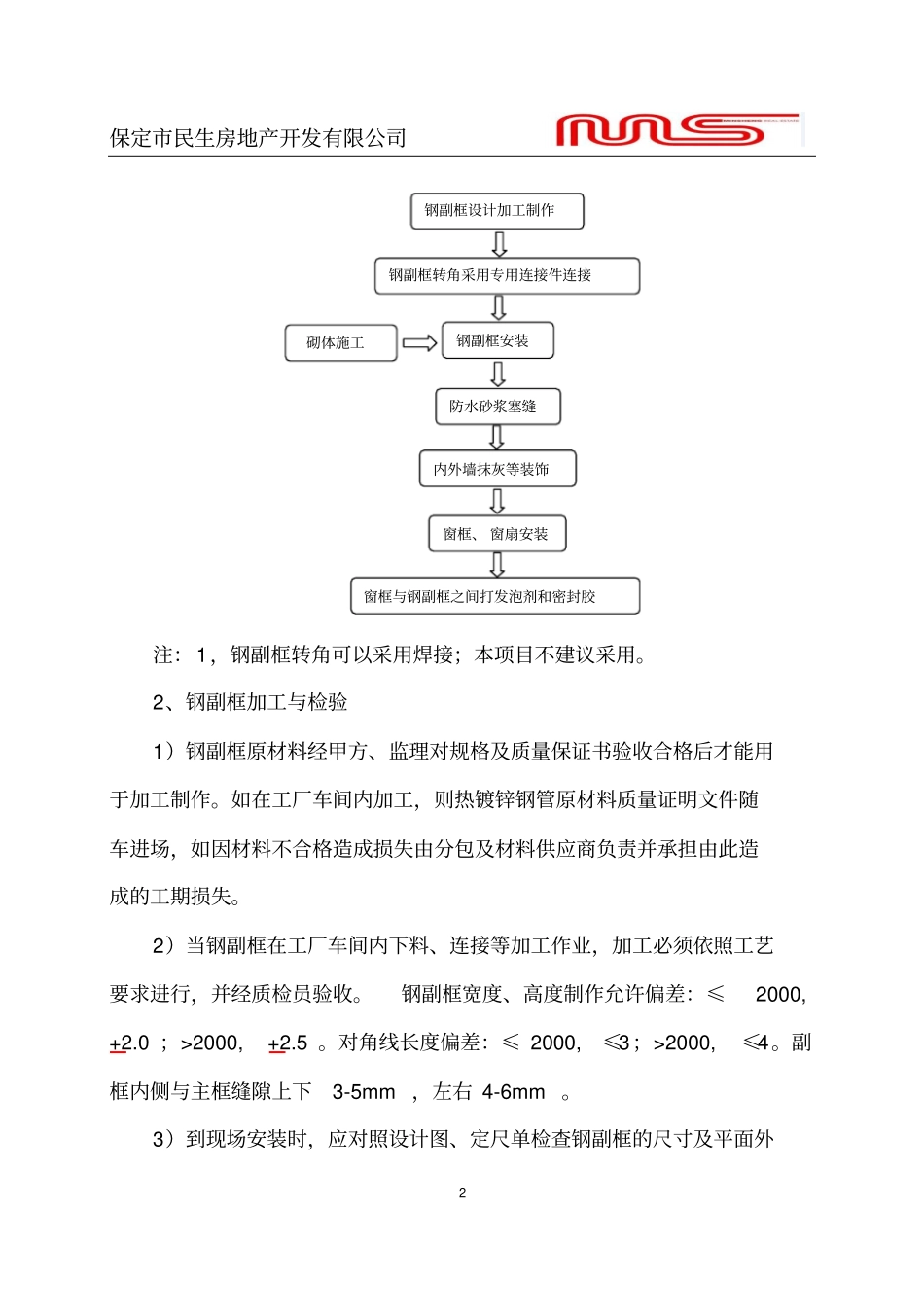

三、施工工艺流程及操作要点1,施工工艺流程:保定市民生房地产开发有限公司2 注:1,钢副框转角可以采用焊接;本项目不建议采用
2、钢副框加工与检验1)钢副框原材料经甲方、监理对规格及质量保证书验收合格后才能用于加工制作
如在工厂车间内加工,则热镀锌钢管原材料质量证明文件随车进场,如因材料不合格造成损失由分包及材料供应商负责并承担由此造成的工期损失
2)当钢副框在工厂车间内下料、连接等加工作业,加工必须依照工艺要求进行,并经质检员验收
钢副框宽度、高度制作允许偏差:≤2000, +2
0 ;>2000, +2
对角线长度偏差:≤ 2000, ≤3;>2000, ≤4
副框内侧与主框缝隙上下3-5mm ,左右 4-6mm
3)到现场安装时,应对照设计图、定尺单检查钢副框的尺寸及平面外钢副框
