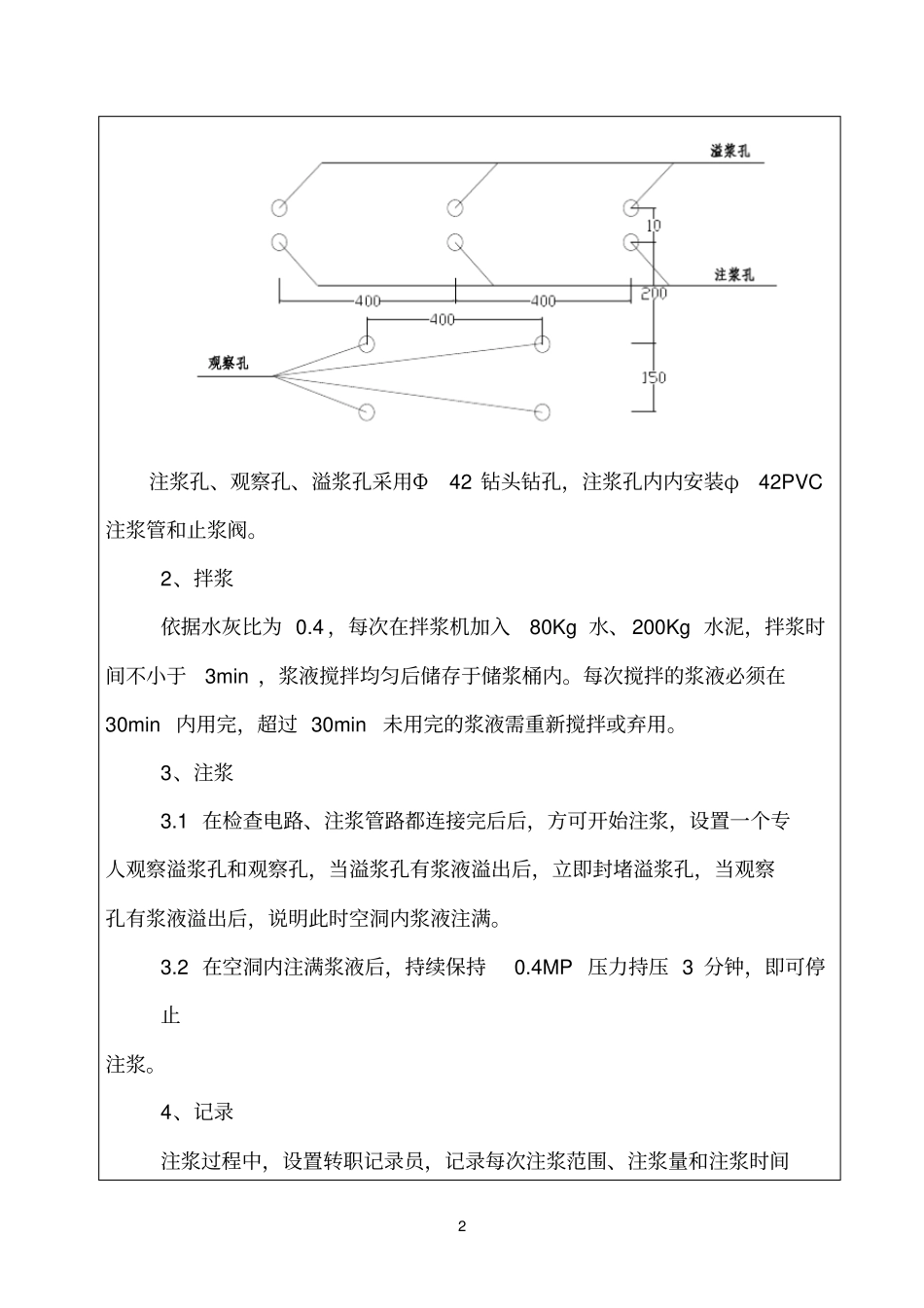

1 技 术 交 底工程名称XXX 隧道病害整治工程交底日期年月日技术交底项目注浆施工抄送领工员、施工队伍交底内容:一、施工准备1、材料准备:注浆施工的水泥采用检验合格的,水灰比控制在0.38 以下,并掺入FDN 减水剂,水泥浆结实率达到98﹪以上。 施工用水采用隧道附近的山泉水,在隧道出口修建蓄水池,接引水管至洞内供拌浆用。2、材料运输:施工用的水泥、减水剂先存放于凉富湾隧道出口左侧存料场地,然后等到点内进隧道作业时用小推车推至施工现场。材料运输过程中应堆放整齐、稳固。3、机具准备:发电机、抽水机、拌浆机、注浆机。4、作业平台:采用航空铝合金脚手架搭设的施工作业平台。二、注浆施工1、施工注浆孔、观察孔和溢浆孔:施工技术人员根据设计提供的支护背后空洞区域,同时结合施作锚杆钻孔过程中对钻进速度等状态判断,在隧道衬砌修复好的混凝土表面用记号笔标示出注浆孔、观察孔和溢浆孔的位置。根据标识的每个缺陷区域,布置注浆孔、观察孔、溢浆孔。空洞顶端设置3 个溢浆孔,在溢浆孔稍下方设置注浆孔(孔径为 42mm ),在注浆孔下方设置2 排观察孔。 具体布置尺寸图如下(单位: cm ):2 注浆孔、观察孔、溢浆孔采用Φ42 钻头钻孔,注浆孔内内安装φ42PVC 注浆管和止浆阀。2、拌浆依据水灰比为 0.4 ,每次在拌浆机加入80Kg 水、200Kg 水泥,拌浆时间不小于3min ,浆液搅拌均匀后储存于储浆桶内。每次搅拌的浆液必须在30min 内用完,超过 30min未用完的浆液需重新搅拌或弃用。3、注浆3.1 在检查电路、注浆管路都连接完后后,方可开始注浆,设置一个专人观察溢浆孔和观察孔,当溢浆孔有浆液溢出后,立即封堵溢浆孔,当观察孔有浆液溢出后,说明此时空洞内浆液注满。3.2 在空洞内注满浆液后,持续保持0.4MP 压力持压 3 分钟,即可停止注浆。4、记录注浆过程中,设置转职记录员,记录每次注浆范围、注浆量和注浆时间3 以备查。5、每次注浆剩余的浆液必须放在储存桶内随车运出后倒于制定位置,不得在隧道内随意倾倒剩余浆液。三、施工中注意事项1、连接钻机与空压机的风管,穿入φ108 钢管内并固定在隧道拱脚,防止风管摆动造成不必要的人身等伤害。2、施工地段接触网必需安排专人负责,施工前,与供电段进行沟通,征求供电段对接触网等电力设施保护的要求及方法。对施工地段接触网保护其方法为施工前将φ 30mm 的 PVC 管或橡皮管破开,包裹在施工地段的承力索及电力供电接触网上,然后用透明...
