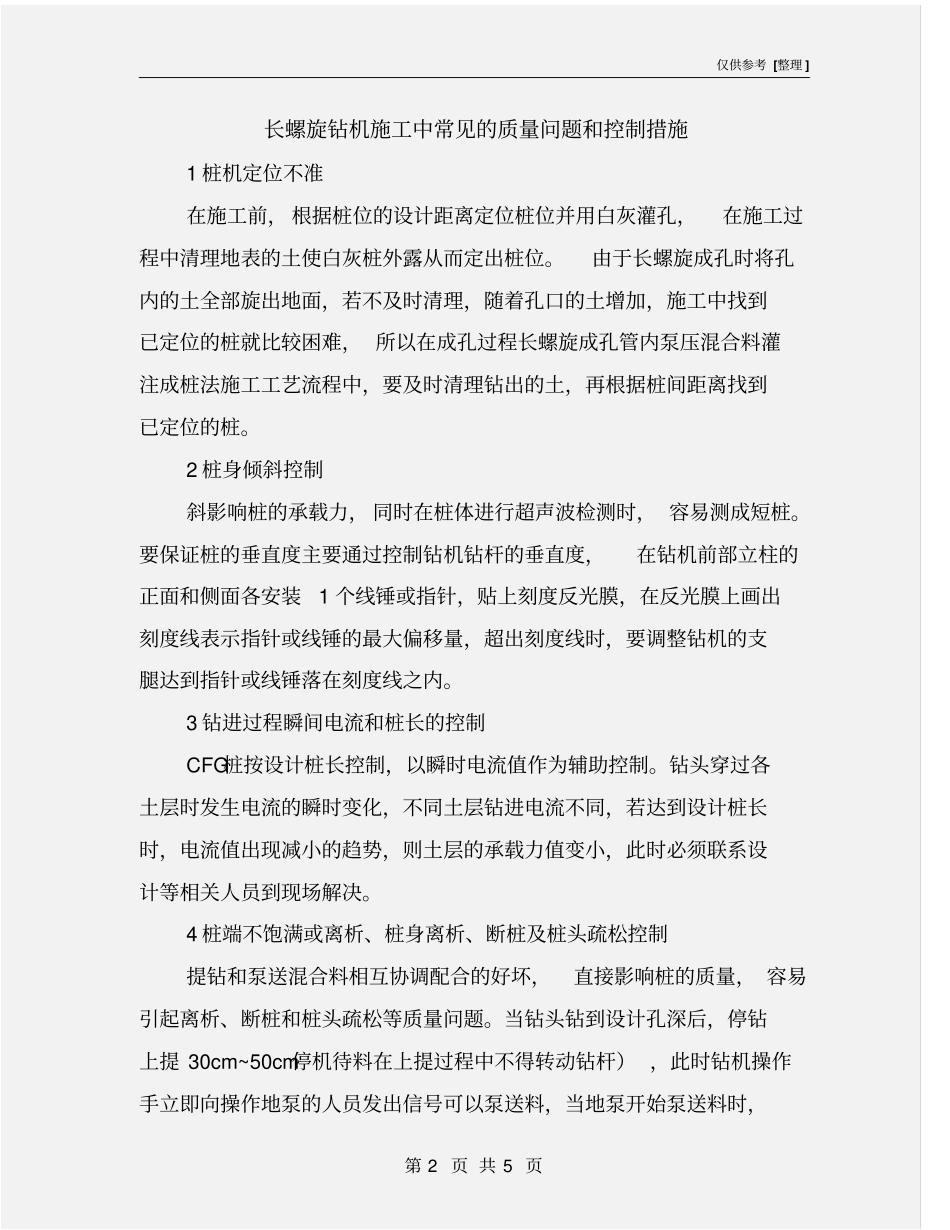

仅供参考 [整理 ] 第 1 页 共 5 页安全管理文书长螺旋钻机施工中常见的质量问题和控制措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 5 页长螺旋钻机施工中常见的质量问题和控制措施1 桩机定位不准在施工前, 根据桩位的设计距离定位桩位并用白灰灌孔,在施工过程中清理地表的土使白灰桩外露从而定出桩位
由于长螺旋成孔时将孔内的土全部旋出地面,若不及时清理,随着孔口的土增加,施工中找到已定位的桩就比较困难, 所以在成孔过程长螺旋成孔管内泵压混合料灌注成桩法施工工艺流程中,要及时清理钻出的土,再根据桩间距离找到已定位的桩
2 桩身倾斜控制斜影响桩的承载力, 同时在桩体进行超声波检测时, 容易测成短桩
要保证桩的垂直度主要通过控制钻机钻杆的垂直度,在钻机前部立柱的正面和侧面各安装1 个线锤或指针,贴上刻度反光膜,在反光膜上画出刻度线表示指针或线锤的最大偏移量,超出刻度线时,要调整钻机的支腿达到指针或线锤落在刻度线之内
3 钻进过程瞬间电流和桩长的控制CFG桩按设计桩长控制,以瞬时电流值作为辅助控制
钻头穿过各土层时发生电流的瞬时变化,不同土层钻进电流不同,若达到设计桩长时,电流值出现减小的趋势,则土层的承载力值变小,此时必须联系设计等相关人员到现场解决
4 桩端不饱满或离析、桩身离析、断桩及桩头疏松控制提钻和泵送混合料相互协调配合的好坏,直接影响桩的质量, 容易引起离析、断桩和桩头疏松等质量问题
当钻头钻到设计孔深后,停钻上提 30cm~50cm停机待料在上提过程中不得转动钻杆) ,此时钻机操作手立即向操作地泵的人员发出信号可以泵送料,当地泵开始泵送料时,仅供参考 [整理 ] 第 3 页 共 5 页严禁上提钻杆,必须待混合料泵送10s~30s后才能上提钻杆,由此来确保桩底混合料的密实度

钻杆上提的速
