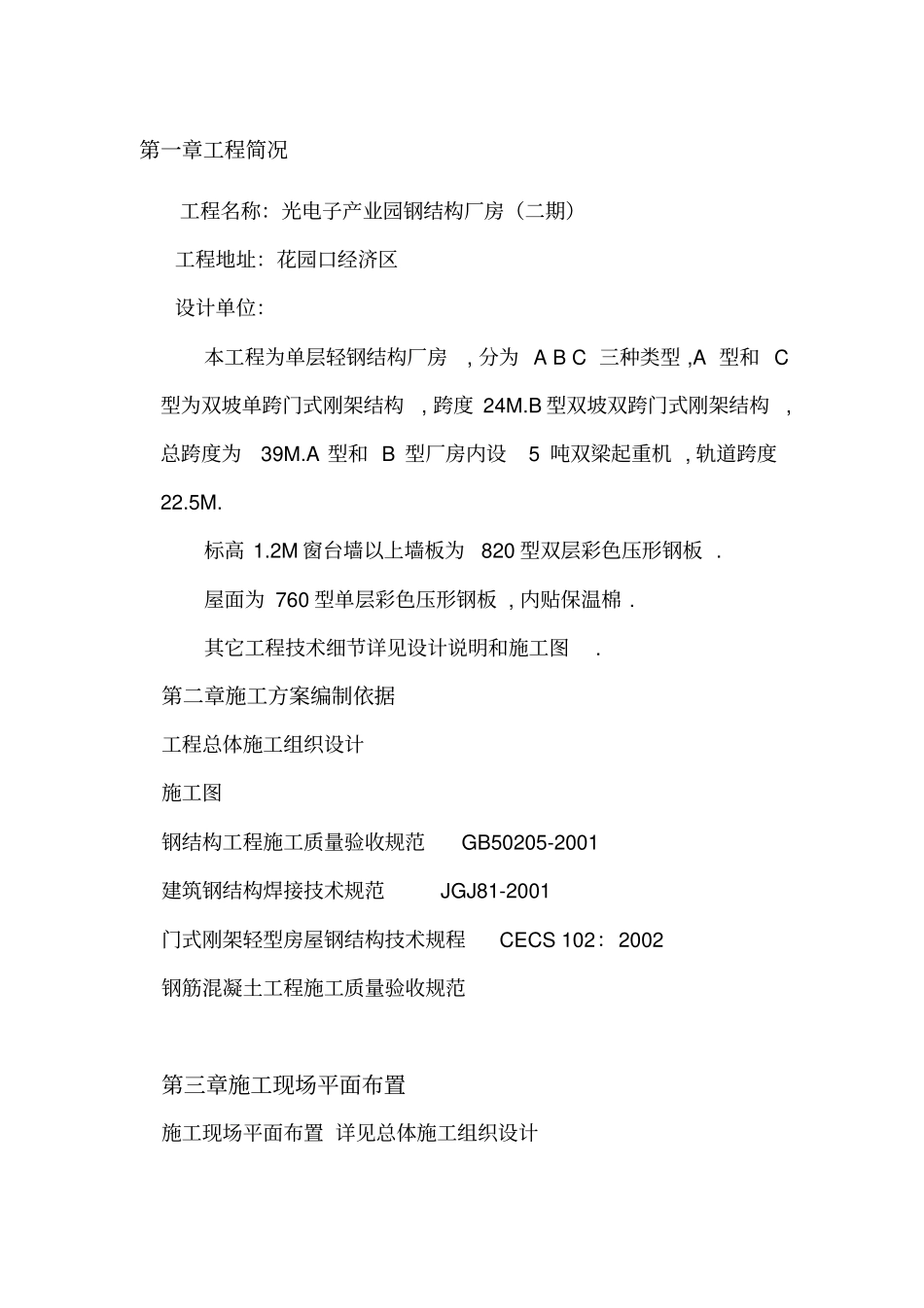

第一章工程简况工程名称:光电子产业园钢结构厂房(二期)工程地址:花园口经济区设计单位:本工程为单层轻钢结构厂房, 分为 A B C 三种类型 ,A 型和 C型为双坡单跨门式刚架结构, 跨度 24M
B 型双坡双跨门式刚架结构,总跨度为39M
A 型和 B 型厂房内设5 吨双梁起重机 , 轨道跨度22
2M 窗台墙以上墙板为820 型双层彩色压形钢板
屋面为 760 型单层彩色压形钢板 , 内贴保温棉
其它工程技术细节详见设计说明和施工图

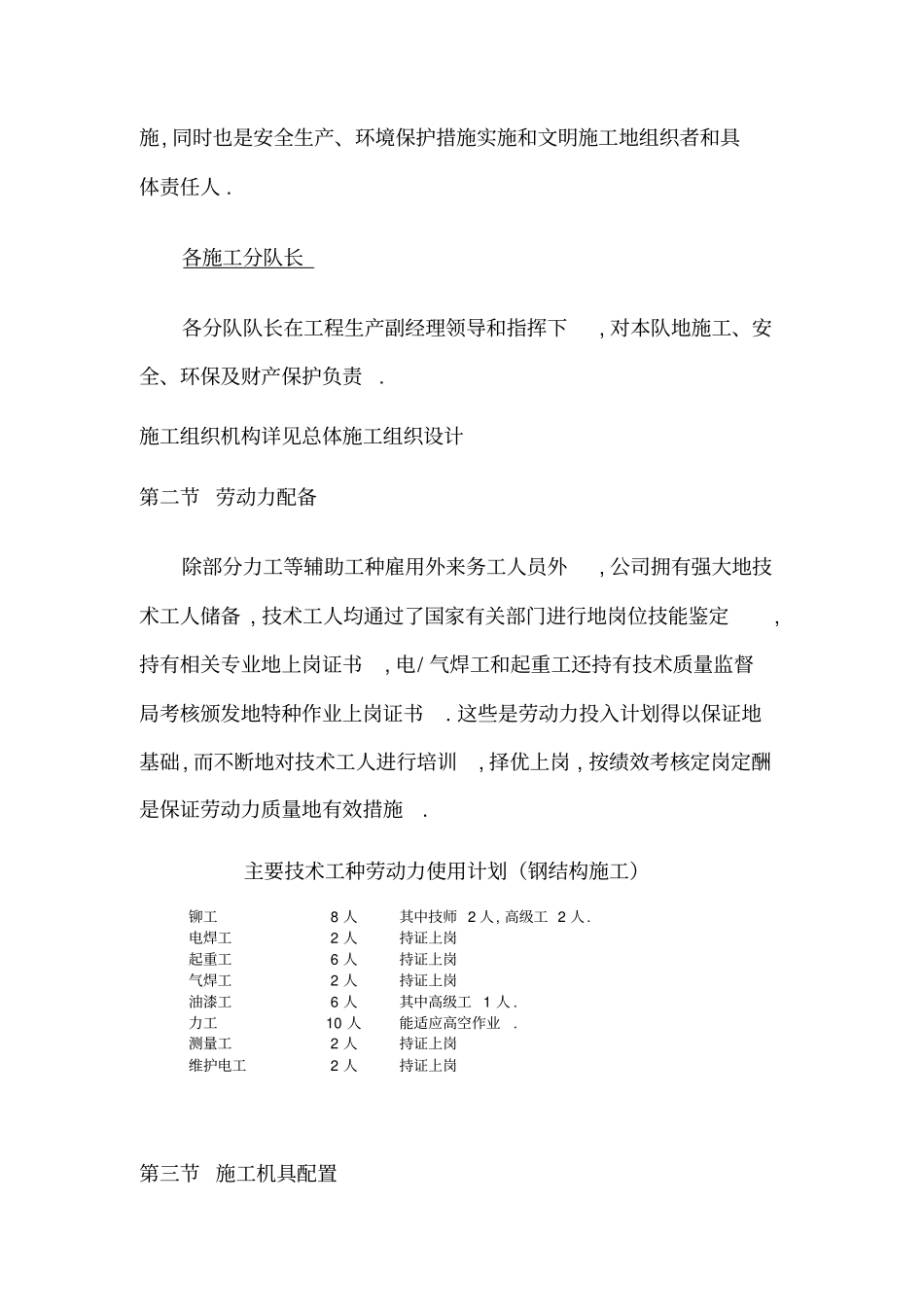

第二章施工方案编制依据工程总体施工组织设计施工图钢结构工程施工质量验收规范 GB50205-2001 建筑钢结构焊接技术规范 JGJ81-2001 门式刚架轻型房屋钢结构技术规程 CECS 102:2002 钢筋混凝土工程施工质量验收规范第三章施工现场平面布置施工现场平面布置 详见总体施工组织设计第四章施工组织 / 人员 / 机具配备第一节施工组织机构本工程为钢结构和彩板维护工程为一体地综合性工程, 施工技术比较复杂 , 为确保工程质量和工期目标地实现, 由工程经理代表公司履行合同;组织工程地施工直到工程正式交付
工程部配有土建、测量、钢结构、焊接、等专业地工程技术人员
为顺利地完成工程施工任务, 工程经理部共设置了2 个钢结构施工分队 , 每个施工分队均有相关专业一线技术人员监督指导施工
工程经理部主要管理人员地职责分工如下:工程经理:代表公司履行合同规定地责任和义务, 对工程施工负全责
技术负责人:主持施工方案、各专项作业指导书地制定并监督指导方案地执行, 在施工过程中 , 及时指导和协调解决施工中遇到地各种技术问题,对工程地技术质量负责
生产副经理:组织施工作业 , 根据施工现场实际情况统筹协调、调动施工机具和人力资源 , 科学地组织好流水施工, 确保施工作业总部署有机地实施, 同时也是安全生
