4 初期支护隧道初期支护常见质量通病主要有:初喷工序缺失; 初期支护与围岩不密贴或存在空洞;喷射混凝土强度、 厚度不足,表面平整度差; 复喷不及时;锚杆(管)制作、安装不规范;钢筋网安装不规范;钢架制作、安装不规范

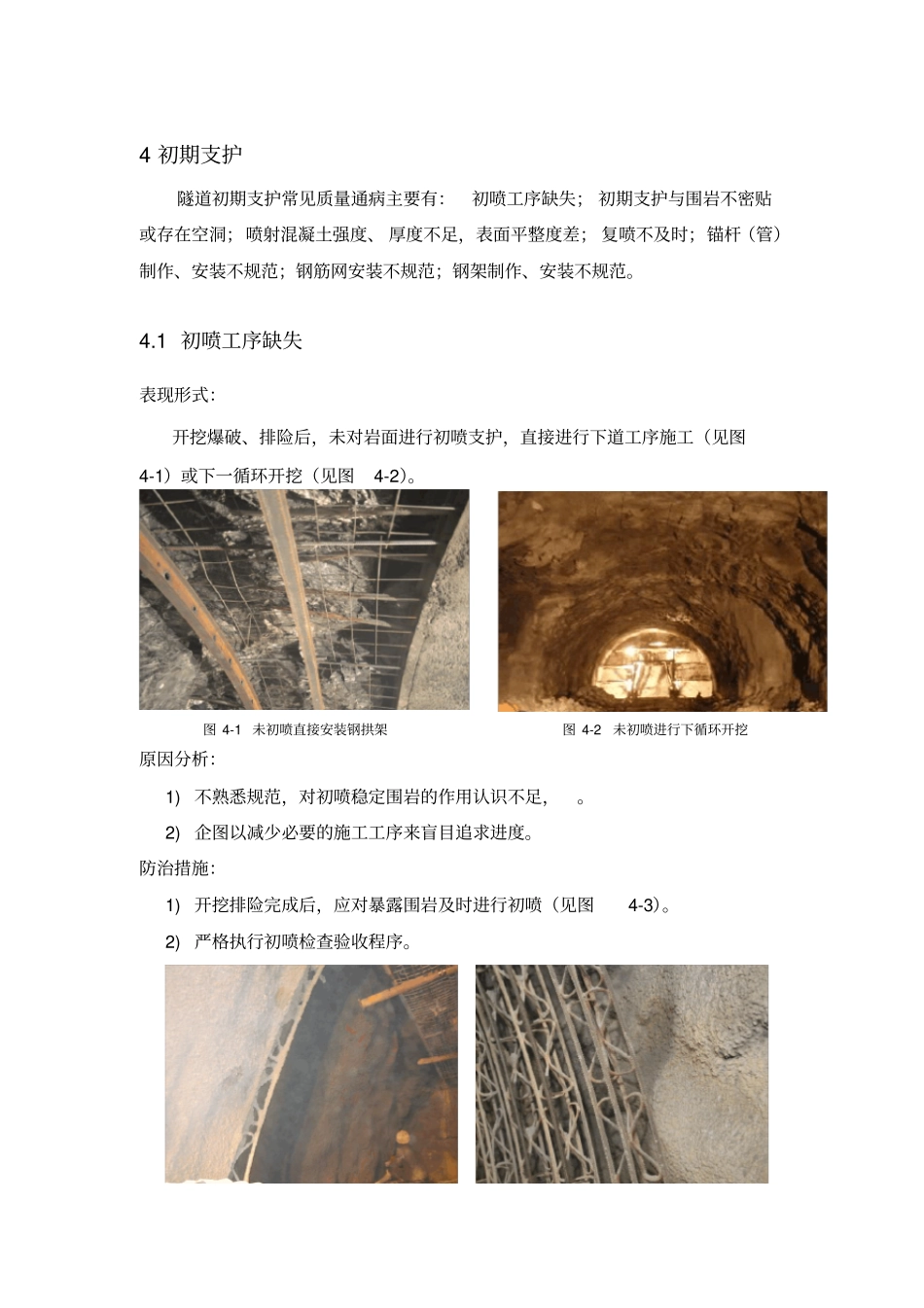

1 初喷工序缺失表现形式:开挖爆破、排险后,未对岩面进行初喷支护,直接进行下道工序施工(见图4-1)或下一循环开挖(见图4-2)
图 4-1 未初喷直接安装钢拱架图 4-2 未初喷进行下循环开挖原因分析:1) 不熟悉规范,对初喷稳定围岩的作用认识不足,
2) 企图以减少必要的施工工序来盲目追求进度
防治措施:1) 开挖排险完成后,应对暴露围岩及时进行初喷(见图4-3)
2) 严格执行初喷检查验收程序
图 4-3 初喷后再安装钢架4

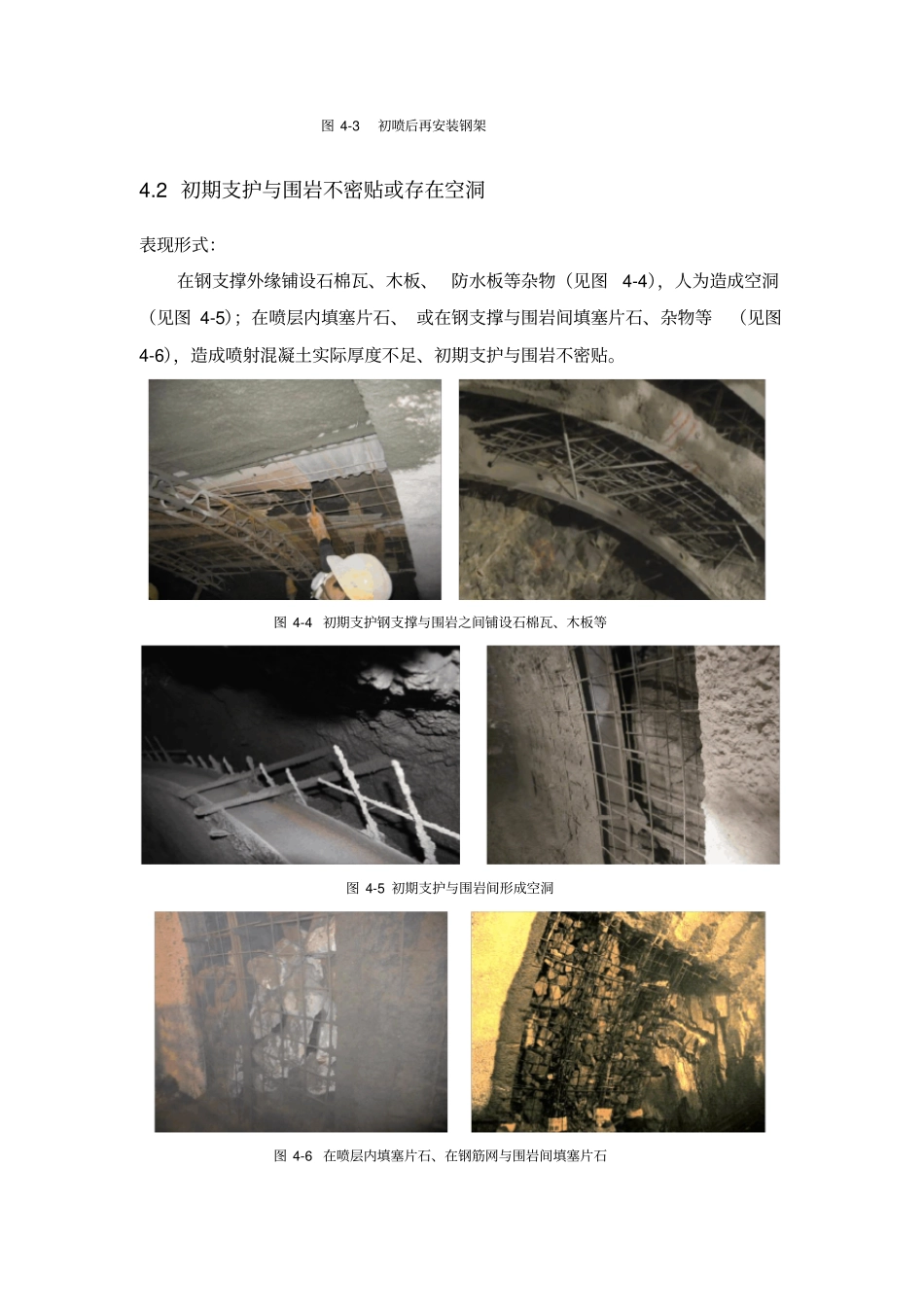

2 初期支护与围岩不密贴或存在空洞表现形式:在钢支撑外缘铺设石棉瓦、木板、 防水板等杂物(见图4-4),人为造成空洞(见图 4-5);在喷层内填塞片石、 或在钢支撑与围岩间填塞片石、杂物等(见图4-6),造成喷射混凝土实际厚度不足、初期支护与围岩不密贴
图 4-4 初期支护钢支撑与围岩之间铺设石棉瓦、木板等图 4-5 初期支护与围岩间形成空洞图 4-6 在喷层内填塞片石、在钢筋网与围岩间填塞片石原因分析:1)对初期支护与围岩间不密贴或存在空洞的危害认识不足

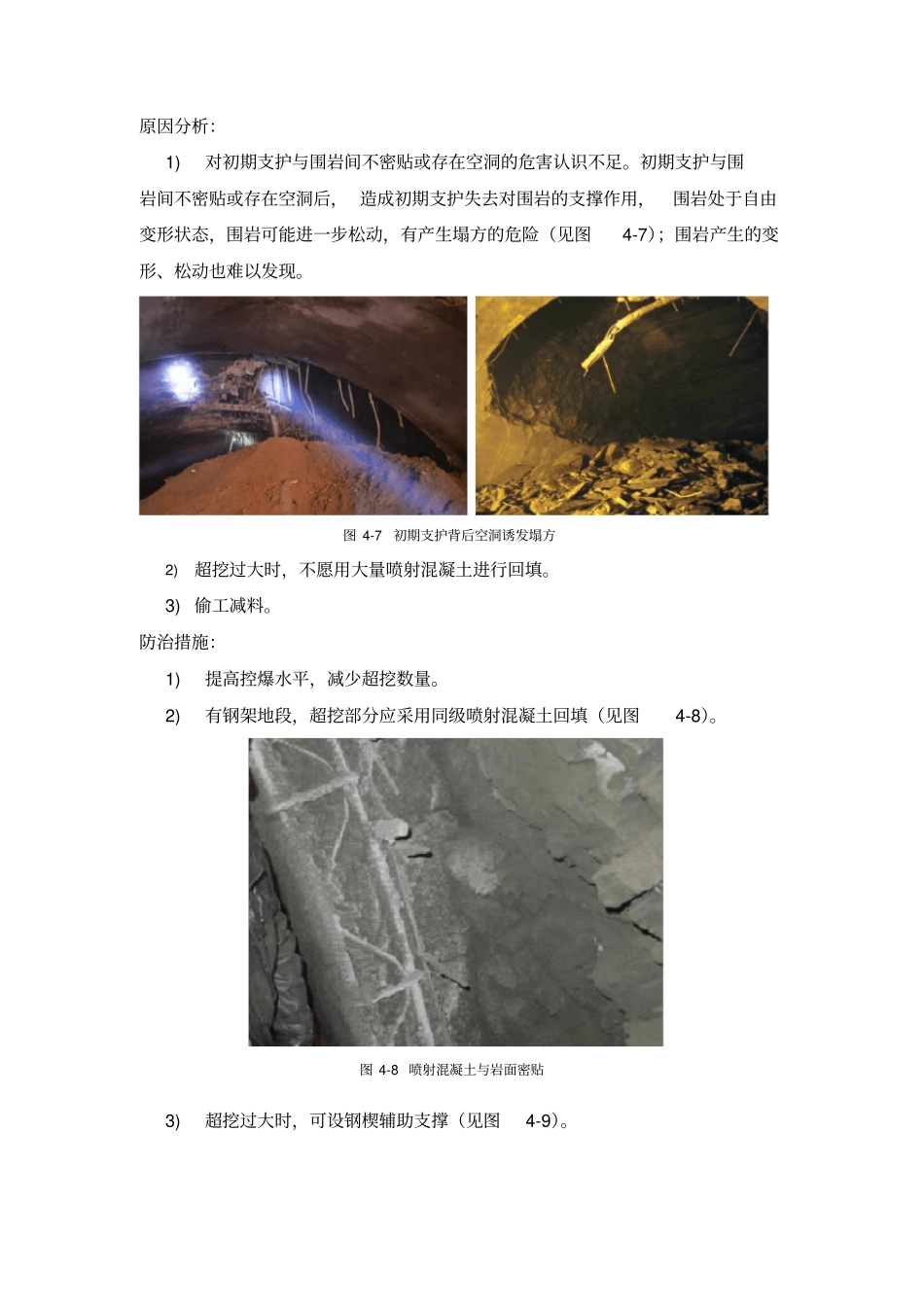

初期支护与围岩间不密贴或存在空洞后, 造成初期支护失去对围岩的支撑作用,围岩处于自由变形状态,围岩可能进一步松动,有产生塌方的危险(见图4-7);围岩产生的变形、松动也难以发现
图 4-7 初期支护背后空洞诱发塌方2)超挖过大时,不愿用大量喷射混凝土进行回填
3) 偷工减料
防治措施:1)提高控爆水平,减少超挖数量
2)有钢架地段,超挖部分应采用同级喷射混凝土回填(见图4-8)
图 4-8 喷射混凝土与岩面密贴3)超挖过大时,可设钢楔辅助支撑(见图4-9)
图 4-9 超挖处理
