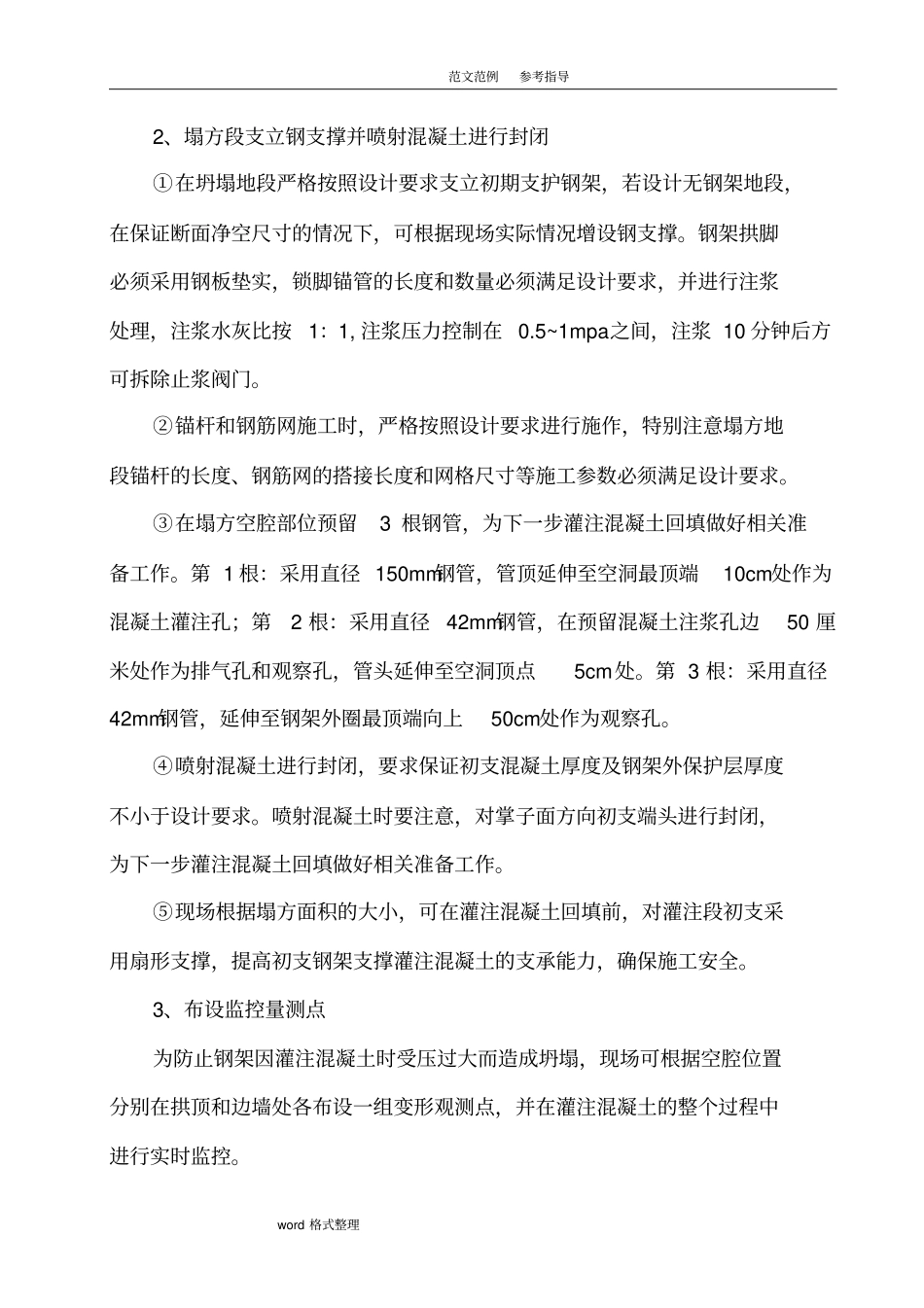

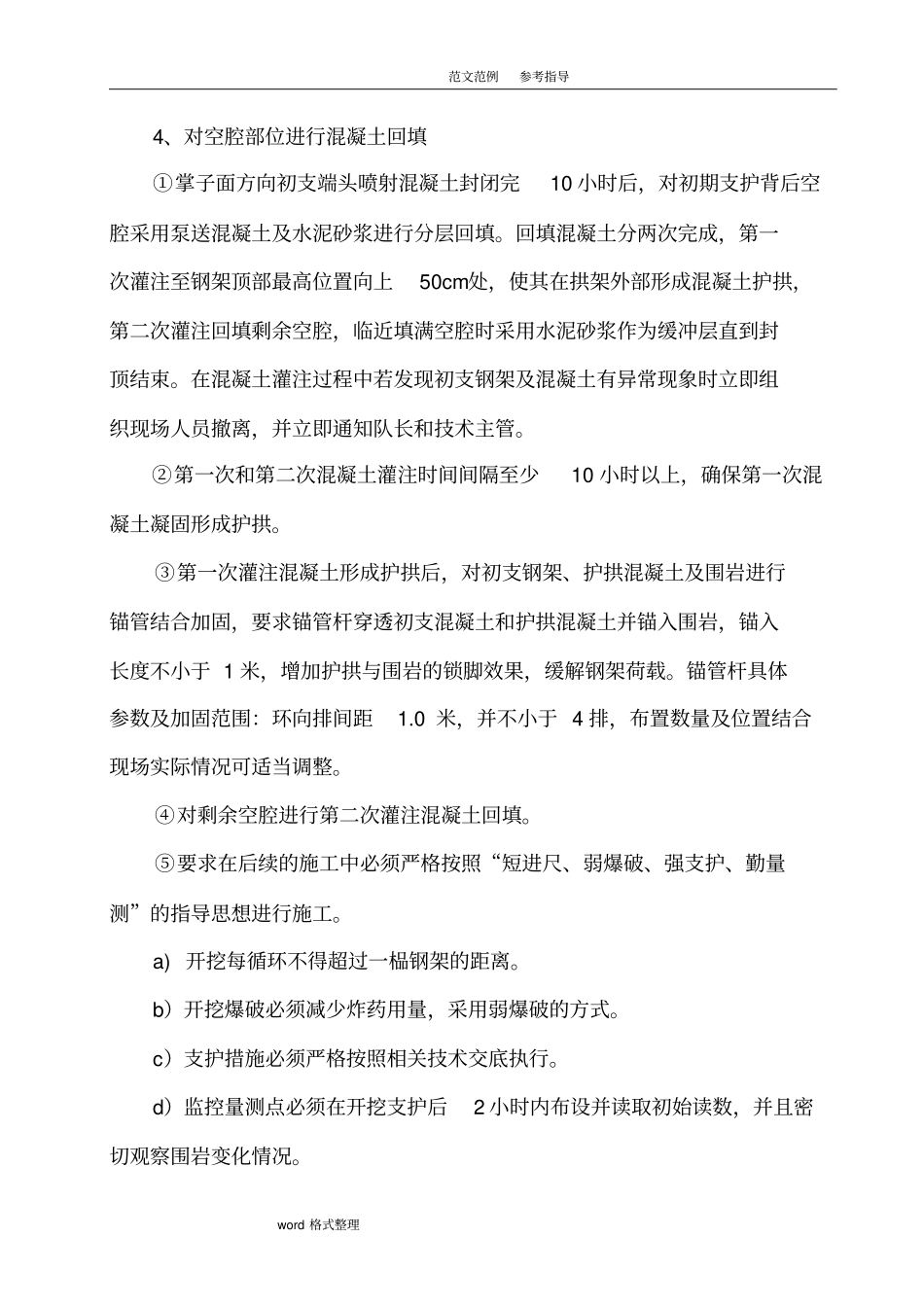

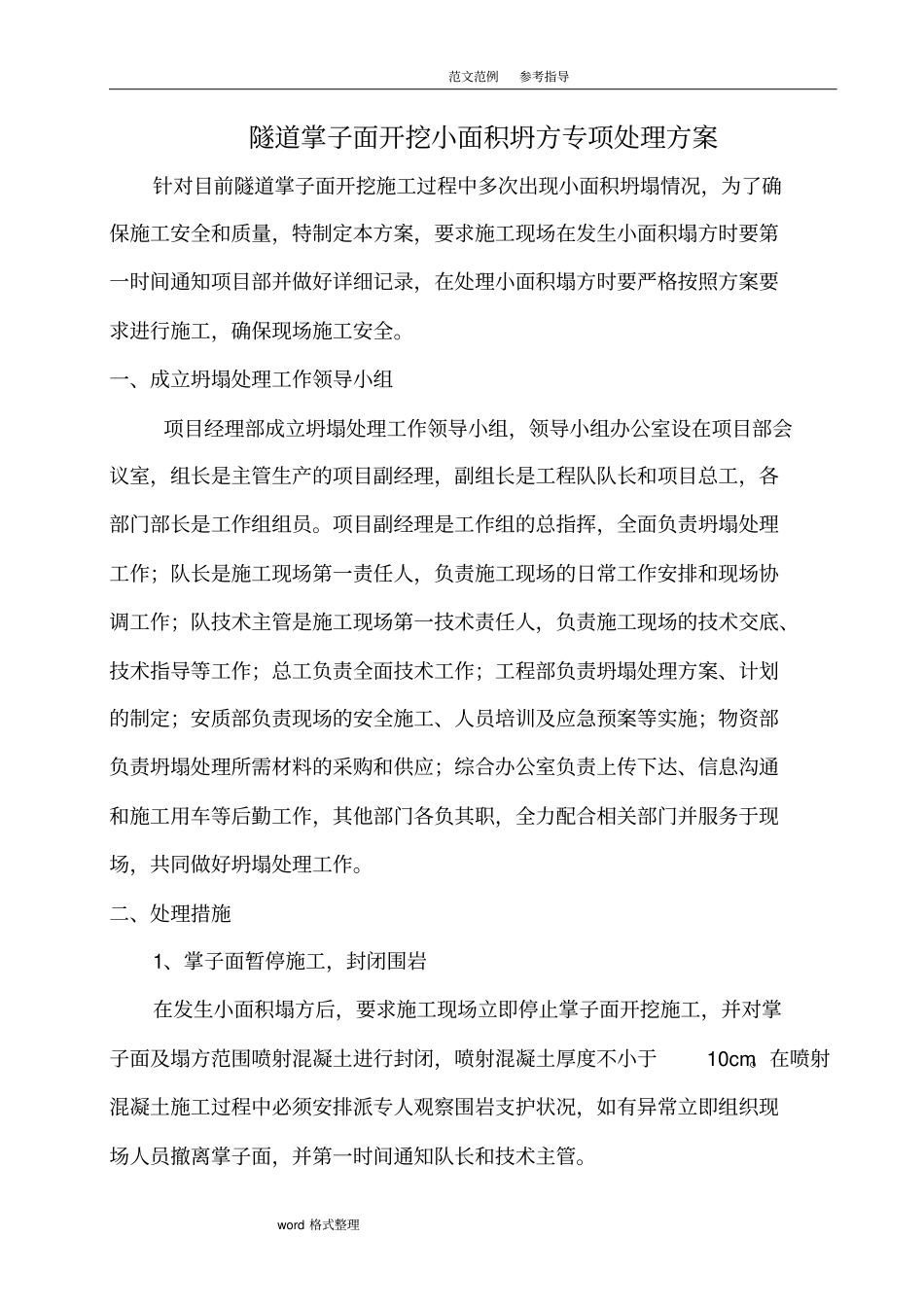

范文范例参考指导word 格式整理隧道掌子面开挖小面积坍方专项处理方案针对目前隧道掌子面开挖施工过程中多次出现小面积坍塌情况,为了确保施工安全和质量,特制定本方案,要求施工现场在发生小面积塌方时要第一时间通知项目部并做好详细记录,在处理小面积塌方时要严格按照方案要求进行施工,确保现场施工安全。一、成立坍塌处理工作领导小组项目经理部成立坍塌处理工作领导小组,领导小组办公室设在项目部会议室,组长是主管生产的项目副经理,副组长是工程队队长和项目总工,各部门部长是工作组组员。项目副经理是工作组的总指挥,全面负责坍塌处理工作;队长是施工现场第一责任人,负责施工现场的日常工作安排和现场协调工作;队技术主管是施工现场第一技术责任人,负责施工现场的技术交底、技术指导等工作;总工负责全面技术工作;工程部负责坍塌处理方案、计划的制定;安质部负责现场的安全施工、人员培训及应急预案等实施;物资部负责坍塌处理所需材料的采购和供应;综合办公室负责上传下达、信息沟通和施工用车等后勤工作,其他部门各负其职,全力配合相关部门并服务于现场,共同做好坍塌处理工作。二、处理措施1、掌子面暂停施工,封闭围岩在发生小面积塌方后,要求施工现场立即停止掌子面开挖施工,并对掌子面及塌方范围喷射混凝土进行封闭,喷射混凝土厚度不小于10cm。在喷射混凝土施工过程中必须安排派专人观察围岩支护状况,如有异常立即组织现场人员撤离掌子面,并第一时间通知队长和技术主管。范文范例参考指导word 格式整理2、塌方段支立钢支撑并喷射混凝土进行封闭①在坍塌地段严格按照设计要求支立初期支护钢架,若设计无钢架地段,在保证断面净空尺寸的情况下,可根据现场实际情况增设钢支撑。钢架拱脚必须采用钢板垫实,锁脚锚管的长度和数量必须满足设计要求,并进行注浆处理,注浆水灰比按1:1, 注浆压力控制在 0.5~1mpa之间,注浆 10 分钟后方可拆除止浆阀门。②锚杆和钢筋网施工时,严格按照设计要求进行施作,特别注意塌方地段锚杆的长度、钢筋网的搭接长度和网格尺寸等施工参数必须满足设计要求。③在塌方空腔部位预留3 根钢管,为下一步灌注混凝土回填做好相关准备工作。第 1 根:采用直径 150mm钢管,管顶延伸至空洞最顶端10cm处作为混凝土灌注孔;第2 根:采用直径42mm钢管,在预留混凝土注浆孔边50 厘米处作为排气孔和观察孔,管头延伸至空洞顶点5cm处。第 3 根:采用直径42mm钢管,延伸至钢架外圈最顶...
