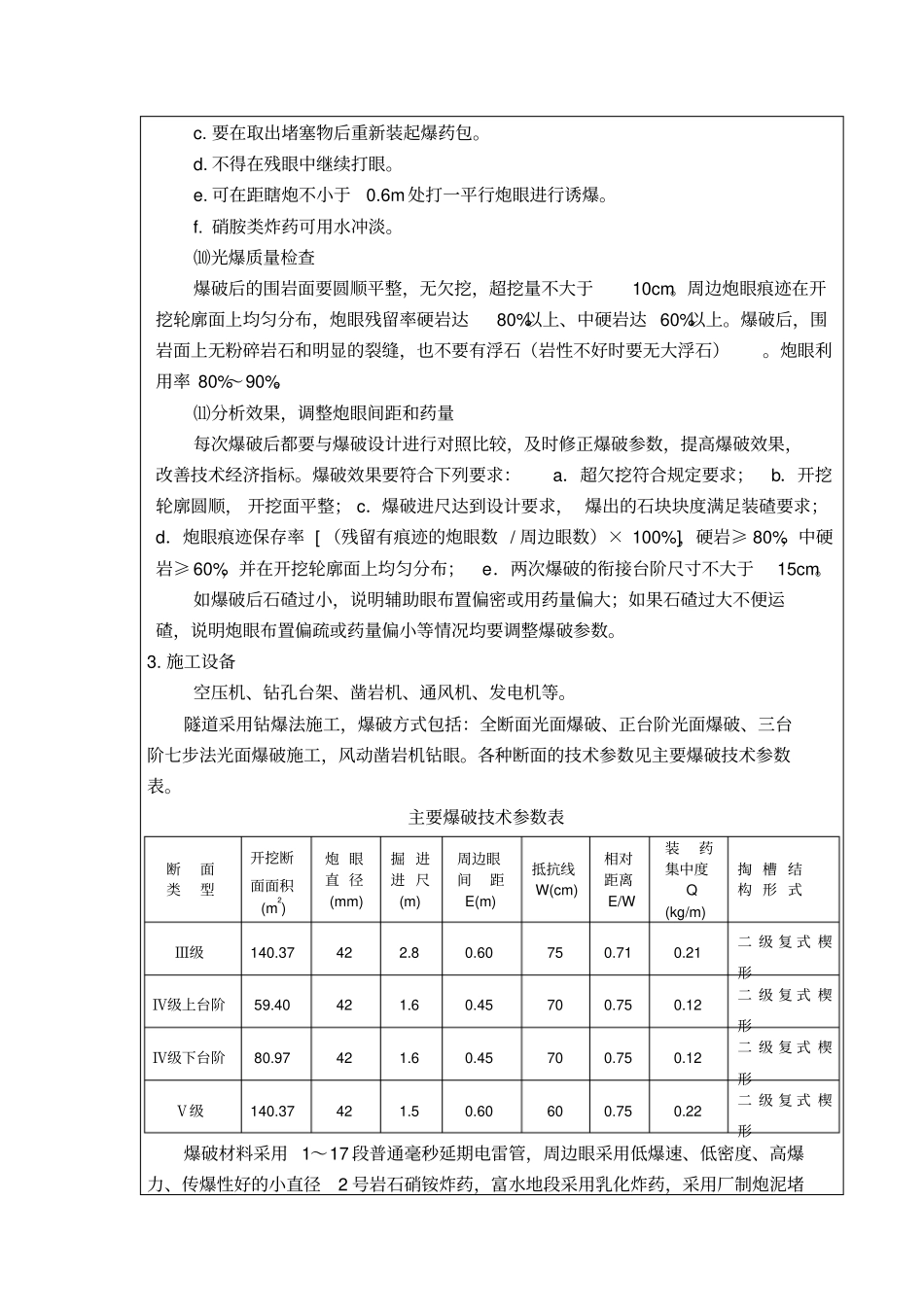

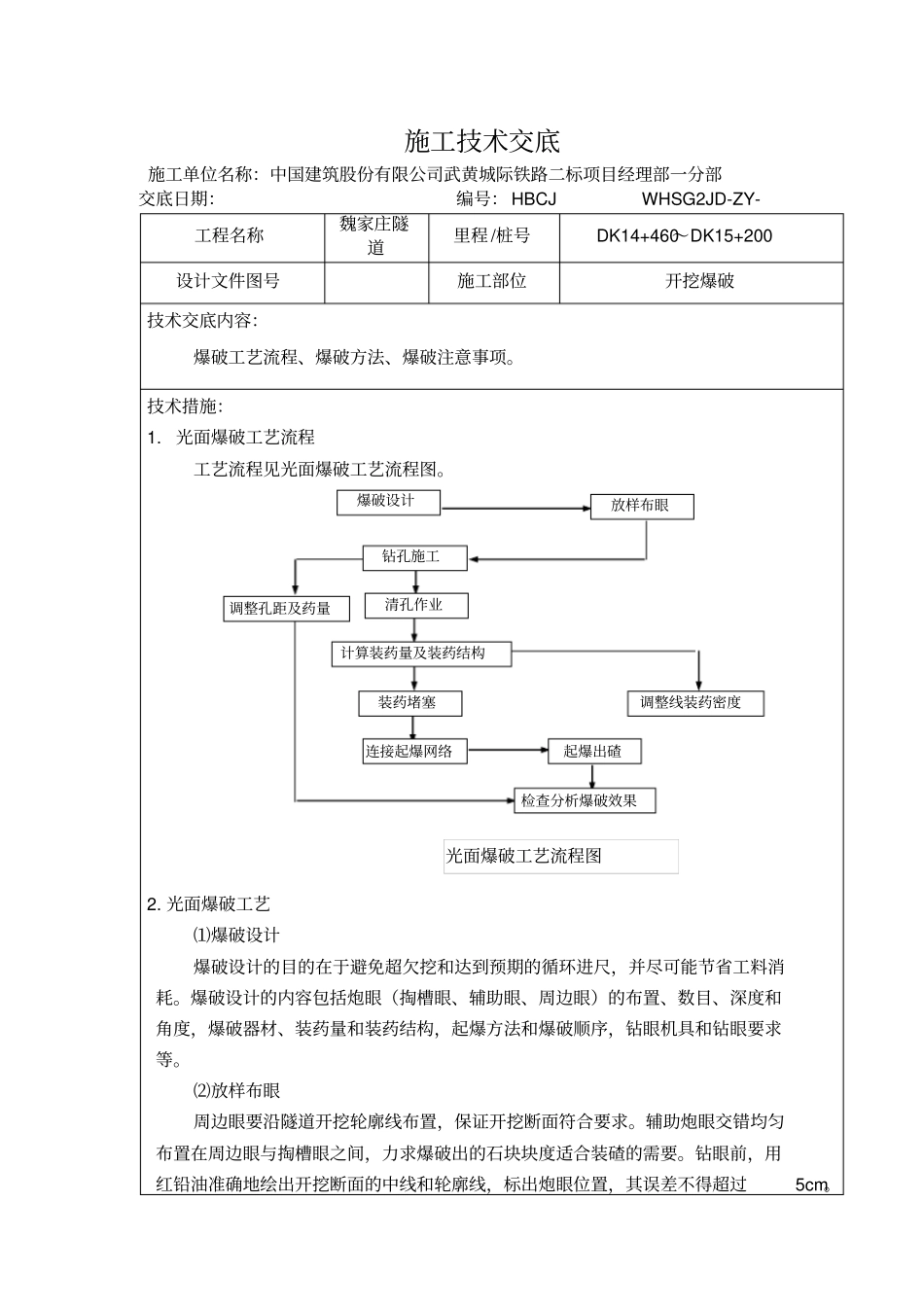

施工技术交底施工单位名称:中国建筑股份有限公司武黄城际铁路二标项目经理部一分部交底日期:编号: HBCJ WHSG2JD-ZY- 工程名称魏家庄隧道里程 /桩号DK14+460~DK15+200设计文件图号施工部位开挖爆破技术交底内容:爆破工艺流程、爆破方法、爆破注意事项
技术措施:1
光面爆破工艺流程工艺流程见光面爆破工艺流程图
光面爆破工艺⑴爆破设计爆破设计的目的在于避免超欠挖和达到预期的循环进尺,并尽可能节省工料消耗
爆破设计的内容包括炮眼(掏槽眼、辅助眼、周边眼)的布置、数目、深度和角度,爆破器材、装药量和装药结构,起爆方法和爆破顺序,钻眼机具和钻眼要求等
⑵放样布眼周边眼要沿隧道开挖轮廓线布置,保证开挖断面符合要求
辅助炮眼交错均匀布置在周边眼与掏槽眼之间,力求爆破出的石块块度适合装碴的需要
钻眼前,用红铅油准确地绘出开挖断面的中线和轮廓线,标出炮眼位置,其误差不得超过5cm
检查分析爆破效果起爆出碴连接起爆网络装药堵塞调整线装药密度计算装药量及装药结构清孔作业钻孔施工调整孔距及药量放样布眼爆破设计光面爆破工艺流程图⑶定位开眼按炮眼布置正确钻孔,掏槽眼和周边眼的钻孔精度要高,开眼误差控制在3cm和 5cm以内
⑷钻眼司钻工要熟悉炮眼布置,要能熟练地操纵凿岩机械,特别是钻周边眼,一定要由有较丰富经验的老钻工司钻,以确保周边眼准确的外插角,尽可能使两茬炮交界处台阶小于15cm
同时,要根据眼口的位置、岩石的凹凸程度调整炮眼深度,以保证炮眼底在同一平面上
周边眼与辅助眼的眼底在同一垂直面上,掏槽眼要加深10cm
炮眼的深度和角度要符合设计要求
掏槽眼眼口间距误差和眼底间距误差不得大于 5cm;辅助眼眼口排拒、行距误差均不得大于10cm;周边眼眼口位置误差不得大于 5cm,眼底不得超出开挖断面轮廓线15cm

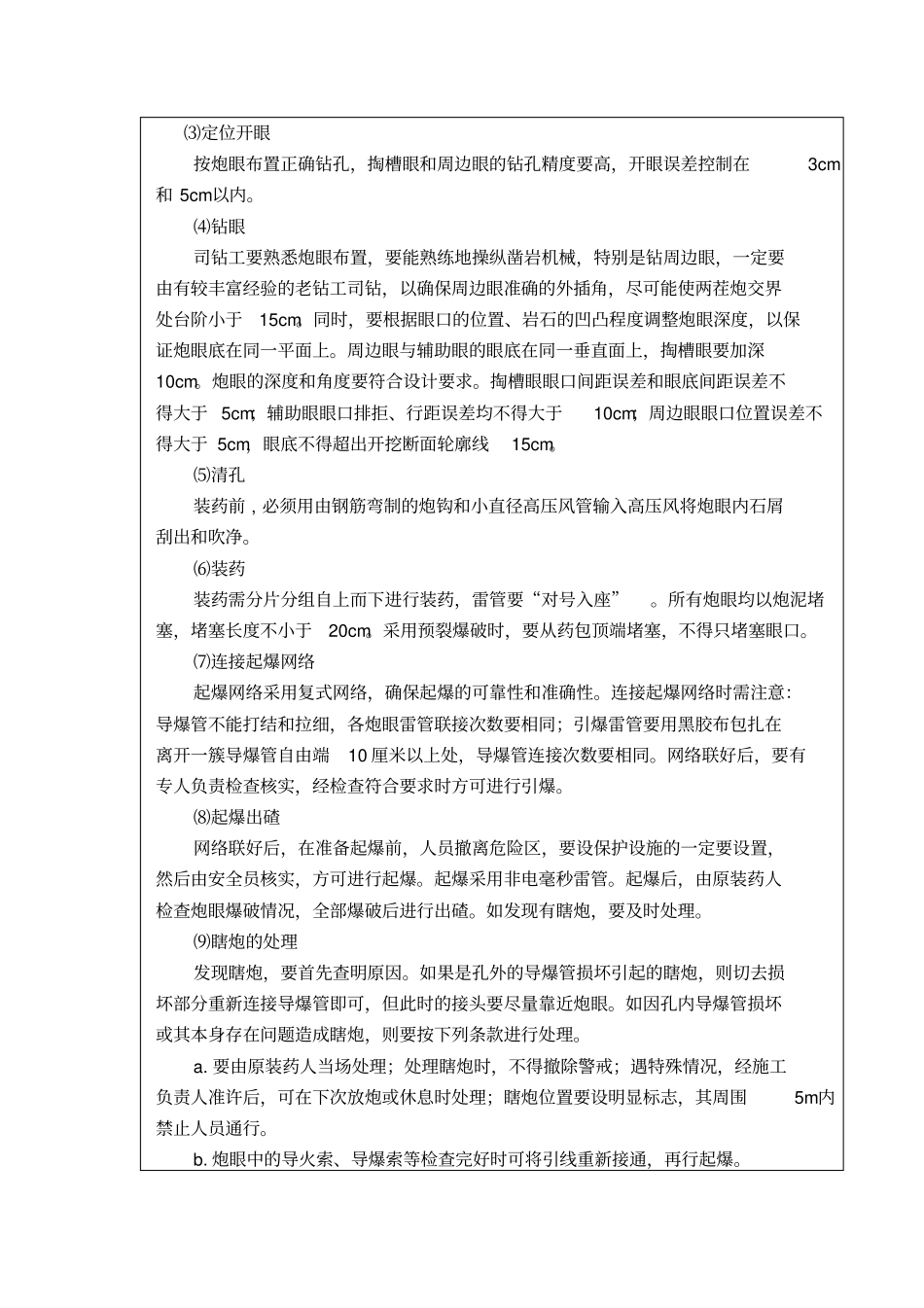

⑸清孔装药前 , 必须用由钢筋弯制的炮钩和小直径高压风管
