渝万铁路有限责任公司文件渝万云指〔 2017〕3 号渝万铁路有限责任公司关于发布郑万铁路重庆段隧道衬砌施工标准化工艺及要求的通知郑万铁路重庆段土建1-9 标、监理 1-5 标:按照总公司“高标准起步、高效率推进、高质量建设”的要求,依据中国铁路总公司《关于深化铁路建设项目标准化管理的指导意见》、工程管理中心《关于推广铁路隧道衬砌施工成套技术的通知》(工管质安函〔2016〕233 号)的精神,结合公司标准化管理的具体要求
为规范隧道衬砌施工标准化工艺,推进标准化建设,强化“四化”支撑
以提高隧道整体的施工技术水平,降低质量风险,避免工程质量缺陷
特制订本办法,希各单位遵照执行
渝万铁路有限责任公司 2017年 2 月 27 日郑万铁路重庆段隧道衬砌施工标准化工艺及要求一、仰拱施工1、仰拱开挖严格控制周边眼外插角度,确保开挖平顺(仰拱严禁欠挖);基底清理干净,必须无虚渣、无积水
2、五线上墙为有效控制水平施工缝位置、仰拱钢筋和盲管位置,在边墙初支表面上测量放样“五线”(即:仰拱混凝土顶面标高线、仰拱钢筋搭接上下线、纵向和环向盲管线) ,并用红线明显标记(包括接地钢筋位置),为仰拱及后续防排水及衬砌施工提供控制依据
仰拱钢筋分别自施工缝截面环向延伸固定长度,且仰拱内外环向钢筋在隧道环向、纵向均长短相间布置
环向盲管线根据设计要求,一般地段每组台车设置一道;岩溶发育地段需加密设置

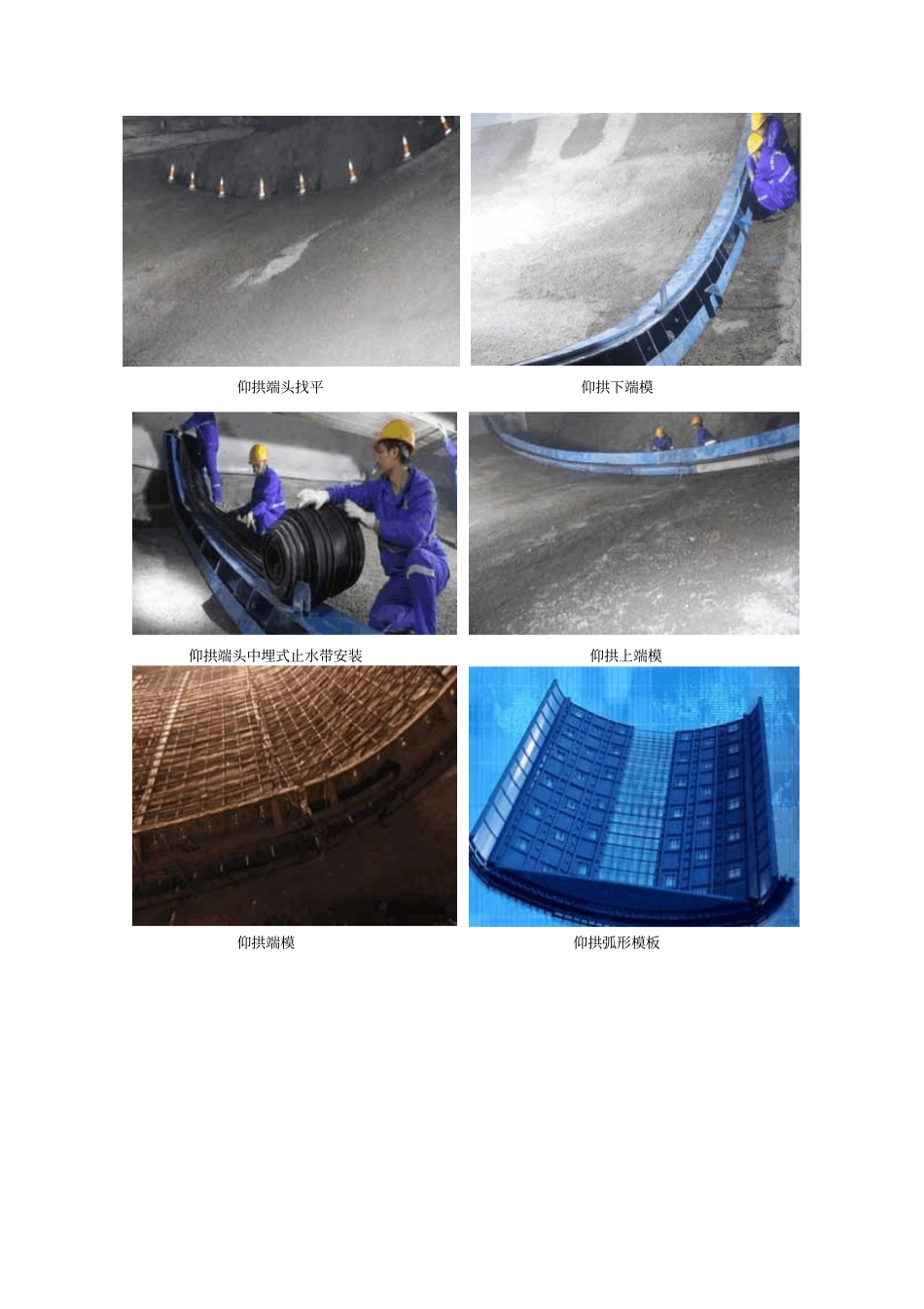

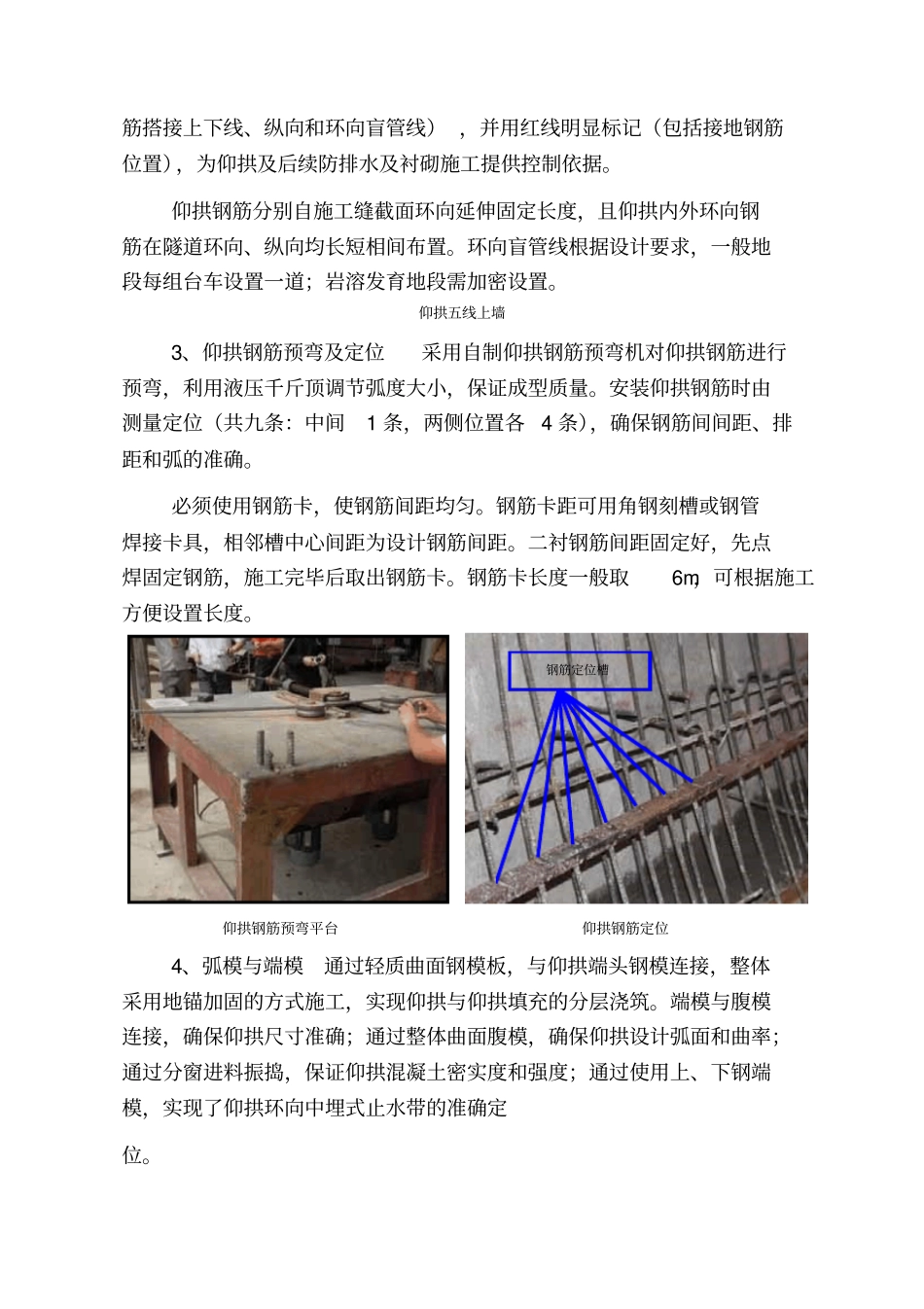

仰拱五线上墙3、仰拱钢筋预弯及定位采用自制仰拱钢筋预弯机对仰拱钢筋进行预弯,利用液压千斤顶调节弧度大小,保证成型质量
安装仰拱钢筋时由测量定位(共九条:中间1 条,两侧位置各4 条),确保钢筋间间距、排距和弧的准确
必须使用钢筋卡,使钢筋间距均匀
钢筋卡距可用角钢刻槽或钢管焊接卡具,相邻槽中心间距为设计钢筋间距
二衬钢筋间距固定好,先点焊固定钢筋,施工完毕后取出钢筋卡
钢筋卡长度一般取6m,可根据施工方便
