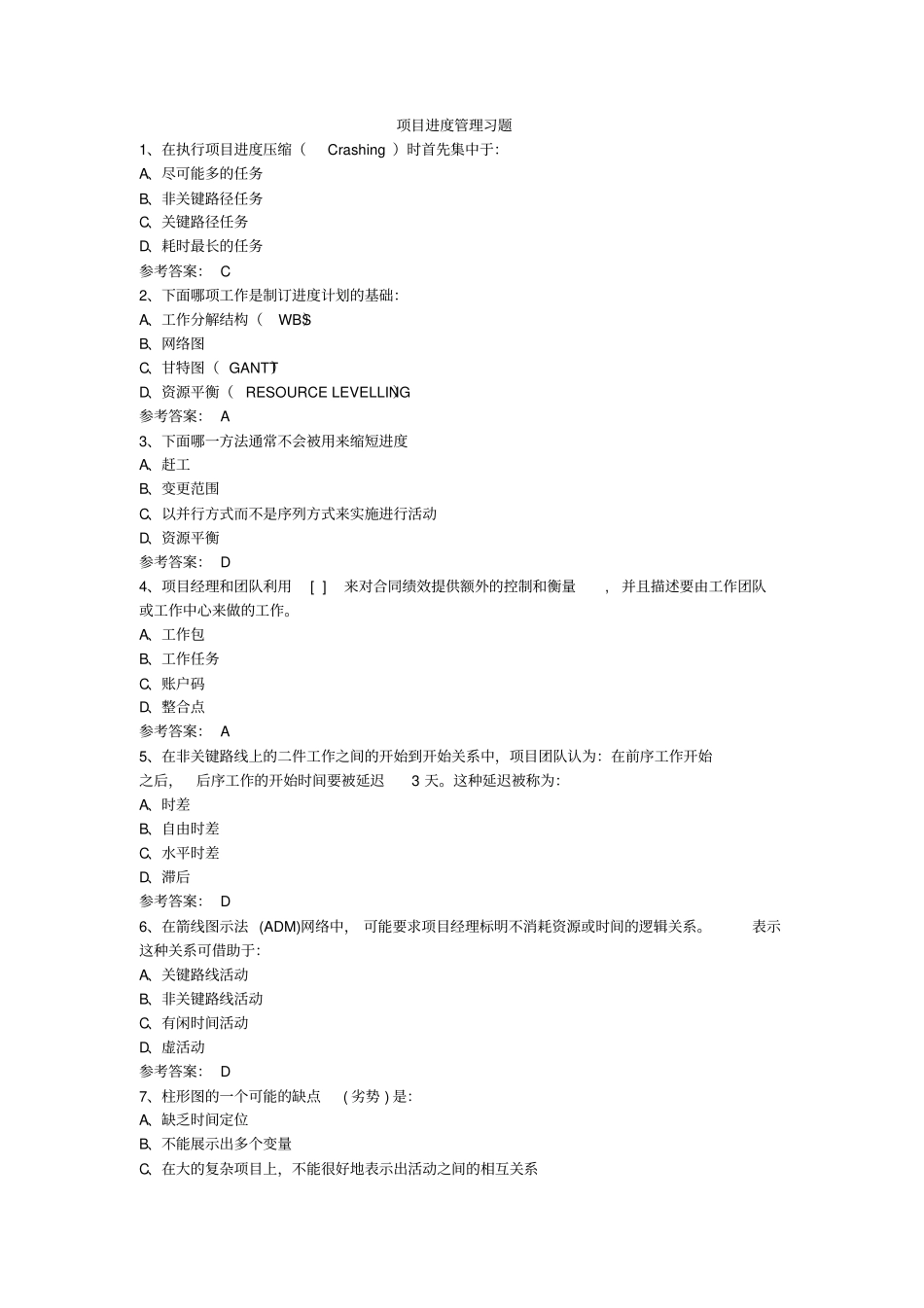

项目进度管理习题1、在执行项目进度压缩(Crashing )时首先集中于:A、尽可能多的任务B、非关键路径任务C、关键路径任务D、耗时最长的任务参考答案: C 2、下面哪项工作是制订进度计划的基础:A、工作分解结构(WBS)B、网络图C、甘特图( GANTT)D、资源平衡( RESOURCE LEVELLING)参考答案: A 3、下面哪一方法通常不会被用来缩短进度A、赶工B、变更范围C、以并行方式而不是序列方式来实施进行活动D、资源平衡参考答案: D 4、项目经理和团队利用[ ]来对合同绩效提供额外的控制和衡量, 并且描述要由工作团队或工作中心来做的工作。A、工作包B、工作任务C、账户码D、整合点参考答案: A5、在非关键路线上的二件工作之间的开始到开始关系中,项目团队认为:在前序工作开始之后,后序工作的开始时间要被延迟3 天。这种延迟被称为:A、时差B、自由时差C、水平时差D、滞后参考答案: D 6、在箭线图示法 (ADM)网络中, 可能要求项目经理标明不消耗资源或时间的逻辑关系。表示这种关系可借助于:A、关键路线活动B、非关键路线活动C、有闲时间活动D、虚活动参考答案: D 7、柱形图的一个可能的缺点( 劣势 ) 是:A、缺乏时间定位B、不能展示出多个变量C、在大的复杂项目上,不能很好地表示出活动之间的相互关系D、不能与人力规划相联系参考答案: C 8、为了避免延迟交付的罚款, 管理层已决定要" 赶工 " 。预期会有附加的成本。为了要进行项目赶工,加班时间或额外的资源应该被安排到:A、所有的活动B、只是那些具有最长的持续时间的活动C、那些在关键路线开端上的具有最低的额外费用的活动D、那些风险度最大的活动参考答案: C 9、工作包是什么A.工作分解结构中最底层的可交付物B.有特定标志符的工作C.属于报告中的需求层次D.可以分配到多于一个组织单元的工作参考答案: A10、德尔菲法 (Delphi Technique)的主要特点是:A、从历史数据进行推断B、专家主观意见C、层次分析过程D、猜测参考答案: B 11、下列哪个名词描述了导致具有先后序的任务推迟的逻辑关系A、滞后B、领先C、浮动D、缓慢参考答案: A 12、快速跟踪的意思是:A、缩短关键路径工作周期,目的是缩短项目周期B、通过对各种逻辑关系并行确定来缩短项目周期C、使用最好的资源尽快完成工作D、同其他项目协调好关系以减少行政管理的磨擦参考答案: B 13、下面哪个公式是计算工作周期最精确的公式A、AD=工作数量 / 生产效率B、AD=工作数量 / ...
