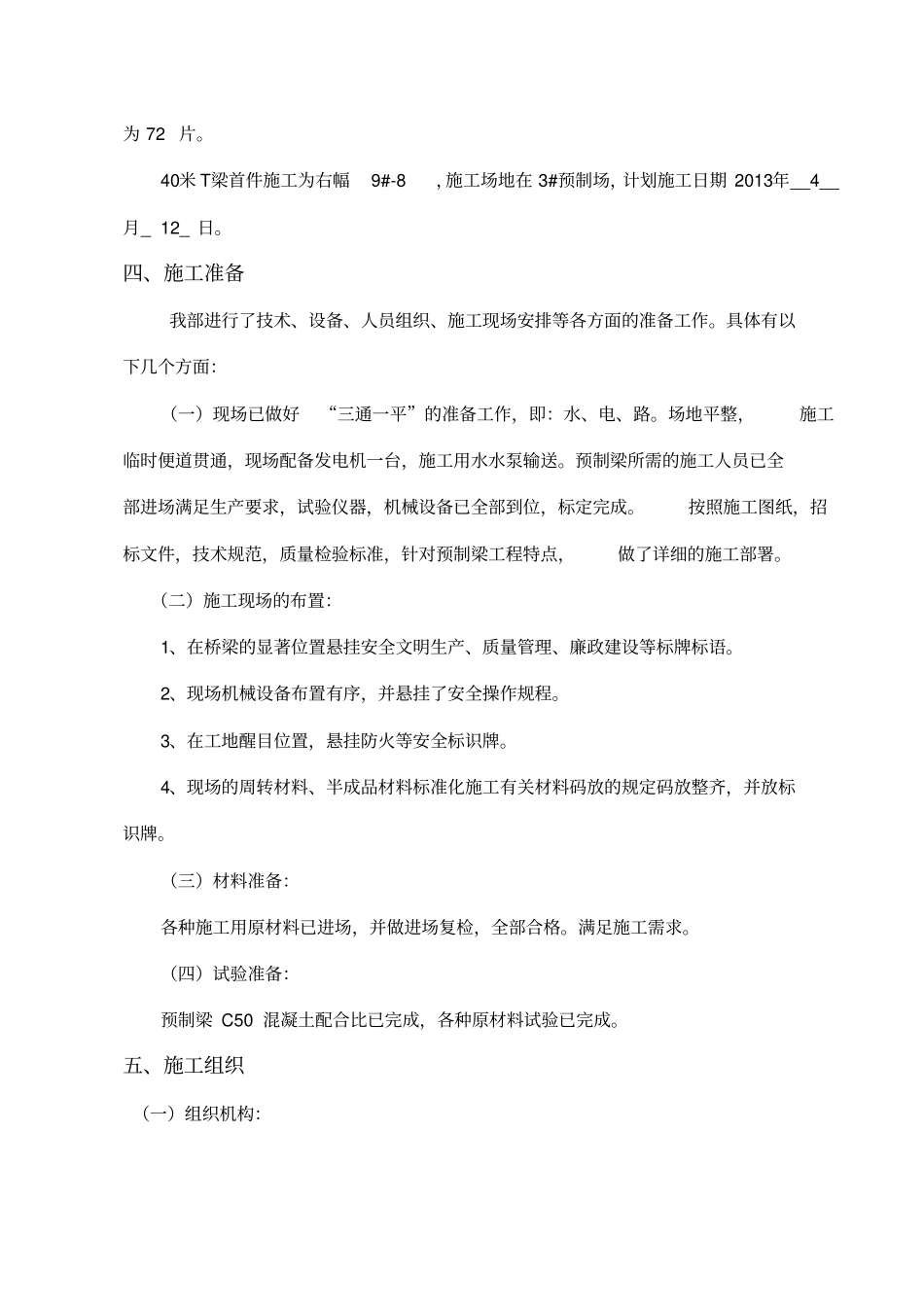

北京至台北高速公路廊坊段LQ2合同永定河特大桥上部预制 T 梁首件开工报告(K11+212.5)河北燕峰路桥建设集团有限公司京台高速廊坊段LQ2项目部二○一三年四月永定河特大桥上部预制 T 梁首件施工方案一、编制依据(一)京台高速公路廊坊LQ2合同段工程招标文件、设计图纸。(二)京台高速公路廊坊LQ2合同段工程施工合同文件。(三)河北省高速公路施工标准化管理指南(桥涵工程)(四)建管处及总监办对本工程的总体计划和质量要求。(五) 《公路桥涵施工技术规范》(JTG/T F50-2011 )(六) 《公路工程施工安全技术规程》(JTJ 076-95 )(七) 《公路工程质量检验评定标准》(JTG F80/1-2004 ) ( 八) 总监办下发的作业指导书二、编制原则(一)严格执行招标文件及相关标准和技术规范。(二)坚持安全生产的原则。从管理和各种资源配置入手抓好安全生产工作,始终坚持“安全第一,预防为主,综合治理”的原则,实现安全生产目标。(三)坚持质量控制的原则。建立健全质量管理保证体系,制定质量保证措施,全面控制施工质量,确保工程达到优良,实现质量目标。(四)坚持工期控制的原则。在保证安全和质量的基础上,从管理和资源配置入手,精心组织施工,合理选择施工方案,实现工期目标。三、工程概况及首件施工日期京台高速公路廊坊段永定河特大桥,桥长7108.04m,中心桩号 K11+212.500。起点桩号 K7+658.48,终点桩号 K14+766.52 。LQ2合同段, 起点桩号 K7+658.48 位于广阳境内,终点桩号 K11+272.5 位于永清县安育村东,路线全长 3.614km 。共有特大桥 1/2 座,桥梁构造为 5×30+4×40+22×(5×30),预制梁 2142 片,其中 30mT 梁为 2070 片,40mT 梁为 72 片。40米 T梁首件施工为右幅 9#-8 ,施工场地在 3#预制场,计划施工日期 2013年__4__月_ 12_ 日。四、施工准备我部进行了技术、设备、人员组织、施工现场安排等各方面的准备工作。具体有以下几个方面:(一)现场已做好“三通一平”的准备工作,即:水、电、路。场地平整,施工临时便道贯通,现场配备发电机一台,施工用水水泵输送。预制梁所需的施工人员已全部进场满足生产要求,试验仪器,机械设备已全部到位,标定完成。按照施工图纸,招标文件,技术规范,质量检验标准,针对预制梁工程特点,做了详细的施工部署。(二)施工现场的布置:1、在桥梁的显著位置悬挂安全文明生产、质量管理、廉政建设等标牌标语。2、现场机械设备布置...
