兴安至阳朔公路工程标起讫桩号,标段全行车道+X 硬路肩
路水泥稳定碎石基层沥青沥青混凝土

水泥稳定碎石基层双层连续摊铺施工技术方案一、工程概况长,路基宽度为米,为 X 面结构形式为:级配碎石底基层封油层沥青混凝土二、安全目标贯彻落实“安全第一、预防为主”的方针,实现无人员伤亡、无人身上等级工伤事故,无施工机械设备重大及以上责任事故,无或在、爆炸事故,无交通肇事责任事故
三、施工技术人员及劳动力安排、选择技术水平高、经验丰富、施工责任心强的施工、技术、试验检测人员人,项目分为两个施工小组,施工一队现场安排技术人员人,施工二队现场安排技术人员人,名质检负责人员进行全程质量监控
、选择具有水泥混凝土路面施工经验的工程队组织劳动力人保障水泥稳定碎石基层的正常施工
四、双层基层施工施工以挖掘机摊铺,人工整平,摊铺下基层(包含压实)可完成,紧接着摊铺上基层

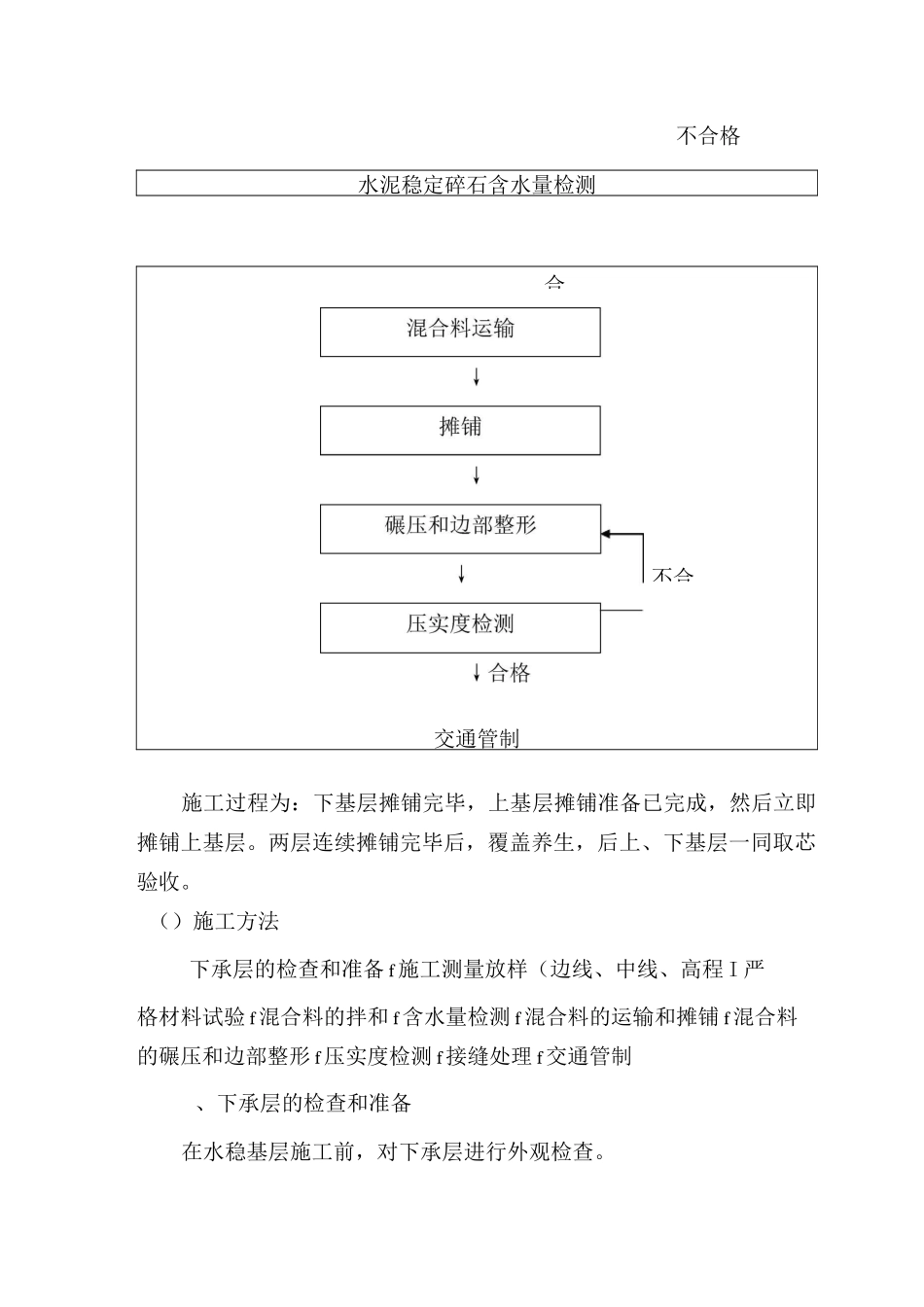

()施工工艺流程水稳稳定碎石基层工艺流程框图测量放线施工准备原材料检验水泥稳定碎石料拌和合不合不合格水泥稳定碎石含水量检测交通管制施工过程为:下基层摊铺完毕,上基层摊铺准备已完成,然后立即摊铺上基层
两层连续摊铺完毕后,覆盖养生,后上、下基层一同取芯验收
()施工方法下承层的检查和准备 f 施工测量放样(边线、中线、高程 I 严格材料试验 f 混合料的拌和 f 含水量检测 f 混合料的运输和摊铺 f 混合料的碾压和边部整形 f 压实度检测 f 接缝处理 f 交通管制、下承层的检查和准备在水稳基层施工前,对下承层进行外观检查

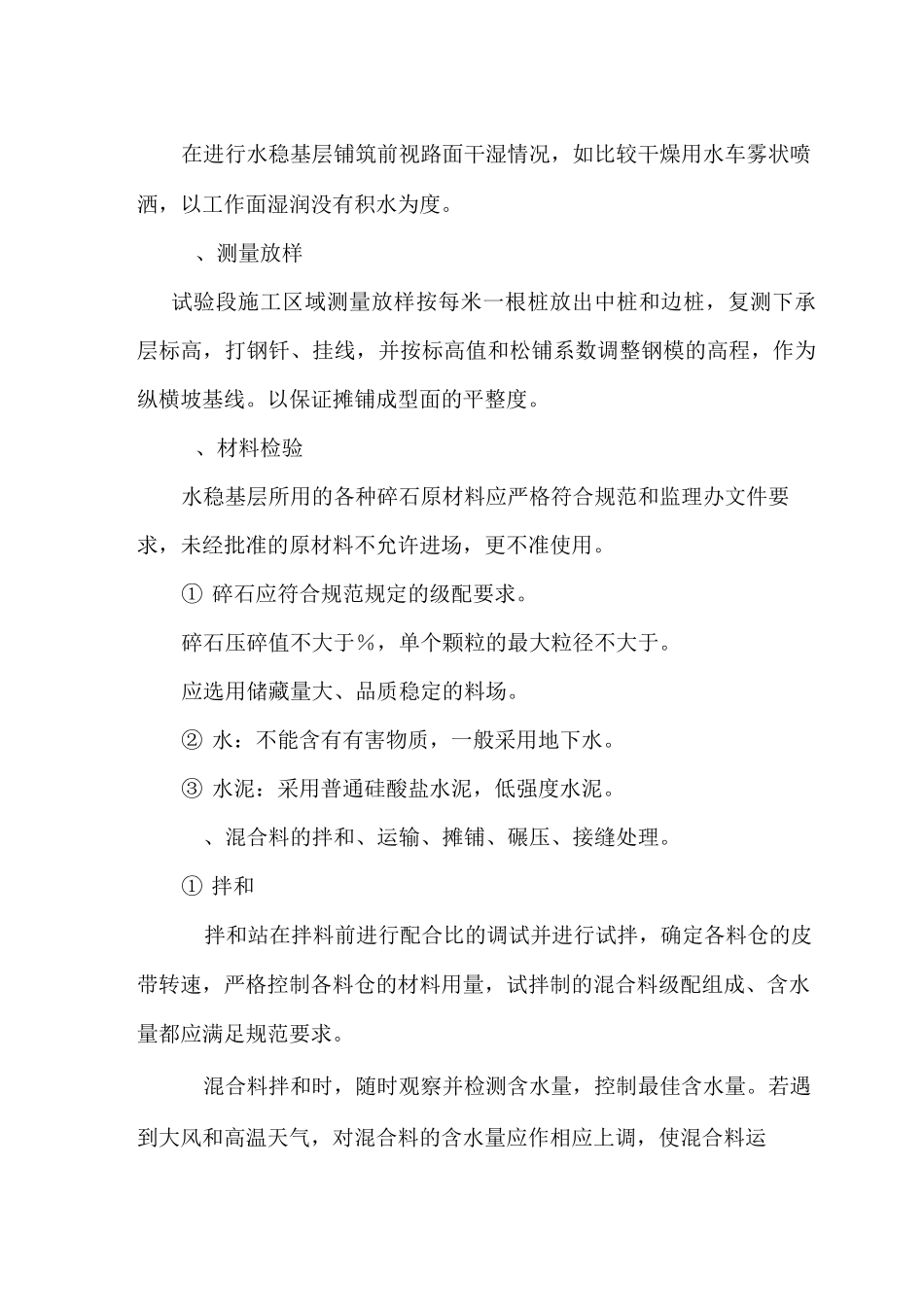

在进行水稳基层铺筑前视路面干湿情况,如比较干燥用水车雾状喷洒,以工作面湿润没有积水为度
、测量放样试验段施工区域测量放样按每米一根桩放出中桩和边桩,复测下承层标高,打钢钎、挂线,并按标高值和松铺系数调整钢模的高程,作为纵横坡基线
以保证摊铺成型面的平整度
、材料检验水稳基层所用的各种碎石原材料应严格符合规范和监理
