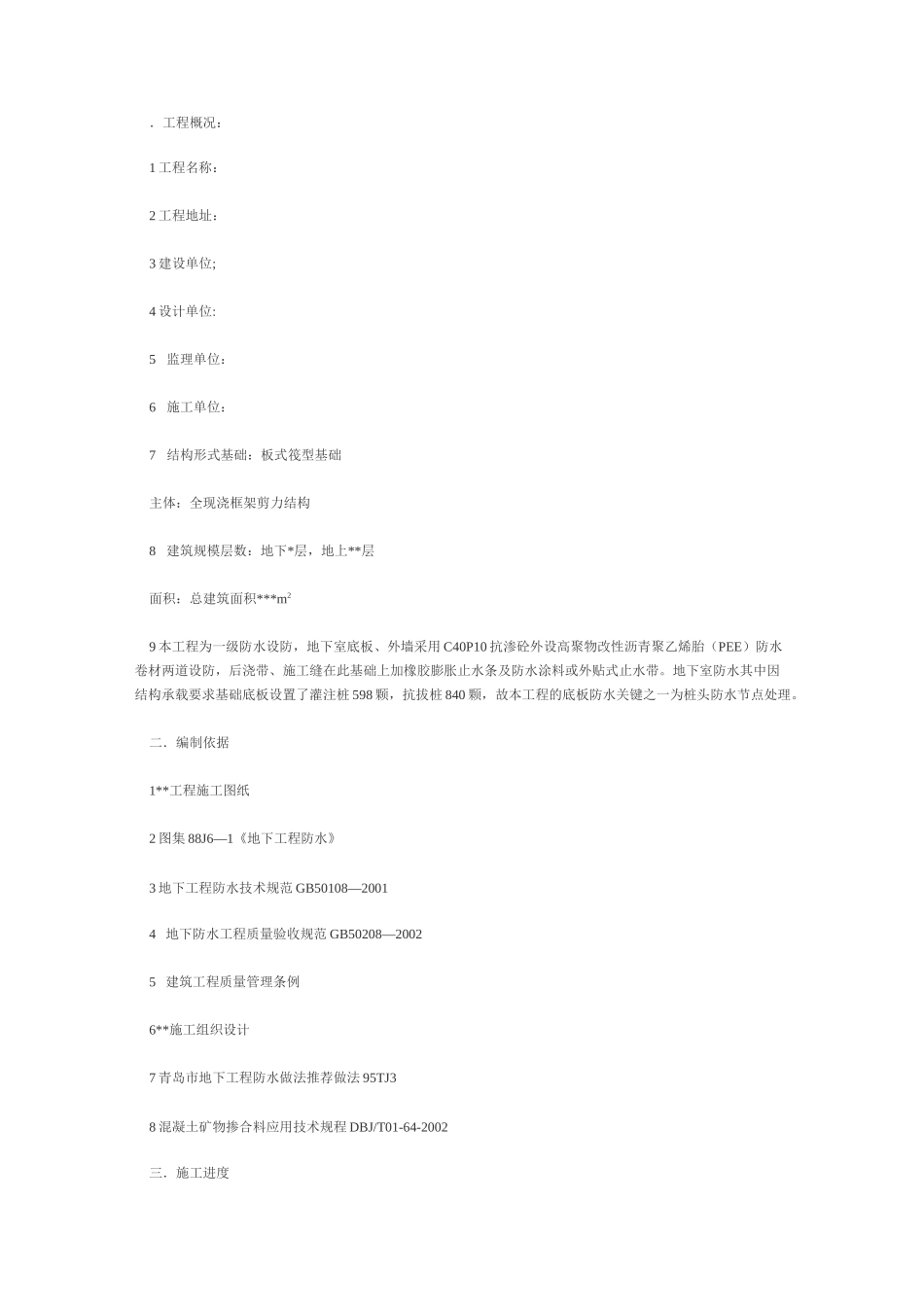

.工程概况:1 工程名称:2 工程地址:3 建设单位;4 设计单位:5监理单位:6施工单位:7结构形式基础:板式筏型基础主体:全现浇框架剪力结构8 建筑规模层数:地下*层,地上**层面积:总建筑面积***m29 本工程为一级防水设防,地下室底板、外墙采用 C40P10 抗渗砼外设高聚物改性沥青聚乙烯胎(PEE)防水卷材两道设防,后浇带、施工缝在此基础上加橡胶膨胀止水条及防水涂料或外贴式止水带
地下室防水其中因结构承载要求基础底板设置了灌注桩 598 颗,抗拔桩 840 颗,故本工程的底板防水关键之一为桩头防水节点处理
二.编制依据1**工程施工图纸2 图集 88J6—1《地下工程防水》3 地下工程防水技术规范 GB50108—20014 地下防水工程质量验收规范 GB50208—20025 建筑工程质量管理条例6**施工组织设计7 青岛市地下工程防水做法推荐做法 95TJ38 混凝土矿物掺合料应用技术规程 DBJ/T01-64-2002三.施工进度**月**日桩头防水开始施工,到*月**号施工完毕

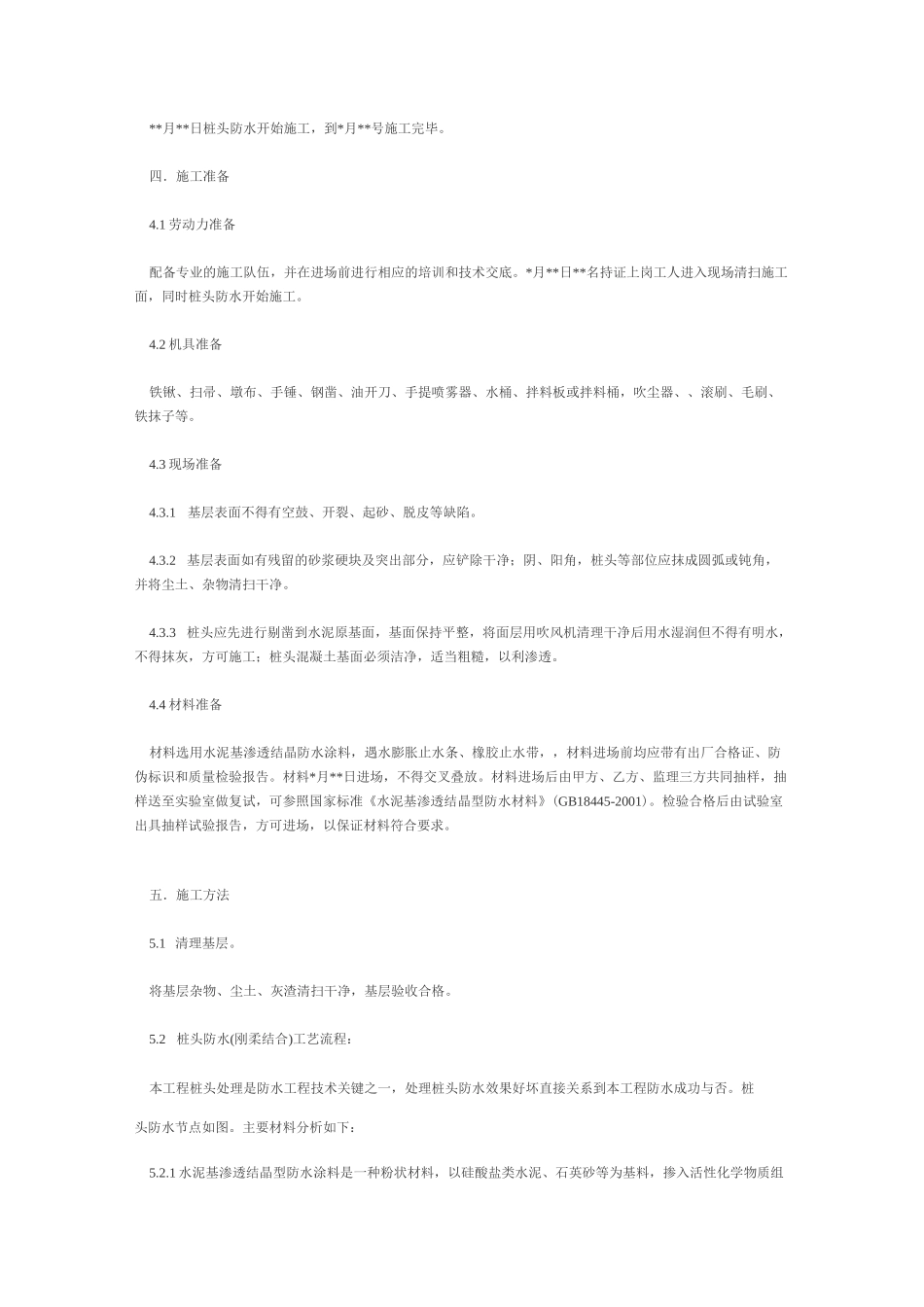

四.施工准备4
1 劳动力准备配备专业的施工队伍,并在进场前进行相应的培训和技术交底
*月**日**名持证上岗工人进入现场清扫施工面,同时桩头防水开始施工
2 机具准备铁锹、扫帚、墩布、手锤、钢凿、油开刀、手提喷雾器、水桶、拌料板或拌料桶,吹尘器、、滚刷、毛刷、铁抹子等
3 现场准备4
1基层表面不得有空鼓、开裂、起砂、脱皮等缺陷
2基层表面如有残留的砂浆硬块及突出部分,应铲除干净;阴、阳角,桩头等部位应抹成圆弧或钝角,并将尘土、杂物清扫干净
3 桩头应先进行剔凿到水泥原基面,基面保持平整,将面层用吹风机清理干净后用水湿润但不得有明水,不得抹灰,方可施工;桩头混凝土基面必须洁净,适当粗糙,以利渗透

4 材料准备材料选用水泥基渗透结晶防水涂料,遇水膨
