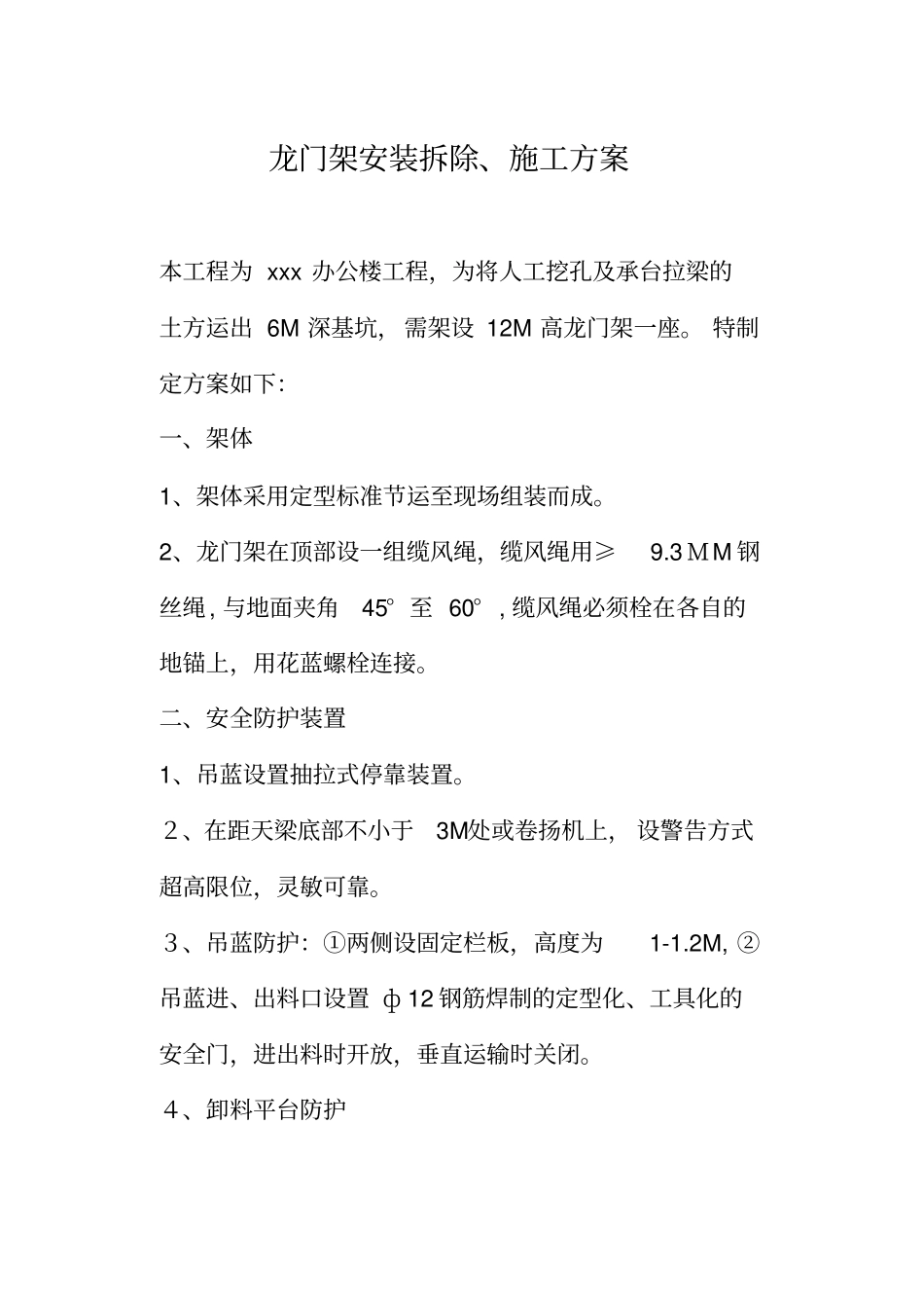

xx 建设工程项目龙门架安装拆除、施工方案编制人:审核人:xx 建设工程有限公司项目部2016 年 5 月 6 日龙门架安装拆除、施工方案本工程为 xxx 办公楼工程,为将人工挖孔及承台拉梁的土方运出 6M 深基坑,需架设 12M 高龙门架一座
特制定方案如下:一、架体1、架体采用定型标准节运至现场组装而成
2、龙门架在顶部设一组缆风绳,缆风绳用≥9
3 ΜM 钢丝绳, 与地面夹角45° 至 60° , 缆风绳必须栓在各自的地锚上,用花蓝螺栓连接
二、安全防护装置1、吊蓝设置抽拉式停靠装置
2、在距天梁底部不小于3M处或卷扬机上, 设警告方式超高限位,灵敏可靠
3、吊蓝防护:①两侧设固定栏板,高度为1-1
2M, ②吊蓝进、出料口设置 ф 12 钢筋焊制的定型化、工具化的安全门,进出料时开放,垂直运输时关闭

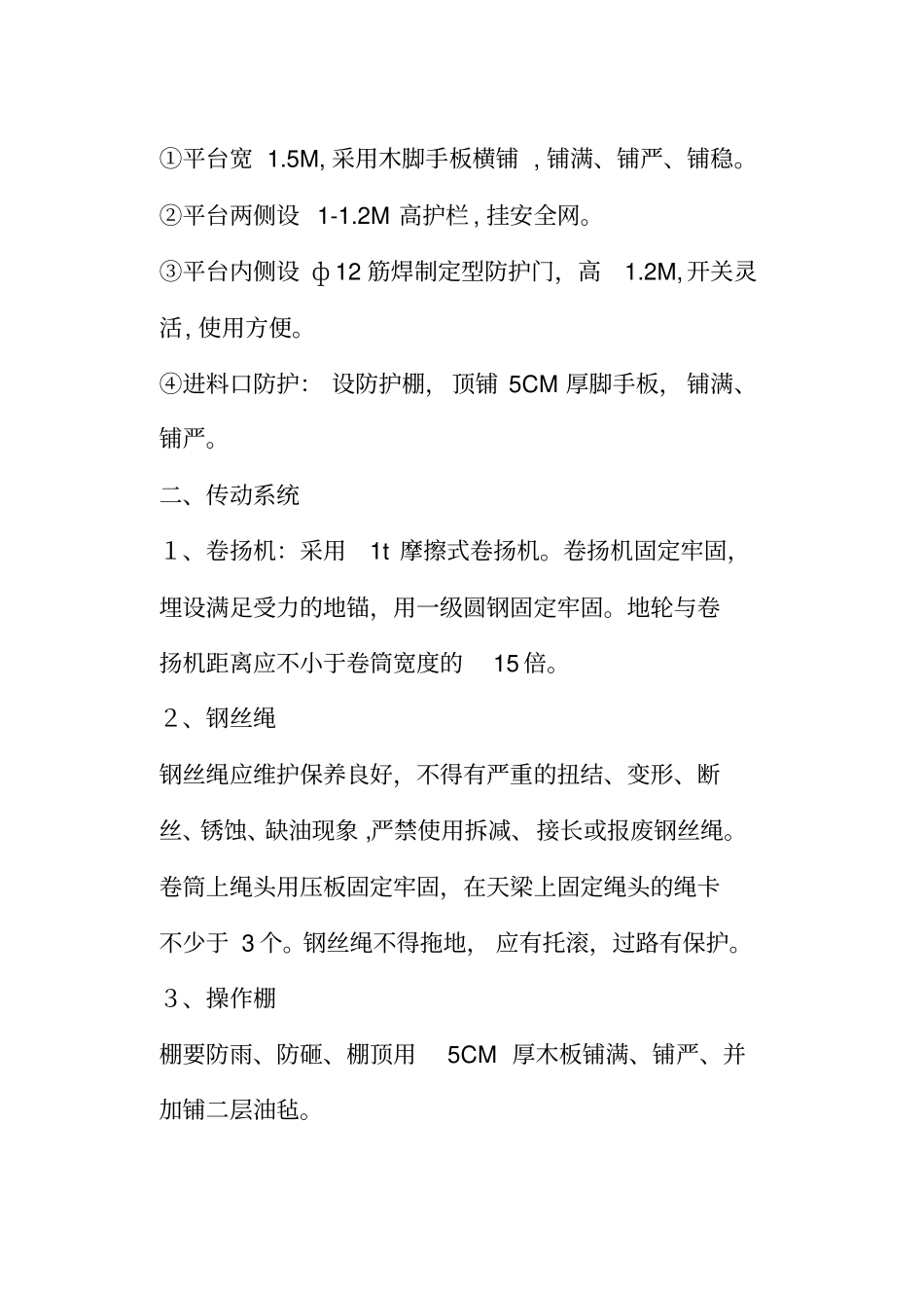

4、卸料平台防护①平台宽 1
5M, 采用木脚手板横铺 , 铺满、铺严、铺稳
②平台两侧设 1-1
2M 高护栏 , 挂安全网
③平台内侧设 ф 12 筋焊制定型防护门,高1
2M, 开关灵活, 使用方便
④进料口防护: 设防护棚,顶铺 5CM 厚脚手板, 铺满、铺严
二、传动系统1、卷扬机:采用1t 摩擦式卷扬机
卷扬机固定牢固,埋设满足受力的地锚,用一级圆钢固定牢固
地轮与卷扬机距离应不小于卷筒宽度的15 倍
2、钢丝绳钢丝绳应维护保养良好,不得有严重的扭结、变形、断丝、锈蚀、缺油现象 ,严禁使用拆减、接长或报废钢丝绳
卷筒上绳头用压板固定牢固,在天梁上固定绳头的绳卡不少于 3 个
钢丝绳不得拖地, 应有托滚,过路有保护
3、操作棚棚要防雨、防砸、棚顶用5CM 厚木板铺满、铺严、并加铺二层油毡
三、安装1、基础:基底为素土,上浇注300MM 厚 C20 砼底板并预埋地脚螺栓
2、首先人工将底部标准节扶起、找正、找垂直,拧紧螺丝,将起重滑轮挂好
3、在底节上绑杉木抱
