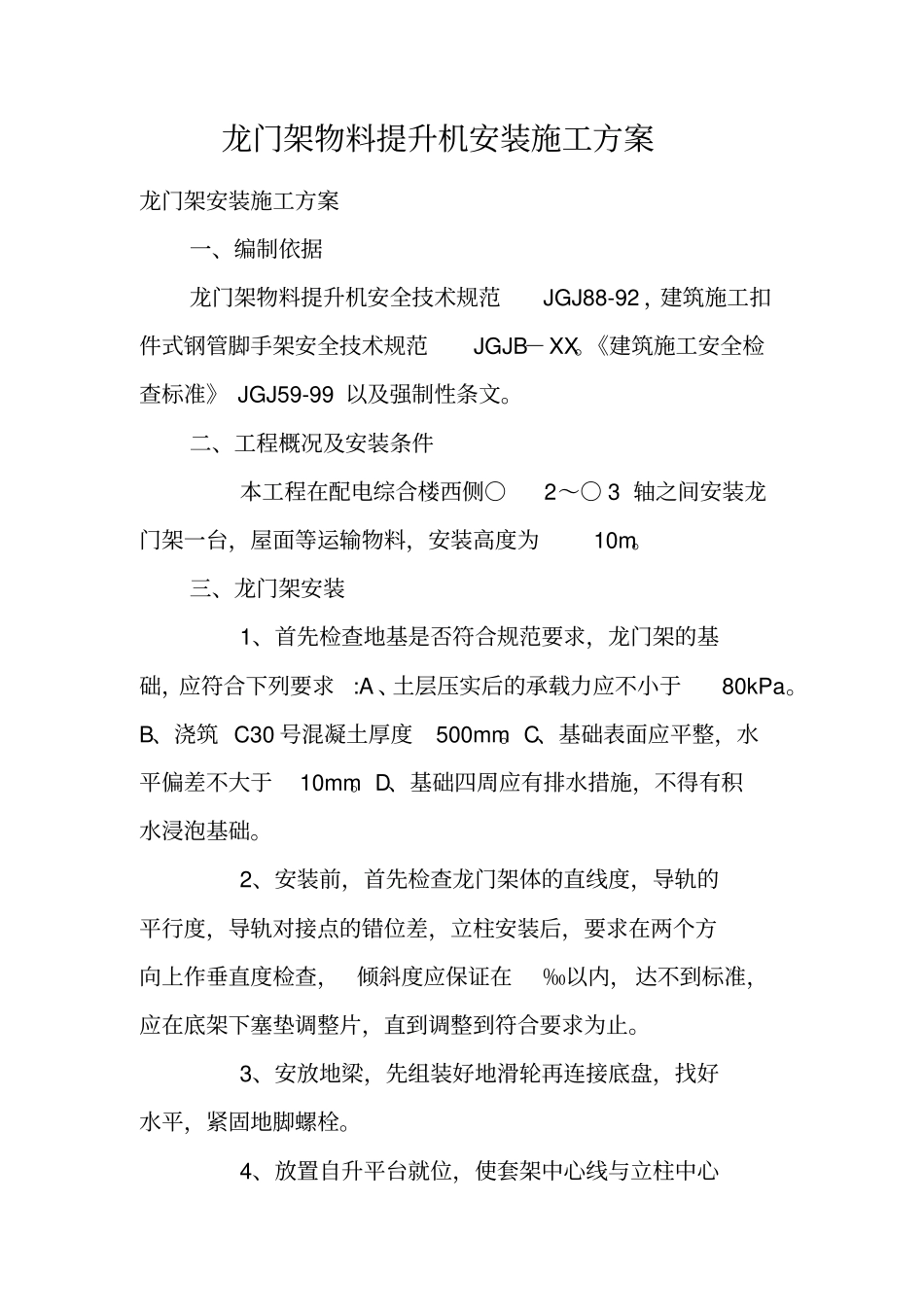

龙门架物料提升机安装施工方案龙门架安装施工方案一、编制依据龙门架物料提升机安全技术规范JGJ88-92 ,建筑施工扣件式钢管脚手架安全技术规范JGJB-XX
《建筑施工安全检查标准》 JGJ59-99 以及强制性条文
二、工程概况及安装条件本工程在配电综合楼西侧○2~○ 3 轴之间安装龙门架一台,屋面等运输物料,安装高度为10m
三、龙门架安装1、首先检查地基是否符合规范要求,龙门架的基础,应符合下列要求:A 、土层压实后的承载力应不小于80kPa
B、浇筑 C30 号混凝土厚度500mm
C、基础表面应平整,水平偏差不大于10mm
D、基础四周应有排水措施,不得有积水浸泡基础
2、安装前,首先检查龙门架体的直线度,导轨的平行度,导轨对接点的错位差,立柱安装后,要求在两个方向上作垂直度检查, 倾斜度应保证在‰以内,达不到标准,应在底架下塞垫调整片,直到调整到符合要求为止
3、安放地梁,先组装好地滑轮再连接底盘,找好水平,紧固地脚螺栓
4、放置自升平台就位,使套架中心线与立柱中心线重合

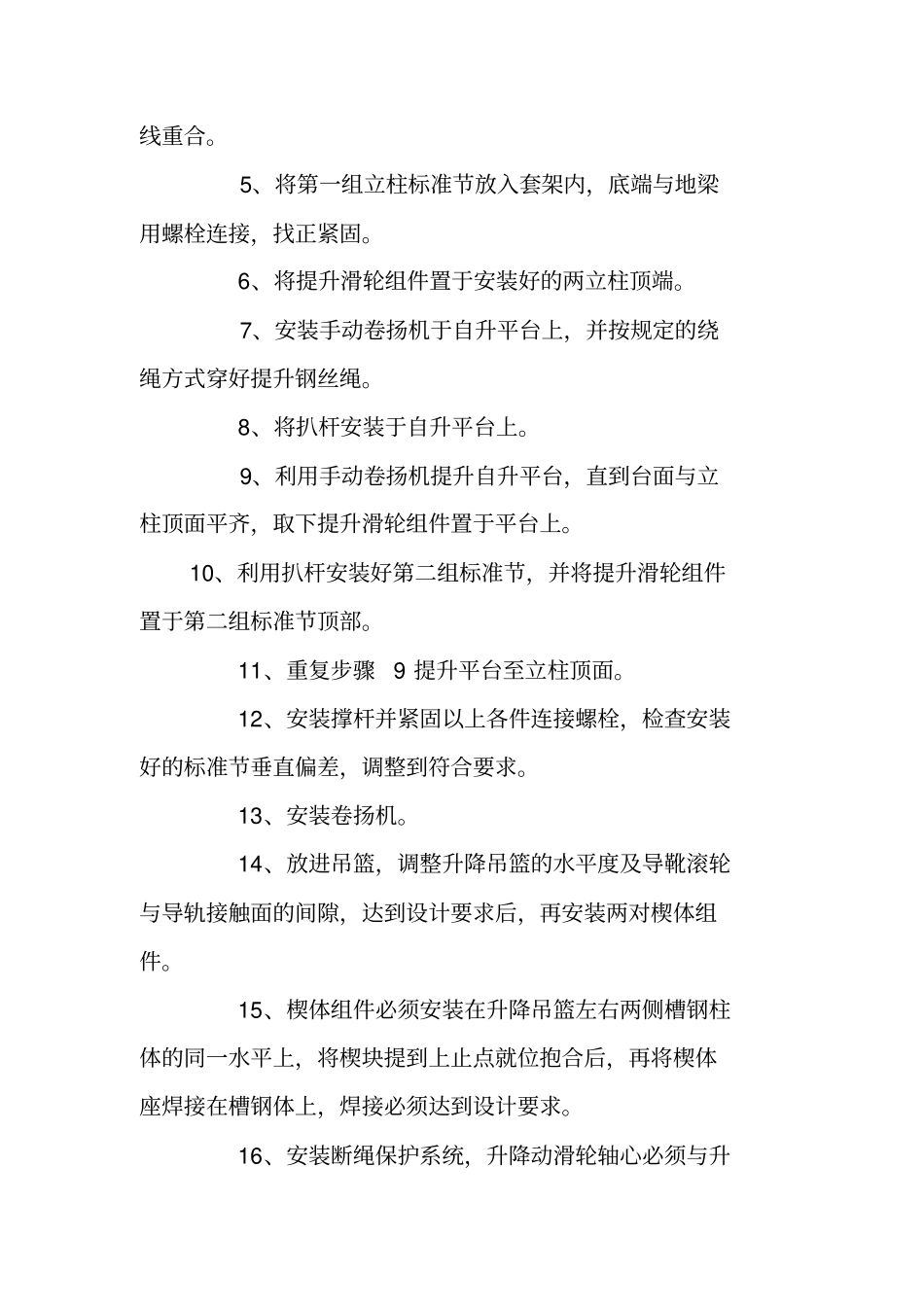

5、将第一组立柱标准节放入套架内,底端与地梁用螺栓连接,找正紧固
6、将提升滑轮组件置于安装好的两立柱顶端
7、安装手动卷扬机于自升平台上,并按规定的绕绳方式穿好提升钢丝绳
8、将扒杆安装于自升平台上
9、利用手动卷扬机提升自升平台,直到台面与立柱顶面平齐,取下提升滑轮组件置于平台上
10、利用扒杆安装好第二组标准节,并将提升滑轮组件置于第二组标准节顶部
11、重复步骤9 提升平台至立柱顶面
12、安装撑杆并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到符合要求
13、安装卷扬机
14、放进吊篮,调整升降吊篮的水平度及导靴滚轮与导轨接触面的间隙,达到设计要求后,再安装两对楔体组件
15、楔体组件必须安装在升降吊篮左右两侧槽钢柱体的同一水平上,将楔块提到上止点就位抱合后,再将楔体座焊接
