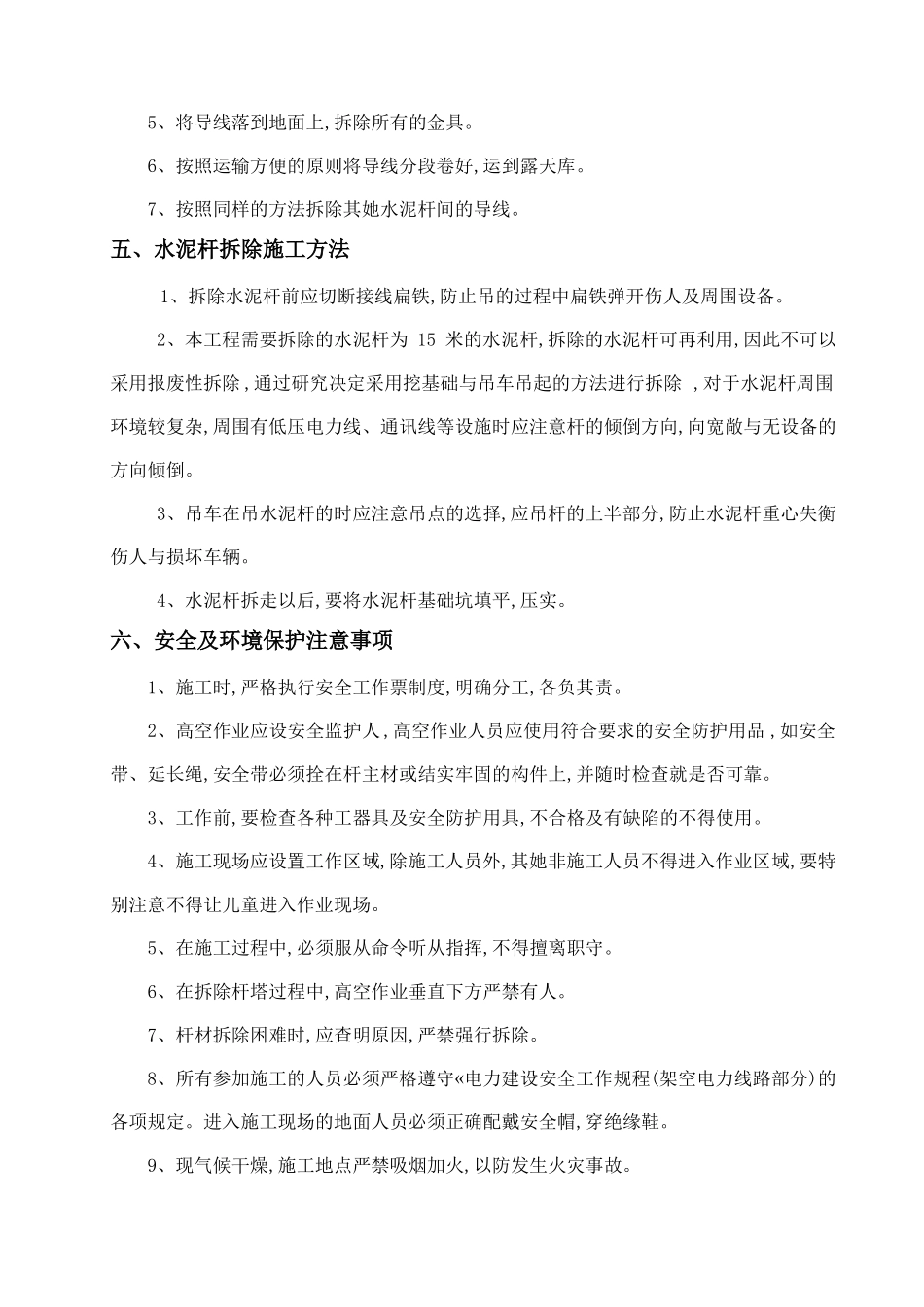

10kV 环网及再生资源试验炉线路拆除施工方案一、工程概况现 10kV 环网及再生资源试验炉线路已停用,需要拆除原 10kV 环网及再生资源试验炉,线路长度 7、5km,共有水泥杆 150 根
不用的线路与水泥杆存在影响周围设备安全运行的隐患,同时影响厂容厂貌,所以必须将该线路的导线与水泥杆拆除
为此电气专业做了本方案,以指导本工程按时完成拆线任务
10kV 路线如下图所示
二、 组织措施总 指 挥:李盛技术监督:王庆学张盛安全监督:寿瑞刚杨桂明王艳军工作负责:王立平李向阳总指挥职责:负责本次施工的全面管理工作,在工程施工中负责对内、对外联系 ,施工组织调动、人员安排、协调及处理工程中的有关事宜
技术监督人职责 :全面负责施工现场的施工技术管理工作 ,制订拆除施工方案及安全施工技术措施;负责施工技术交底工作
安全监督人职责:负责本工程的安全施工管理工作 ,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作
全面负责施工现场的安全管理工作
工作负责人职责:正确、安全的组织工作,就是方案的编写、实施中有关安全、技术、质量第一负责人
对工作班成员进行安全、技术交底 ,督促工作班成员工作行为
对备件、材料、工器具的准备,安全措施、技术措施的落实负全面责任

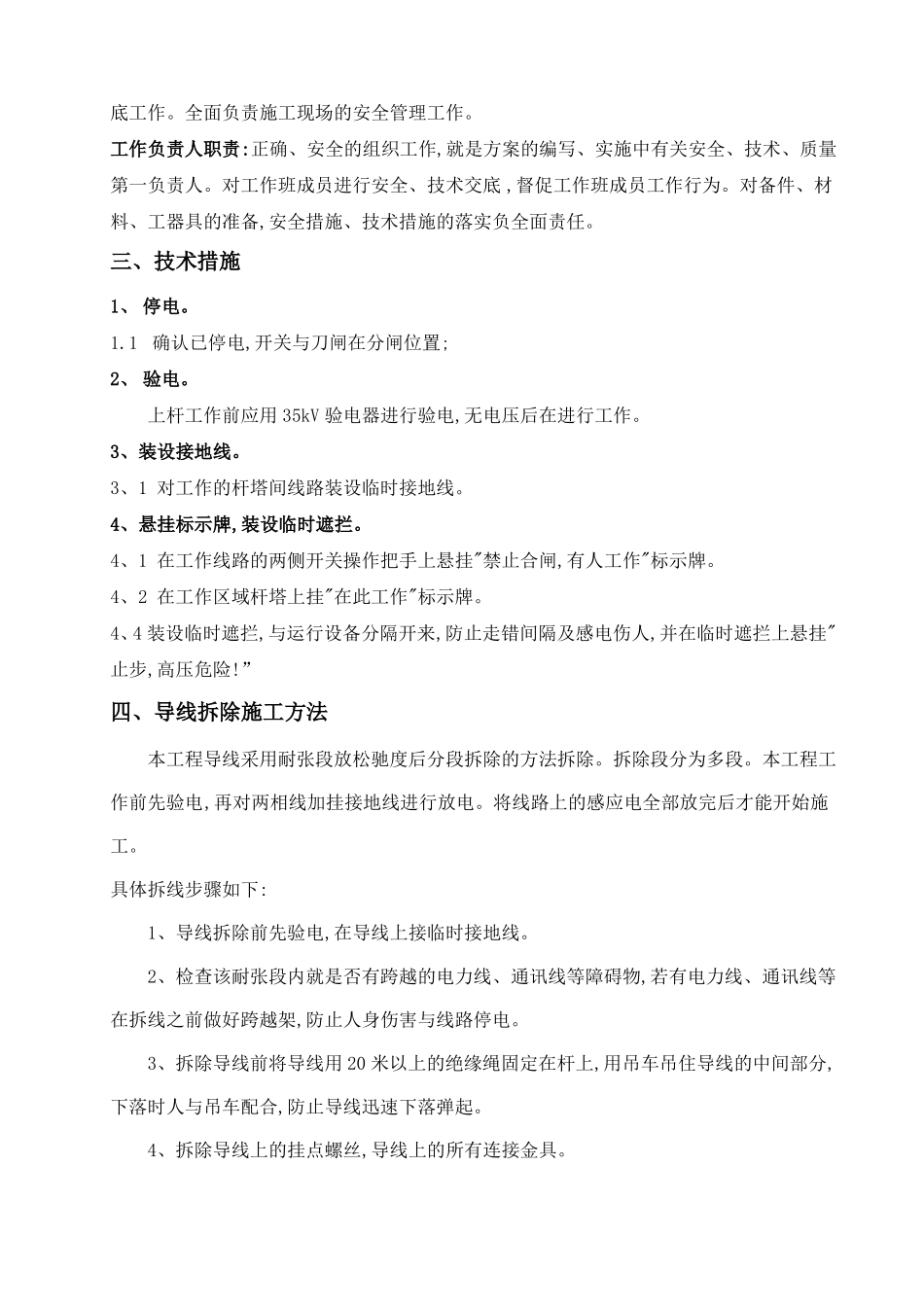

三、技术措施1、 停电
1 确认已停电,开关与刀闸在分闸位置;2、 验电
上杆工作前应用 35kV 验电器进行验电,无电压后在进行工作
3、装设接地线
3、1 对工作的杆塔间线路装设临时接地线
4、悬挂标示牌,装设临时遮拦
4、1 在工作线路的两侧开关操作把手上悬挂"禁止合闸,有人工作"标示牌
4、2 在工作区域杆塔上挂"在此工作"标示牌
4、4 装设临时遮拦,与运行设备分隔开来,防止走错间隔及感电伤人,并在临时遮拦上悬挂"止步,高压危险
”四、导线拆除施工
