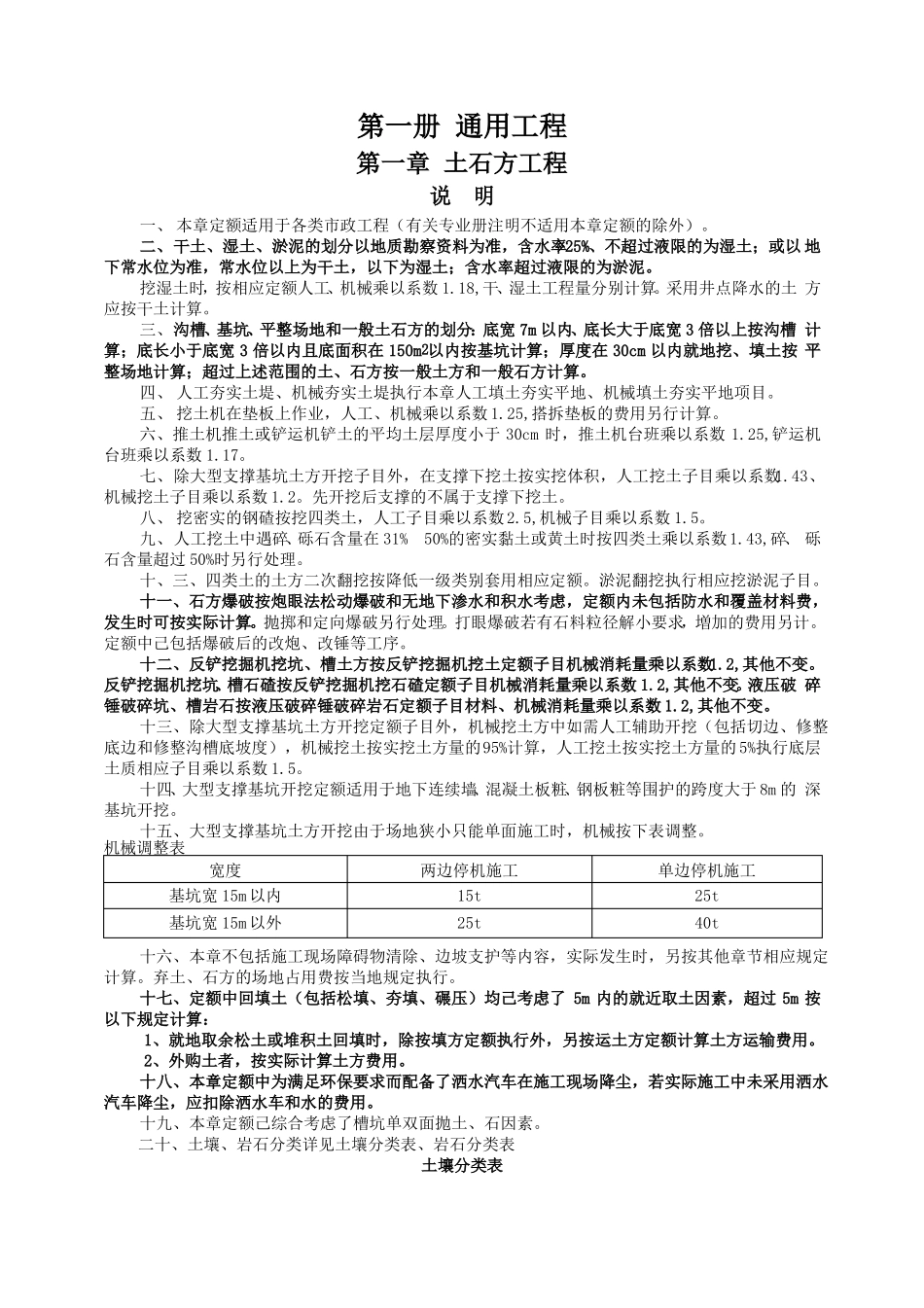

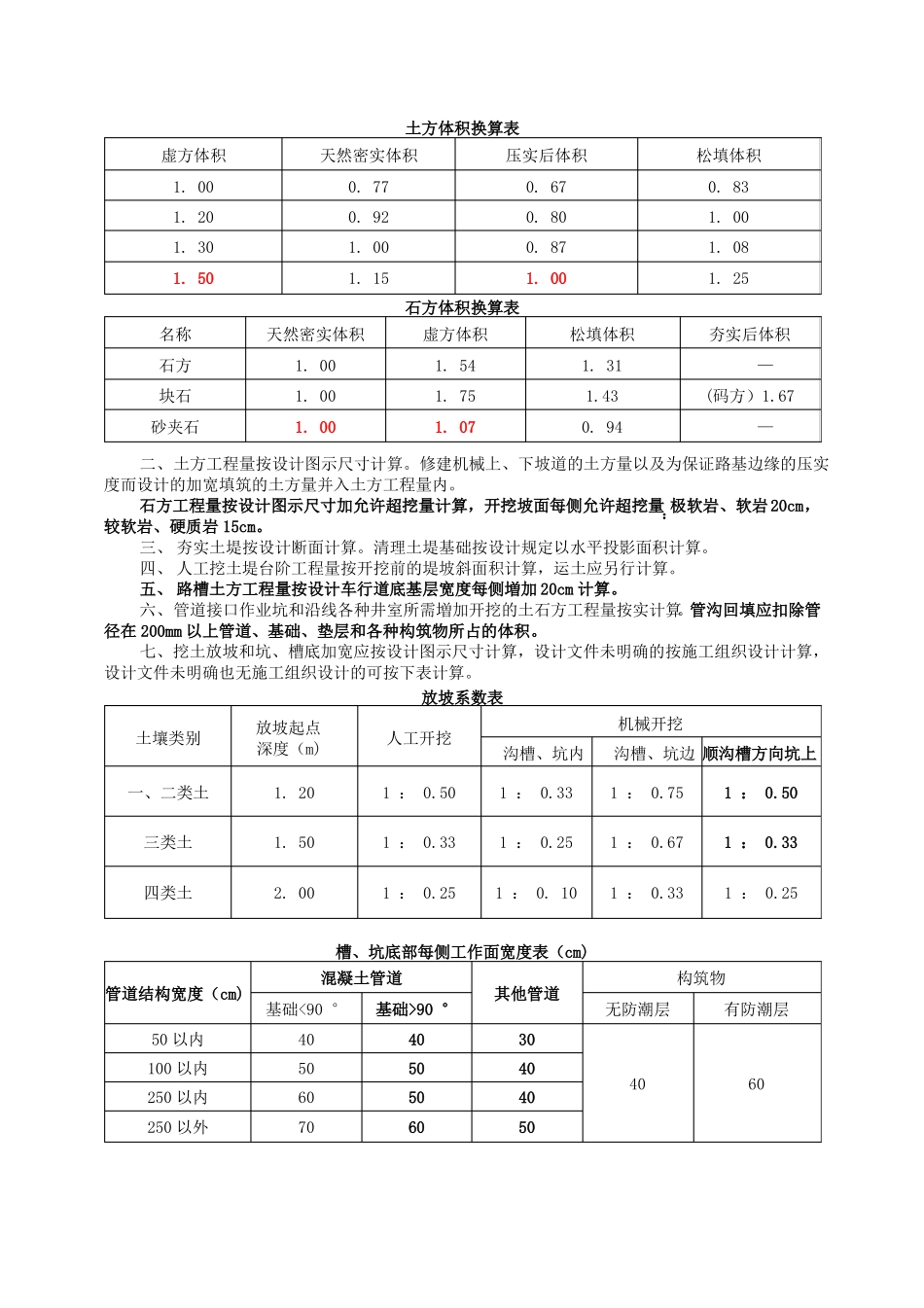

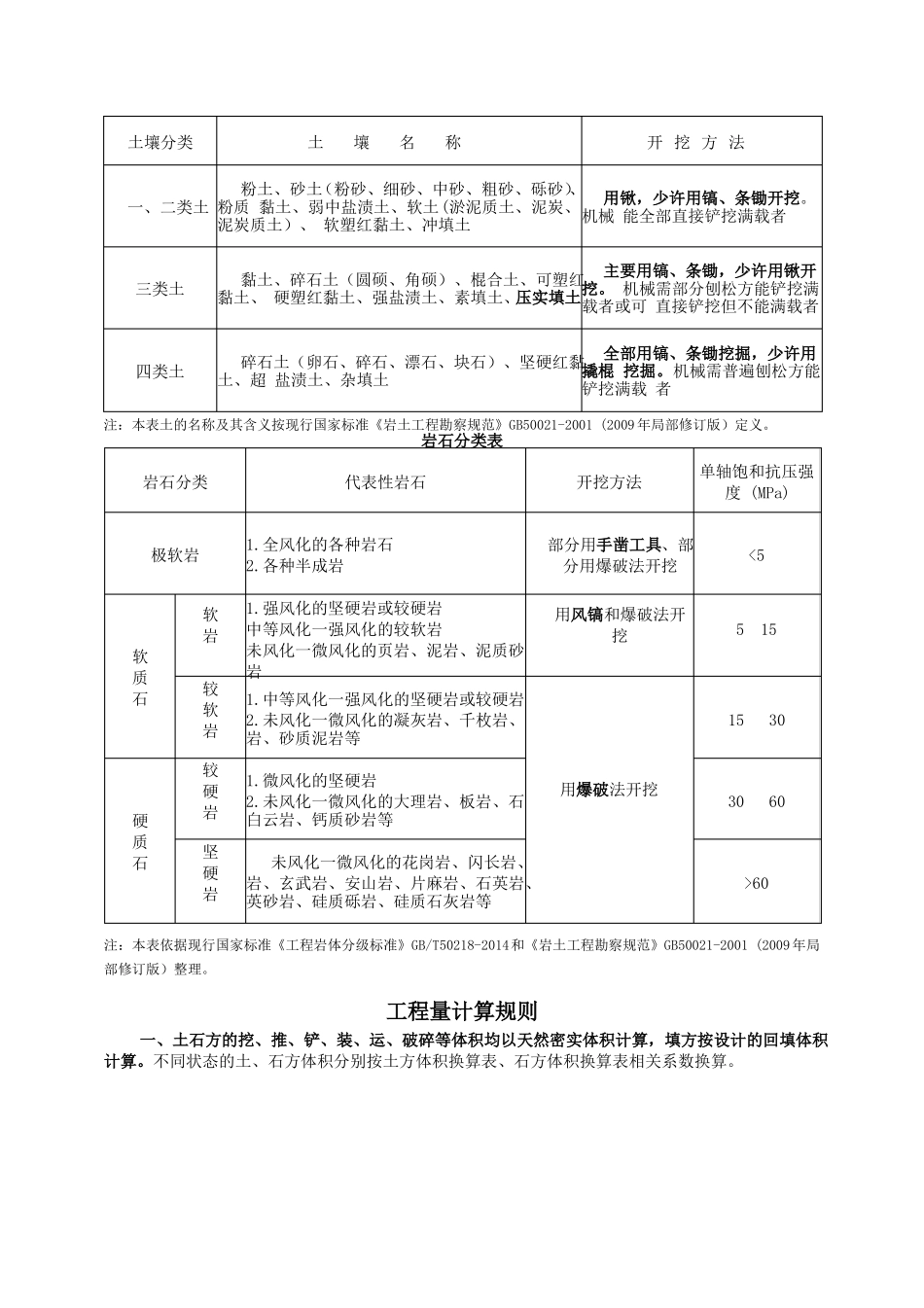

第一册 通用工程第一章 土石方工程说明一、 本章定额适用于各类市政工程(有关专业册注明不适用本章定额的除外)
二、干土、湿土、淤泥的划分以地质勘察资料为准,含水率>25%、不超过液限的为湿土;或以 地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥
挖湿土时,按相应定额人工、机械乘以系数 1
18,干、湿土工程量分别计算
采用井点降水的土 方应按干土计算
三、沟槽、基坑、平整场地和一般土石方的划分:底宽 7m 以内、底长大于底宽 3 倍以上按沟槽 计2算;底长小于底宽 3 倍以内且底面积在 150m 以内按基坑计算;厚度在 30cm 以内就地挖、填土按 平整场地计算;超过上述范围的土、石方按一般土方和一般石方计算
四、 人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地项目
五、 挖土机在垫板上作业,人工、机械乘以系数 1
25,搭拆垫板的费用另行计算
六、推土机推土或铲运机铲土的平均土层厚度小于 30cm 时,推土机台班乘以系数 1
25,铲运机台班乘以系数 1
七、除大型支撑基坑土方开挖子目外,在支撑下挖土按实挖体积,人工挖土子目乘以系数1
43、机械挖土子目乘以系数 1
先开挖后支撑的不属于支撑下挖土
八、 挖密实的钢碴按挖四类土,人工子目乘以系数 2
5,机械子目乘以系数 1
九、人工挖土中遇碎、砾石含量在 31%50%的密实黏土或黄土时按四类土乘以系数1
43,碎、 砾石含量超过 50%时另行处理
十、三、四类土的土方二次翻挖按降低一级类别套用相应定额
淤泥翻挖执行相应挖淤泥子目
十一、石方爆破按炮眼法松动爆破和无地下渗水和积水考虑,定额内未包括防水和覆盖材料费,发生时可按实际计算
抛掷和定向爆破另行处理
打眼爆破若有石料粒径解小要求,増加的费用另计
定额中己包括爆破后的改炮、改锤等工序
十二、反铲挖掘机挖坑、槽土
