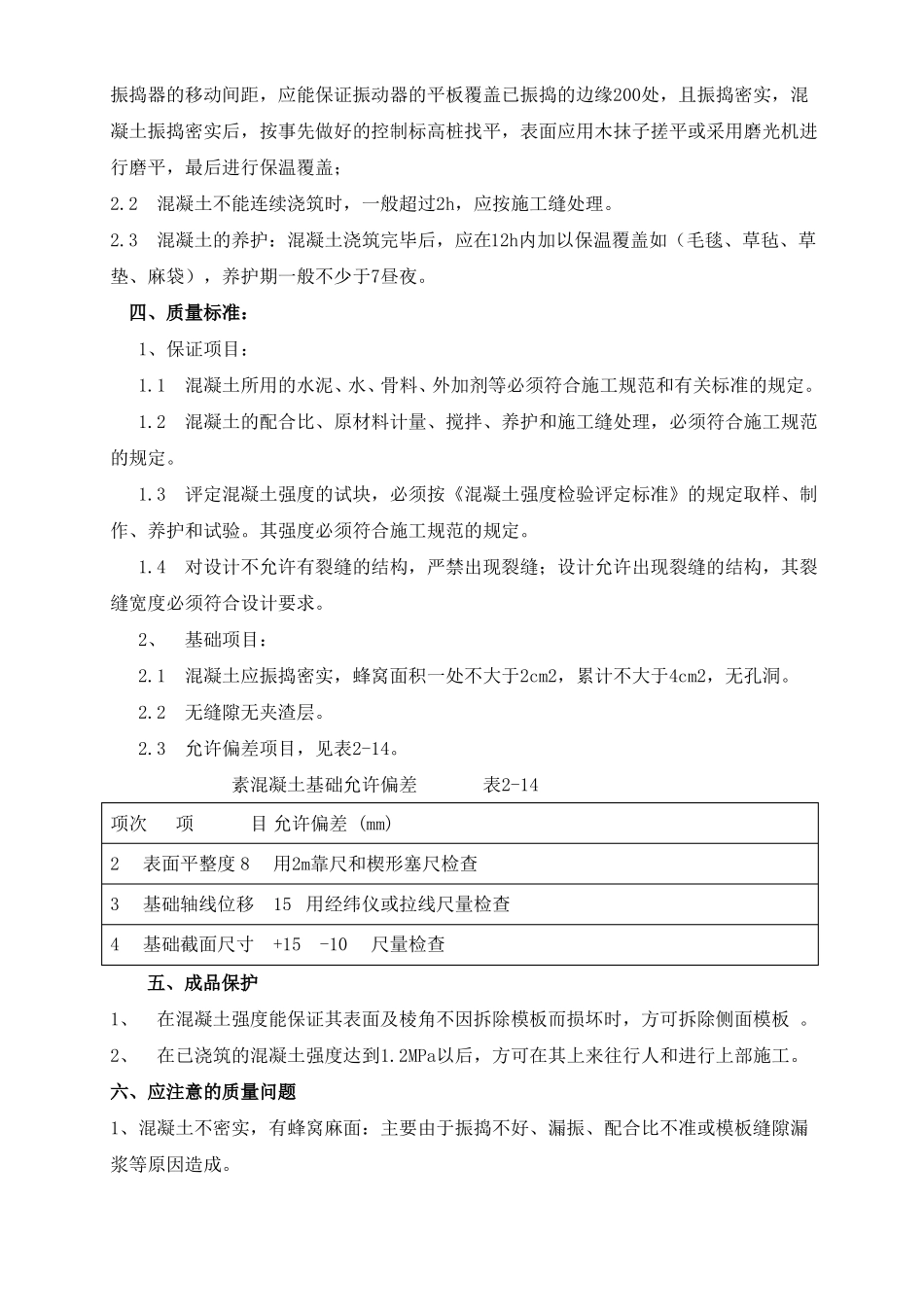

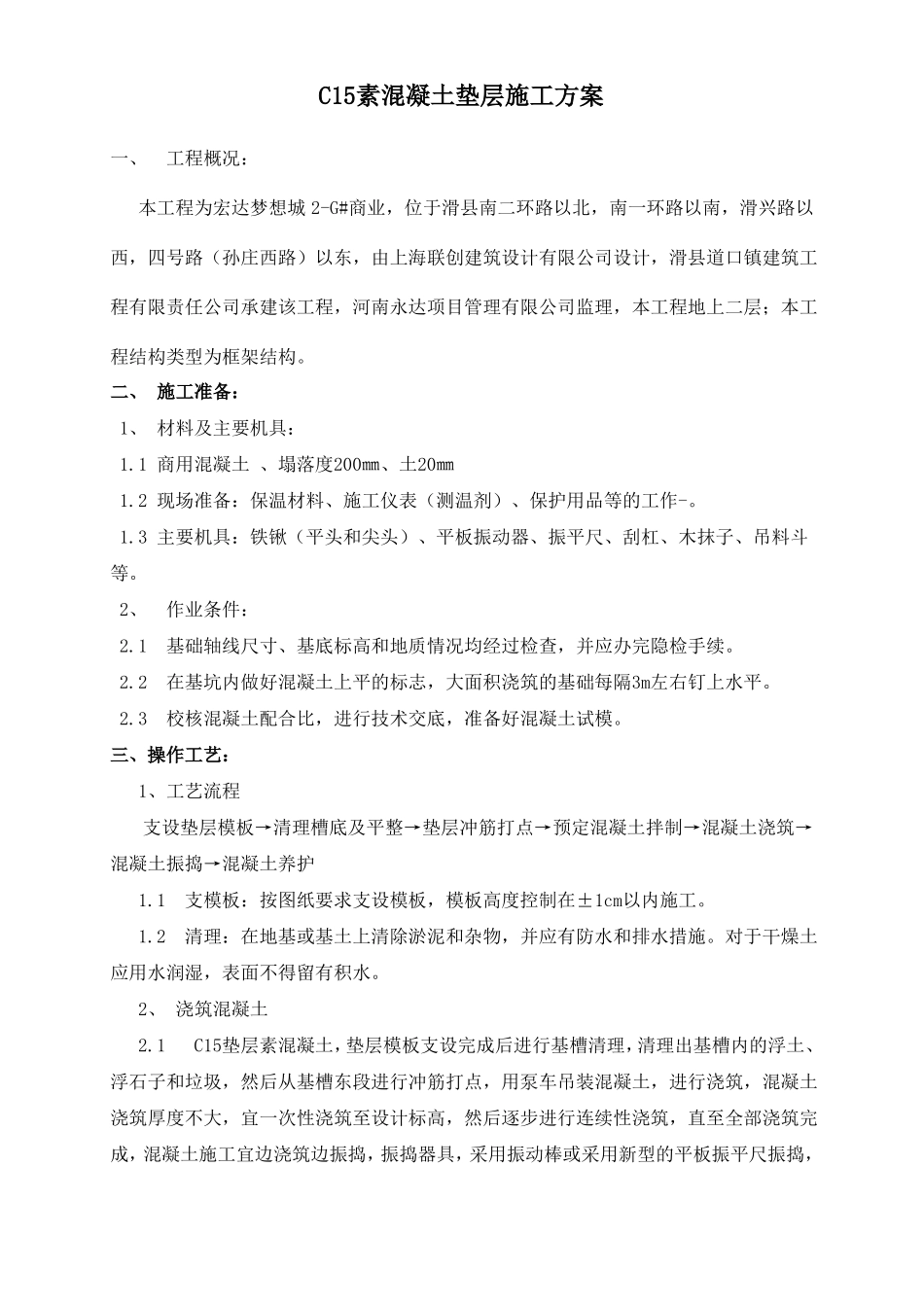

C15素混凝土垫层施工方案一、工程概况:本工程为宏达梦想城 2-G#商业,位于滑县南二环路以北,南一环路以南,滑兴路以西,四号路(孙庄西路)以东,由上海联创建筑设计有限公司设计,滑县道口镇建筑工程有限责任公司承建该工程,河南永达项目管理有限公司监理,本工程地上二层;本工程结构类型为框架结构
二、 施工准备:1、 材料及主要机具: 1
1 商用混凝土 、塌落度200㎜、土20㎜ 1
2 现场准备:保温材料、施工仪表(测温剂)、保护用品等的工作-
3 主要机具:铁锹(平头和尖头)、平板振动器、振平尺、刮杠、木抹子、吊料斗等
2、作业条件: 2
1基础轴线尺寸、基底标高和地质情况均经过检查,并应办完隐检手续
2在基坑内做好混凝土上平的标志,大面积浇筑的基础每隔3m左右钉上水平
3校核混凝土配合比,进行技术交底,准备好混凝土试模
三、操作工艺:1、工艺流程支设垫层模板→清理槽底及平整→垫层冲筋打点→预定混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护1
1支模板:按图纸要求支设模板,模板高度控制在±1cm以内施工
2清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施
对于干燥土应用水润湿,表面不得留有积水
2、 浇筑混凝土 2
1 C15垫层素混凝土,垫层模板支设完成后进行基槽清理,清理出基槽内的浮土、浮石子和垃圾,然后从基槽东段进行冲筋打点,用泵车吊装混凝土,进行浇筑,混凝土浇筑厚度不大,宜一次性浇筑至设计标高,然后逐步进行连续性浇筑,直至全部浇筑完成,混凝土施工宜边浇筑边振捣,振捣器具,采用振动棒或采用新型的平板振平尺振捣,振捣器的移动间距,应能保证振动器的平板覆盖已振捣的边缘200处,且振捣密实,混凝土振捣密实后,按事先做好的控制标高桩找平,表面应用木抹子搓平或采用磨光机进行磨平,最后进行保温覆盖;2

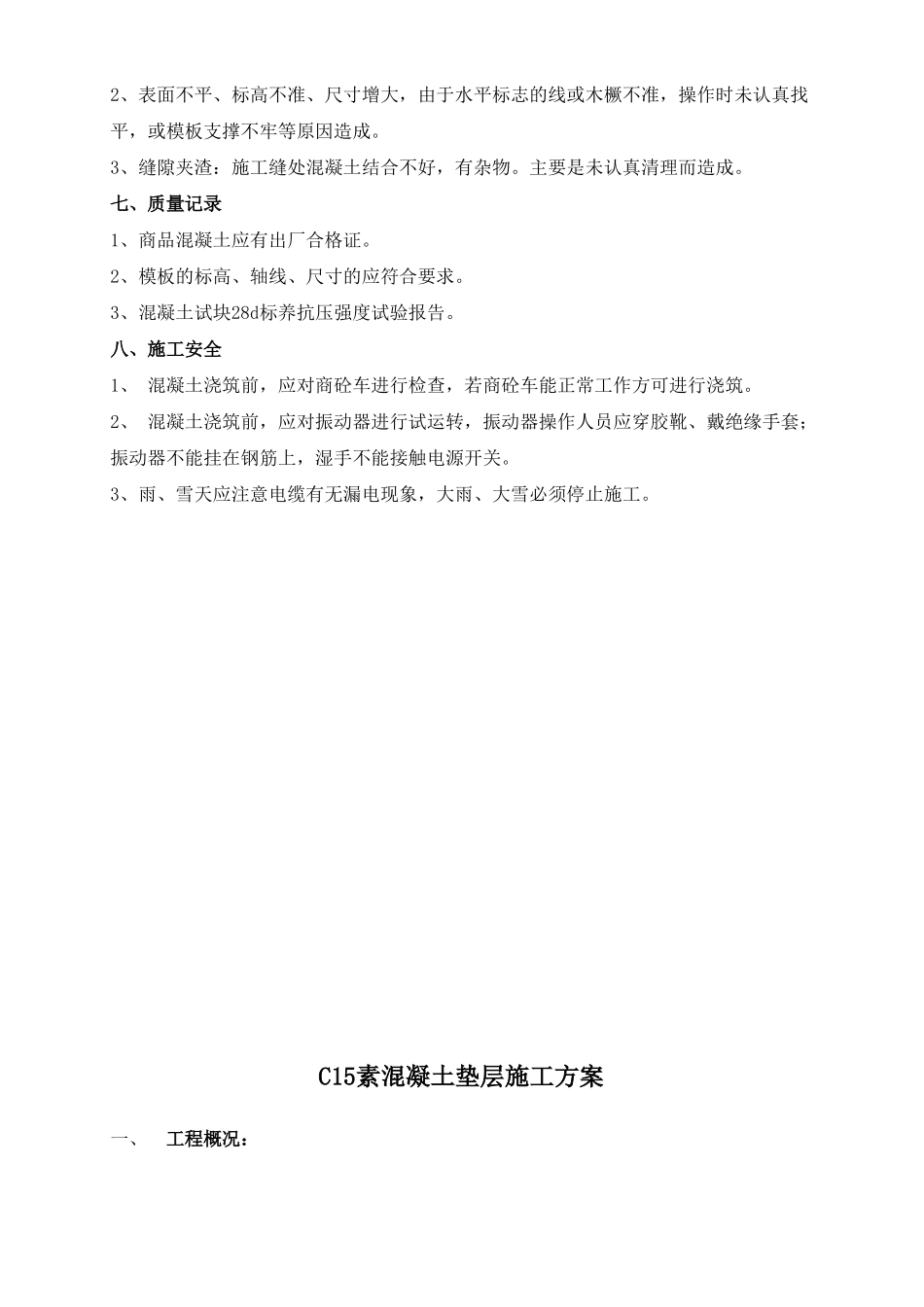

2混凝土不能连续浇筑时,一般超过2h,应按施
