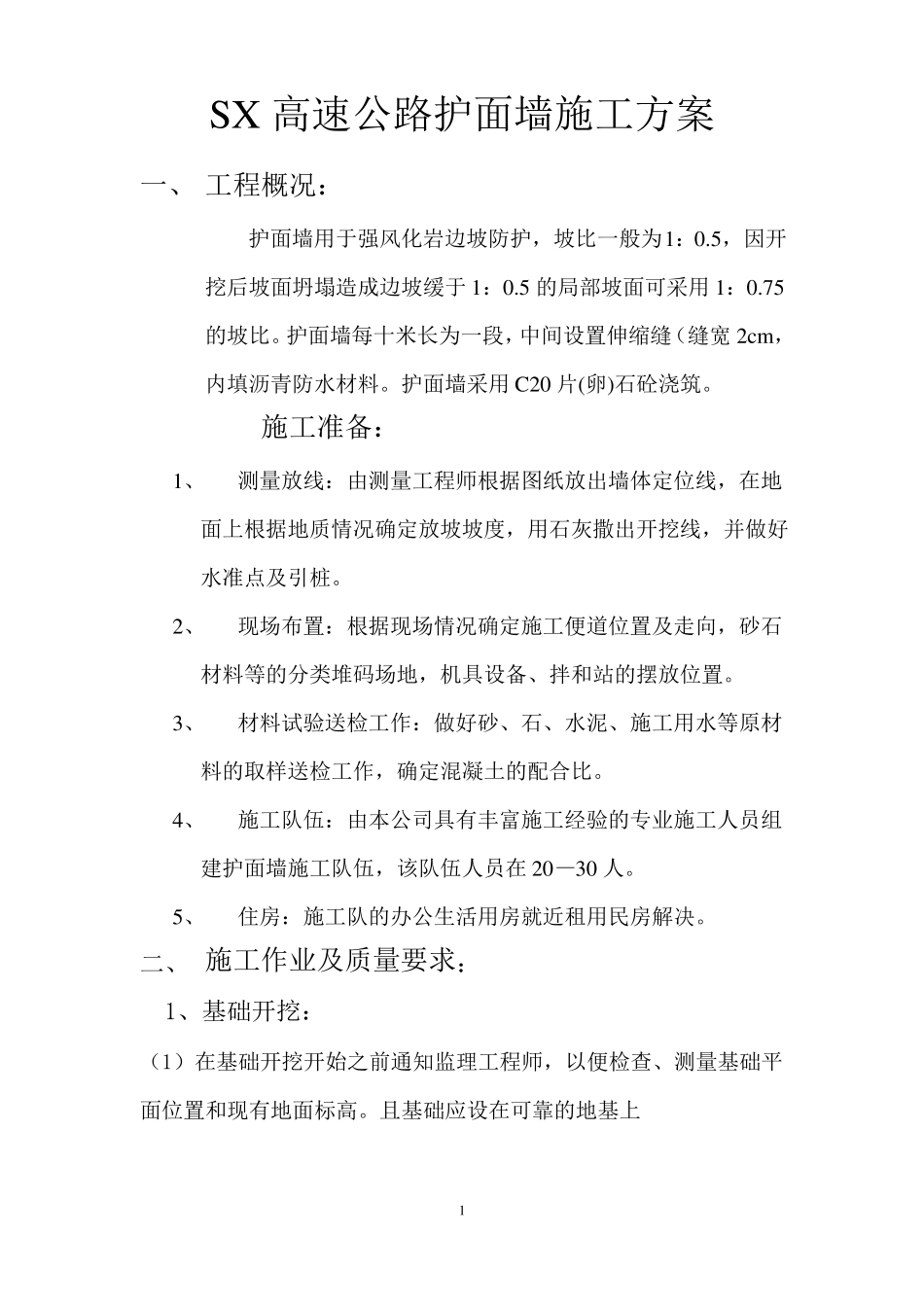

SX 高速公路护面墙施工方案一、 工程概况:护面墙用于强风化岩边坡防护,坡比一般为1:0
5,因开挖后坡面坍塌造成边坡缓于 1:0
5 的局部坡面可采用 1:0
护面墙每十米长为一段,中间设置伸缩缝(缝宽 2cm,内填沥青防水材料
护面墙采用 C20 片(卵)石砼浇筑
施工准备:1、测量放线:由测量工程师根据图纸放出墙体定位线,在地面上根据地质情况确定放坡坡度,用石灰撒出开挖线,并做好水准点及引桩
2、现场布置:根据现场情况确定施工便道位置及走向,砂石材料等的分类堆码场地,机具设备、拌和站的摆放位置
3、材料试验送检工作:做好砂、石、水泥、施工用水等原材料的取样送检工作,确定混凝土的配合比
4、施工队伍:由本公司具有丰富施工经验的专业施工人员组建护面墙施工队伍,该队伍人员在 20—30 人
5、住房:施工队的办公生活用房就近租用民房解决
二、 施工作业及质量要求:1、基础开挖:(1)在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高

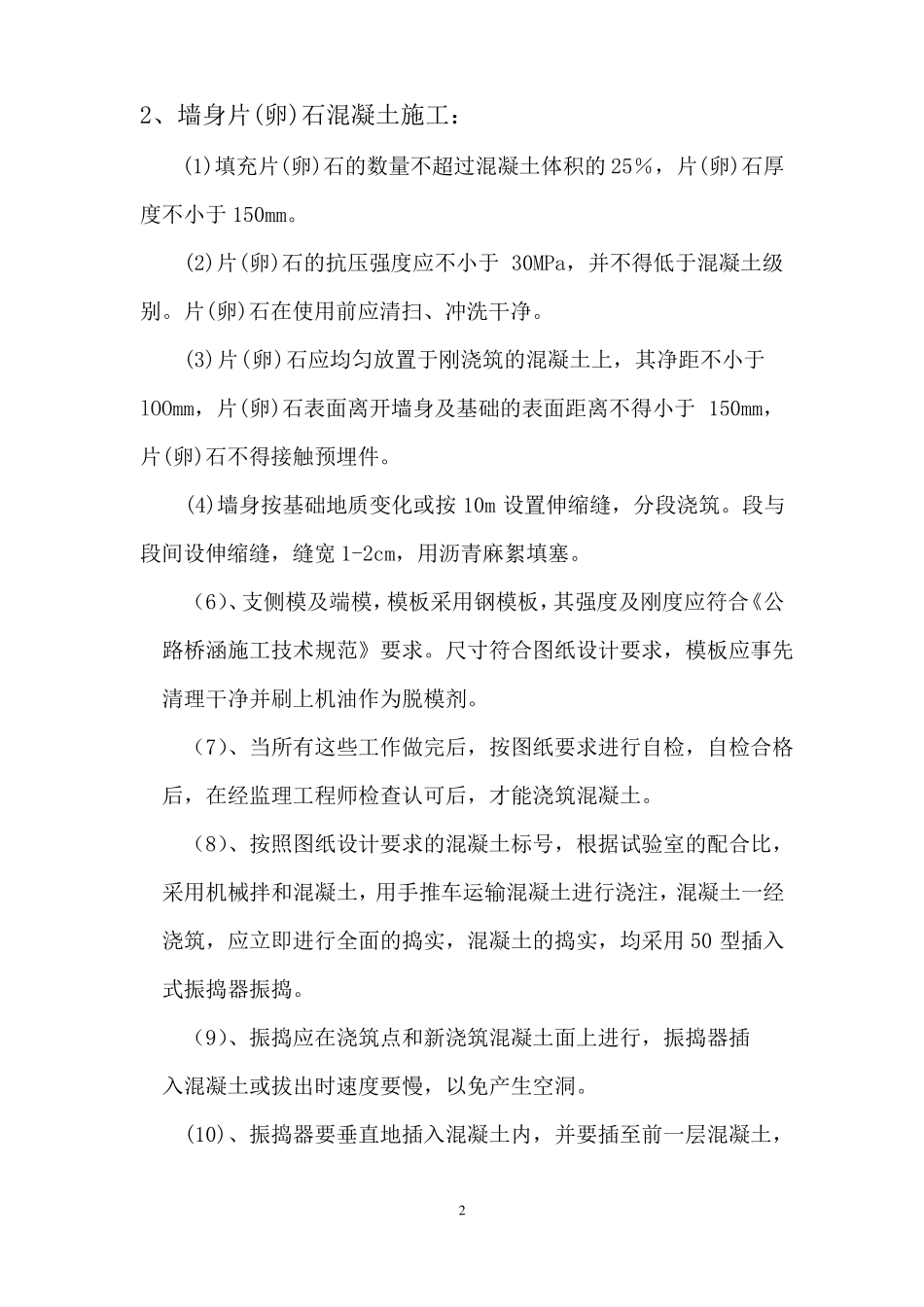

且基础应设在可靠的地基上12、墙身片(卵)石混凝土施工:(1)填充片(卵)石的数量不超过混凝土体积的 25%,片(卵)石厚度不小于 150mm
(2)片(卵)石的抗压强度应不小于 30MPa,并不得低于混凝土级别
片(卵)石在使用前应清扫、冲洗干净
(3)片(卵)石应均匀放置于刚浇筑的混凝土上,其净距不小于lOOmm,片(卵)石表面离开墙身及基础的表面距离不得小于 150mm,片(卵)石不得接触预埋件
(4)墙身按基础地质变化或按 10m 设置伸缩缝,分段浇筑
段与段间设伸缩缝,缝宽 1-2cm,用沥青麻絮填塞
(6)、支侧模及端模,模板采用钢模板,其强度及刚度应符合《公路桥涵施工技术规范》要求
尺寸符合图纸设计要求,模板应事先清理干净并刷上机油作为脱模剂

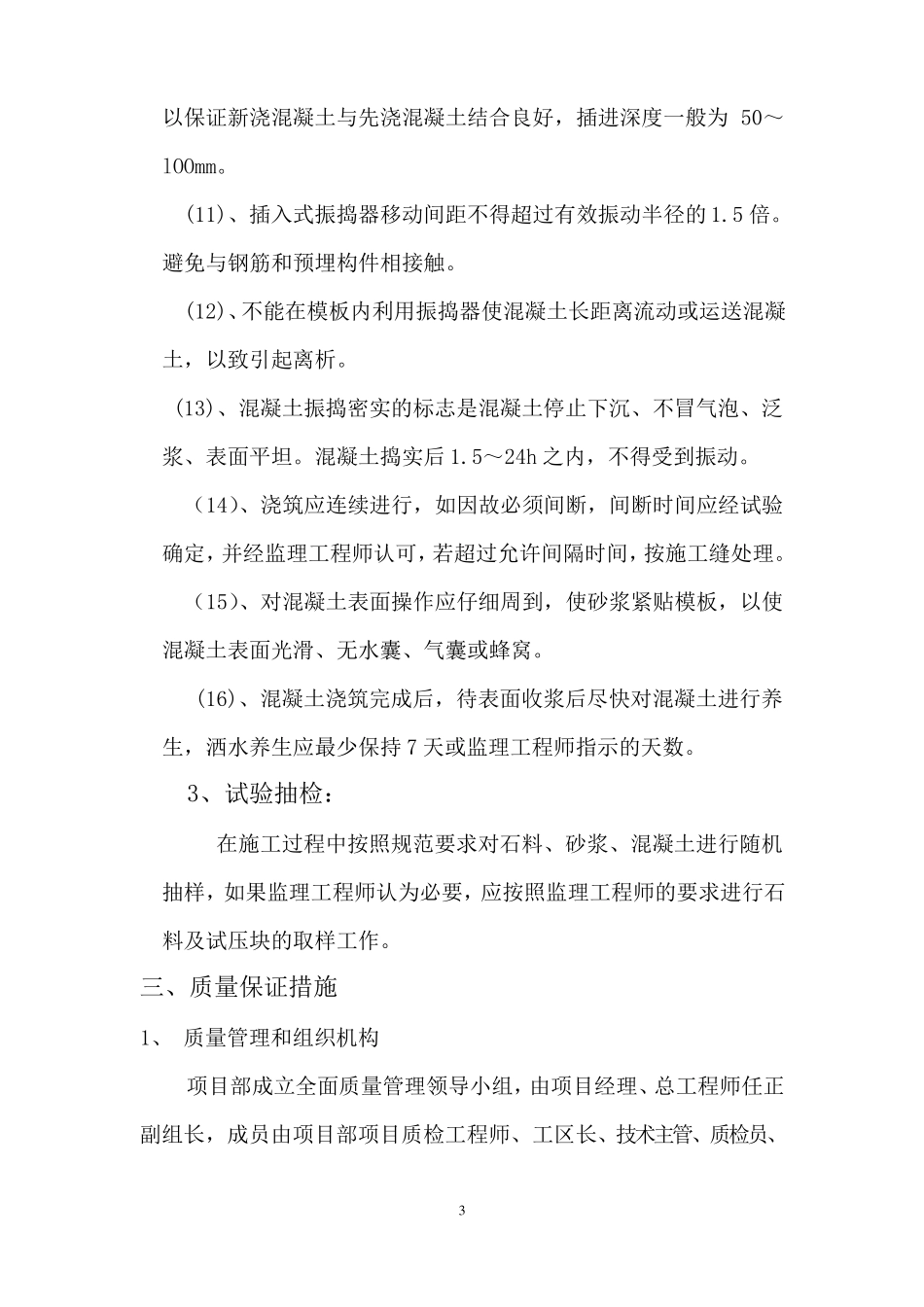

(7)、当所有这些工作做完后,按图纸要求进行自检,自
