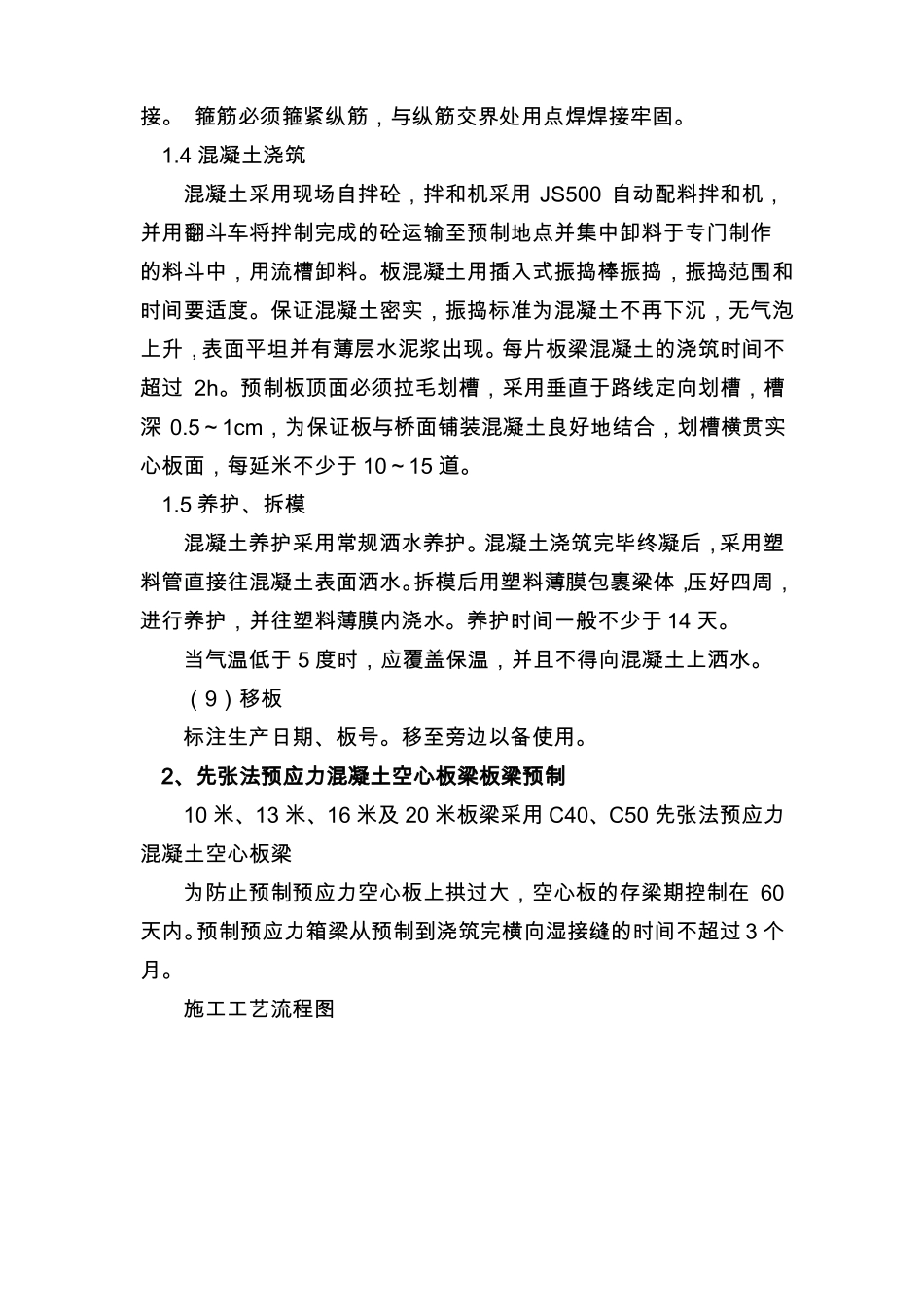

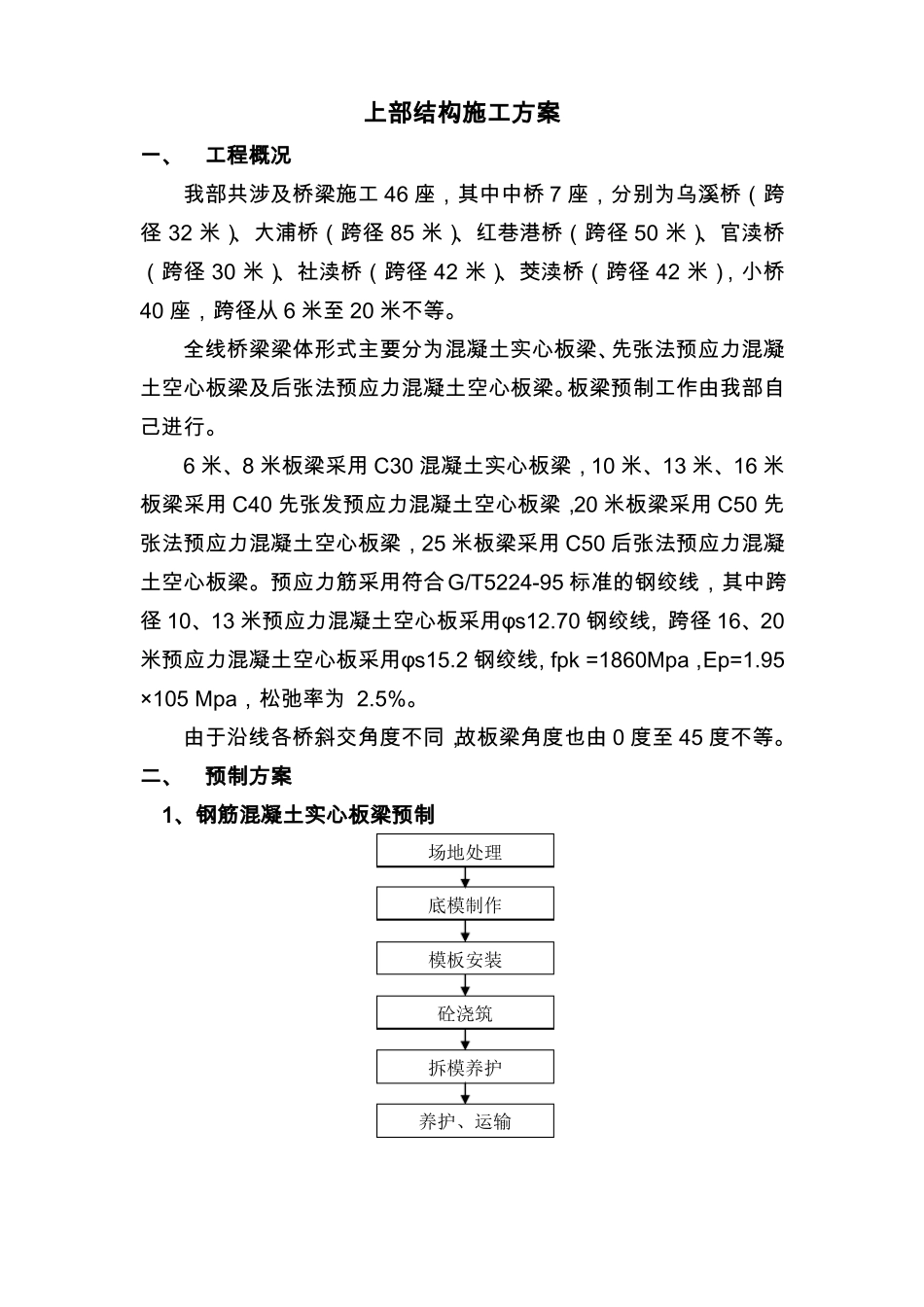

上部结构施工方案一、工程概况我部共涉及桥梁施工 46 座,其中中桥 7 座,分别为乌溪桥(跨径 32 米)、大浦桥(跨径 85 米)、红巷港桥(跨径 50 米)、官渎桥(跨径 30 米)、社渎桥(跨径 42 米)、茭渎桥(跨径 42 米),小桥40 座,跨径从 6 米至 20 米不等
全线桥梁梁体形式主要分为混凝土实心板梁、先张法预应力混凝土空心板梁及后张法预应力混凝土空心板梁
板梁预制工作由我部自己进行
6 米、8 米板梁采用 C30 混凝土实心板梁,10 米、13 米、16 米板梁采用 C40 先张发预应力混凝土空心板梁,20 米板梁采用 C50 先张法预应力混凝土空心板梁,25 米板梁采用 C50 后张法预应力混凝土空心板梁
预应力筋采用符合G/T5224-95 标准的钢绞线,其中跨径 10、13 米预应力混凝土空心板采用φs12
70 钢绞线, 跨径 16、20米预应力混凝土空心板采用φs15
2 钢绞线, fpk =1860Mpa,Ep=1
95×105 Mpa,松弛率为 2
由于沿线各桥斜交角度不同,故板梁角度也由 0 度至 45 度不等
二、预制方案1、钢筋混凝土实心板梁预制场地处理底模制作模板安装砼浇筑拆模养护养护、运输1

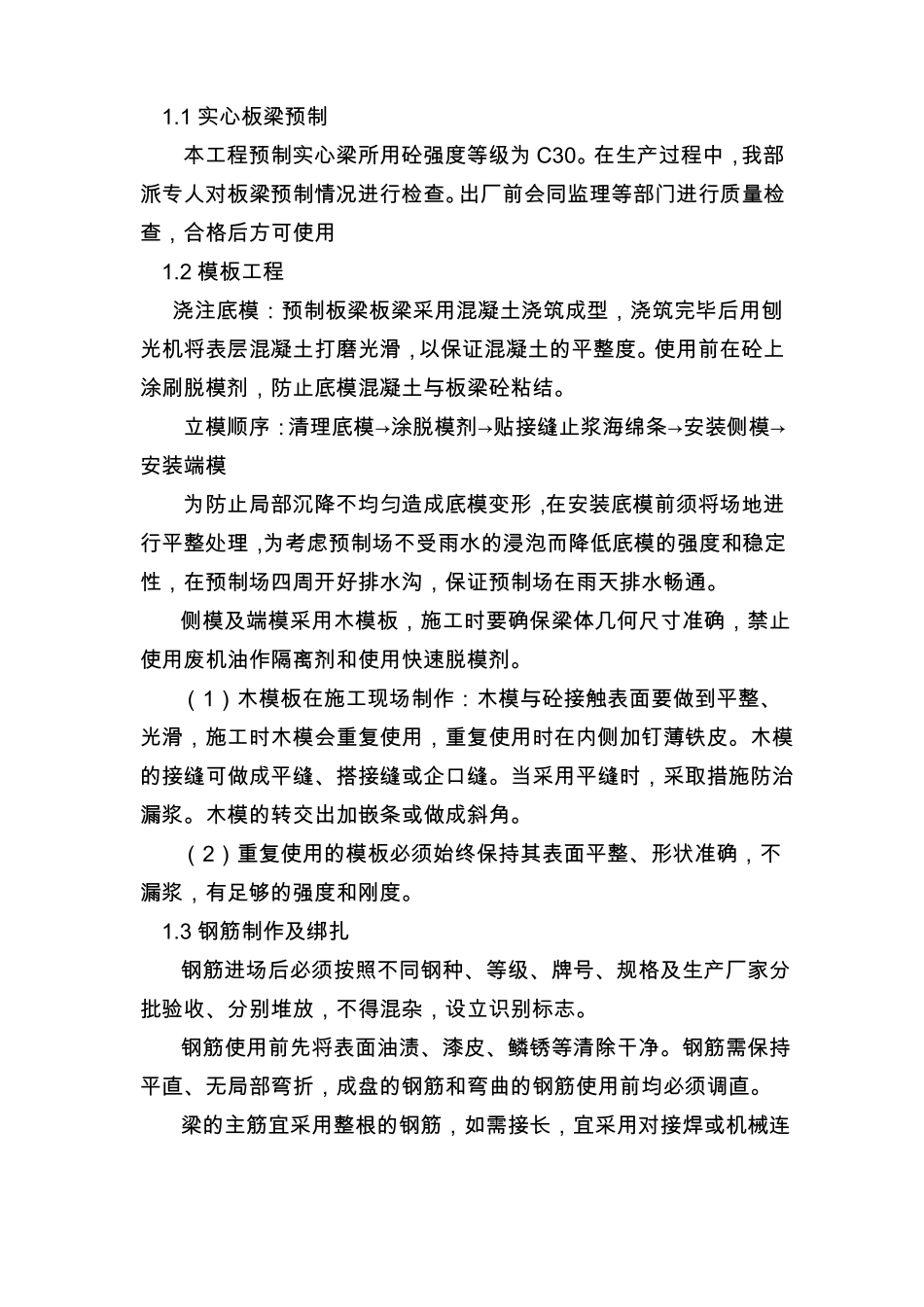

1 实心板梁预制本工程预制实心梁所用砼强度等级为 C30
在生产过程中,我部派专人对板梁预制情况进行检查
出厂前会同监理等部门进行质量检查,合格后方可使用1
2 模板工程浇注底模:预制板梁板梁采用混凝土浇筑成型,浇筑完毕后用刨光机将表层混凝土打磨光滑,以保证混凝土的平整度
使用前在砼上涂刷脱模剂,防止底模混凝土与板梁砼粘结
立模顺序:清理底模→涂脱模剂→贴接缝止浆海绵条→安装侧模→安装端模为防止局部沉降不均匀造成底模变形,在安装底模前须将场地进行平整处理,为考虑预制场不受雨水的浸泡而降低底模的强度和稳定性,在预制场四周开好排水沟,保
