下载后可任意编辑施 工 方 案一

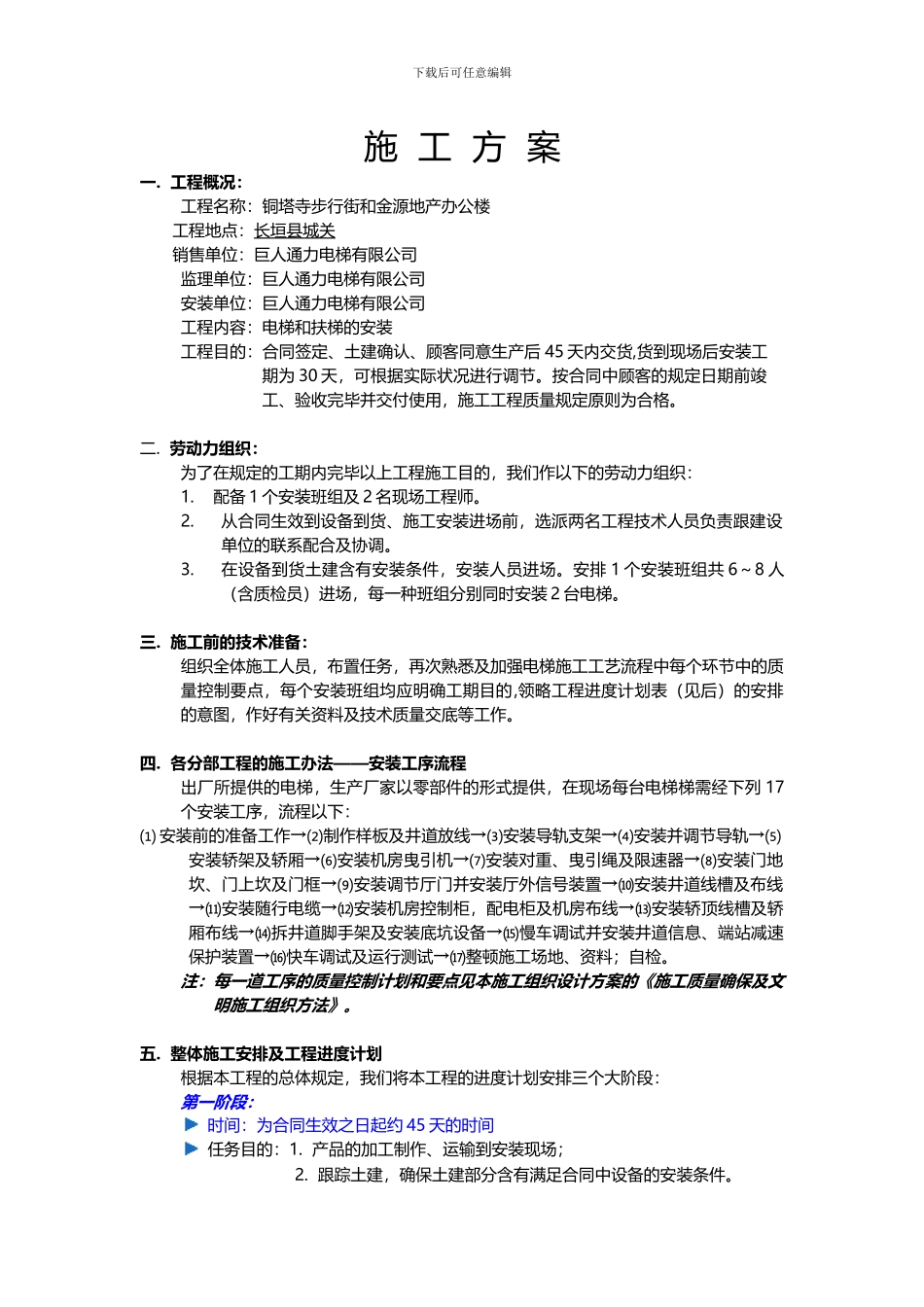

工程概况:工程名称:铜塔寺步行街和金源地产办公楼工程地点:长垣县城关销售单位:巨人通力电梯有限公司监理单位:巨人通力电梯有限公司安装单位:巨人通力电梯有限公司工程内容:电梯和扶梯的安装工程目的:合同签定、土建确认、顾客同意生产后 45 天内交货,货到现场后安装工期为 30 天,可根据实际状况进行调节
按合同中顾客的规定日期前竣工、验收完毕并交付使用,施工工程质量规定原则为合格
劳动力组织:为了在规定的工期内完毕以上工程施工目的,我们作以下的劳动力组织:1
配备 1 个安装班组及 2 名现场工程师
从合同生效到设备到货、施工安装进场前,选派两名工程技术人员负责跟建设单位的联系配合及协调
在设备到货土建含有安装条件,安装人员进场
安排 1 个安装班组共 6~8 人(含质检员)进场,每一种班组分别同时安装 2 台电梯

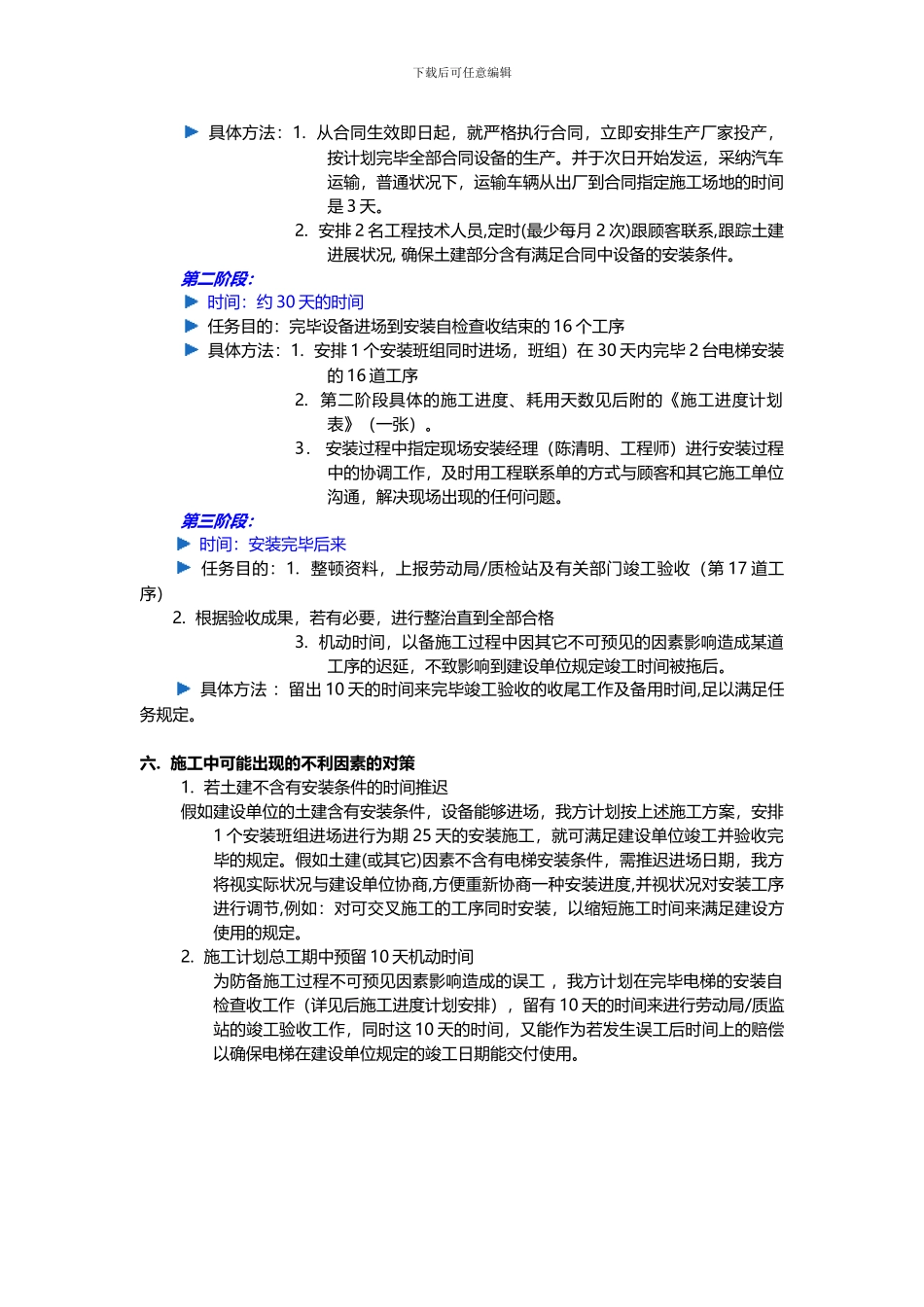

施工前的技术准备:组织全体施工人员,布置任务,再次熟悉及加强电梯施工工艺流程中每个环节中的质量控制要点,每个安装班组均应明确工期目的,领略工程进度计划表(见后)的安排的意图,作好有关资料及技术质量交底等工作
各分部工程的施工办法——安装工序流程出厂所提供的电梯,生产厂家以零部件的形式提供,在现场每台电梯梯需经下列 17个安装工序,流程以下:⑴ 安装前的准备工作→⑵制作样板及井道放线→⑶安装导轨支架→⑷安装并调节导轨→⑸安装轿架及轿厢→⑹安装机房曳引机→⑺安装对重、曳引绳及限速器→⑻安装门地坎、门上坎及门框→⑼安装调节厅门并安装厅外信号装置→⑽安装井道线槽及布线→⑾安装随行电缆→⑿安装机房控制柜,配电柜及机房布线→⒀安装轿顶线槽及轿厢布线→⒁拆井道脚手架及安装底坑设备→⒂慢车调试并安装井道信息、端站减速保护装置→⒃快车调试及运行测试→⒄整顿施工场地、资料;自检

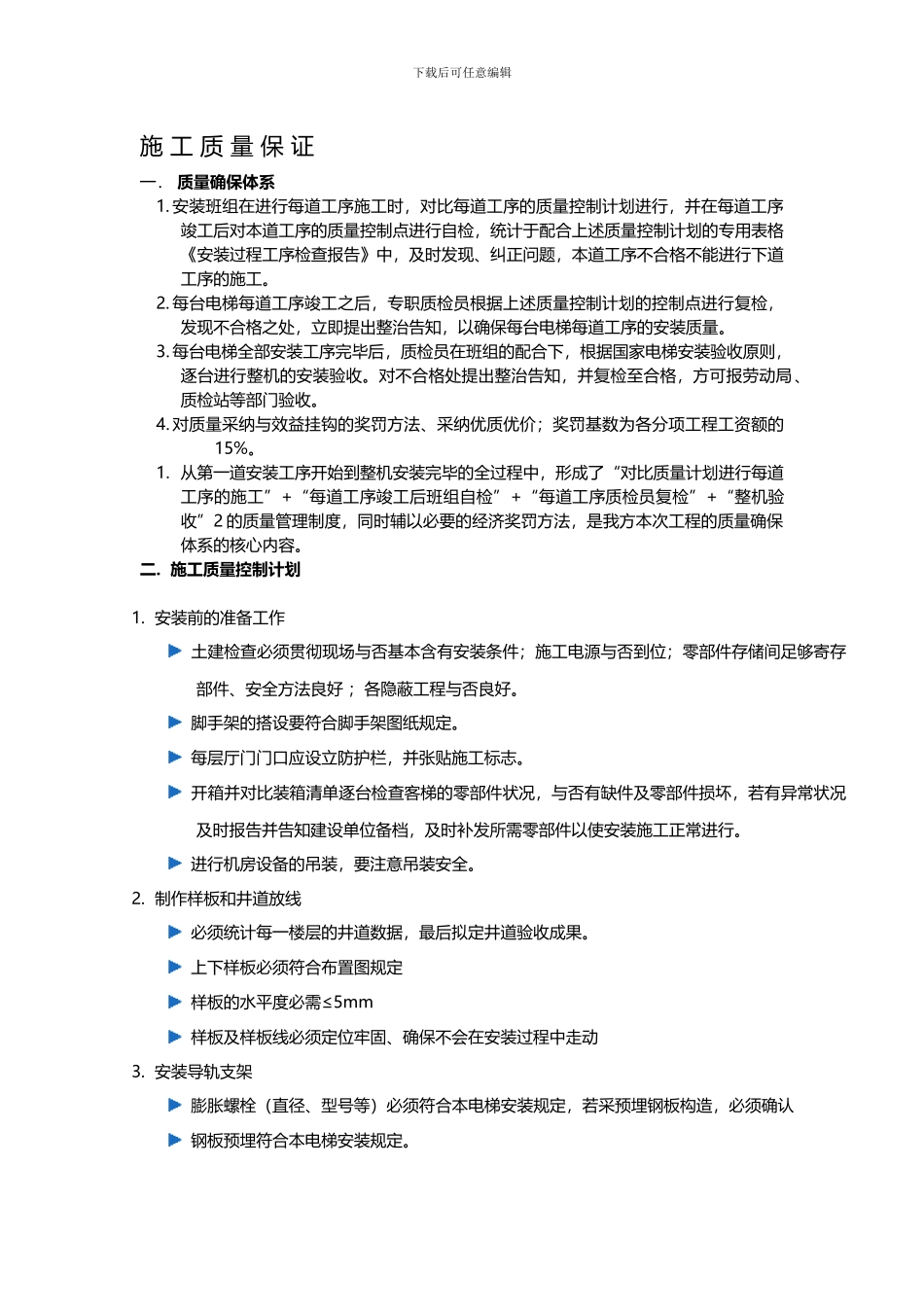

注:每一道工序的质量控制计划和要点见本施工组织
