关于增加XX管理维护费用的申请

关于增加XX管理维护费用的申请_第1页
1/2
关于增加XX管理维护费用的申请_第2页
2/2

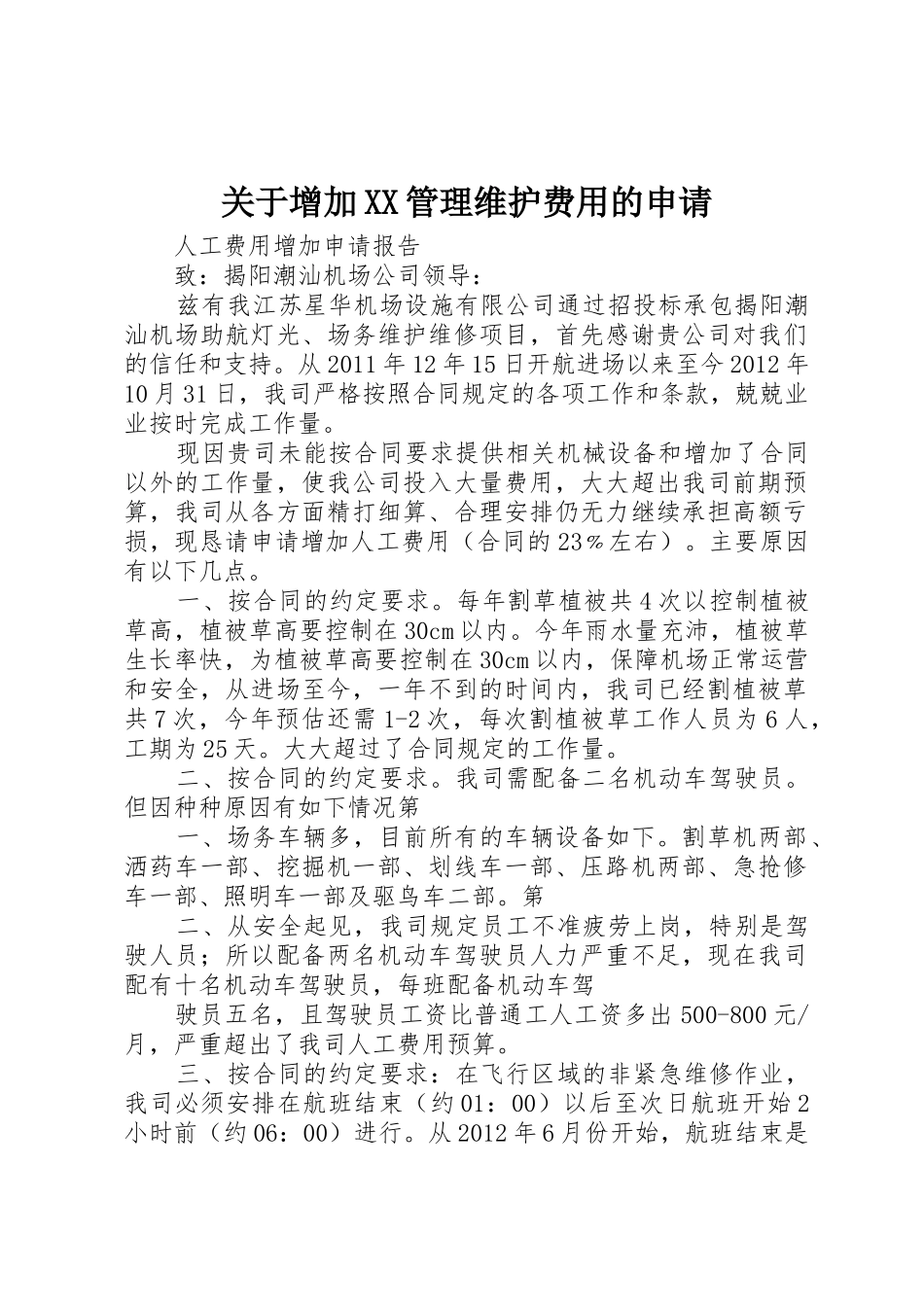

关于增加 XX 管理维护费用的申请 人工费用增加申请报告 致:揭阳潮汕机场公司领导: 兹有我江苏星华机场设施有限公司通过招投标承包揭阳潮汕机场助航灯光、场务维护维修项目,首先感谢贵公司对我们的信任和支持。从 2011 年 12 年 15 日开航进场以来至今 2012 年10 月 31 日,我司严格按照合同规定的各项工作和条款,兢兢业业按时完成工作量。 现因贵司未能按合同要求提供相关机械设备和增加了合同以外的工作量,使我公司投入大量费用,大大超出我司前期预算,我司从各方面精打细算、合理安排仍无力继续承担高额亏损,现恳请申请增加人工费用(合同的 23﹪左右)。主要原因有以下几点。 一、按合同的约定要求。每年割草植被共 4 次以控制植被草高,植被草高要控制在 30cm 以内。今年雨水量充沛,植被草生长率快,为植被草高要控制在 30cm 以内,保障机场正常运营和安全,从进场至今,一年不到的时间内,我司已经割植被草共 7 次,今年预估还需 1-2 次,每次割植被草工作人员为 6 人,工期为 25 天。大大超过了合同规定的工作量。 二、按合同的约定要求。我司需配备二名机动车驾驶员。但因种种原因有如下情况第 一、场务车辆多,目前所有的车辆设备如下。割草机两部、洒药车一部、挖掘机一部、划线车一部、压路机两部、急抢修车一部、照明车一部及驱鸟车二部。第 二、从安全起见,我司规定员工不准疲劳上岗,特别是驾驶人员;所以配备两名机动车驾驶员人力严重不足,现在我司配有十名机动车驾驶员,每班配备机动车驾 驶员五名,且驾驶员工资比普通工人工资多出 500-800 元/月,严重超出了我司人工费用预算。 三、按合同的约定要求:在飞行区域的非紧急维修作业,我司必须安排在航班结束(约 01:00)以后至次日航班开始 2小时前(约 06:00)进行。从 2012 年 6 月份开始,航班结束是02:30 以后,使我司正常维修及作业时间缩短,为了保障机场的正常运作,我司必须增加人员,按时完成当天的工作任务。 四、按合同的约定要求。揭阳潮汕机场公司配备二台扫地车,要求我公司必须在第一航班起降前半个小时完成跑道及滑行道的清扫。从进场至今,两台扫地车还没有到位,我司必须采取人工清扫,每天清扫人员为 8 人,才能在有效的时间内保障道面清洁,不留影响飞行安全运行的异物。 五、按合同的工作内容范围不包含监管其它施工单位入场施工,按业主的要求,我司从 2012 年 2 月 20 日至今监管...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

关于增加XX管理维护费用的申请

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
