焚烧炉安装施工方案编制单位:批准:审核:编制:2011 年 9 月一、工程概况 1二、主要工程量 1三、施工准备 1四、劳动力及机具配备计划 2五、施工进度计划 4六、施工方法及技术要求 4七、质量标准及质量保证措施 12八、安全保证措施 15九、文明保证措施 15十、环保措施 16危险点分析 17一、工程概况成都市某污水污泥处理厂工程项目包括“污泥处理厂"污泥干化焚烧处理系统,从污泥接收系统至灰渣储存和烟气、臭气排放的各个环节的全部工程内容及配套建设的厂内、厂外工程
服务范围为成都市中心城区已建的 9 座污水处理厂的脱水污泥,建设规模为 2x200t/d(以 20%DS 计)污泥
二、工程量每台焚烧锅炉净重 57731kg,本期共安装两台共重 115462kg
三、施工准备1、场地准备A、施工道路碾压要平整,铺垫渣石
以便保证雨天运输车辆及吊车进出通常
组合场地因为要组对工件,而且工件很重,要求组合场地要碾压夯实,以便保证施工安全

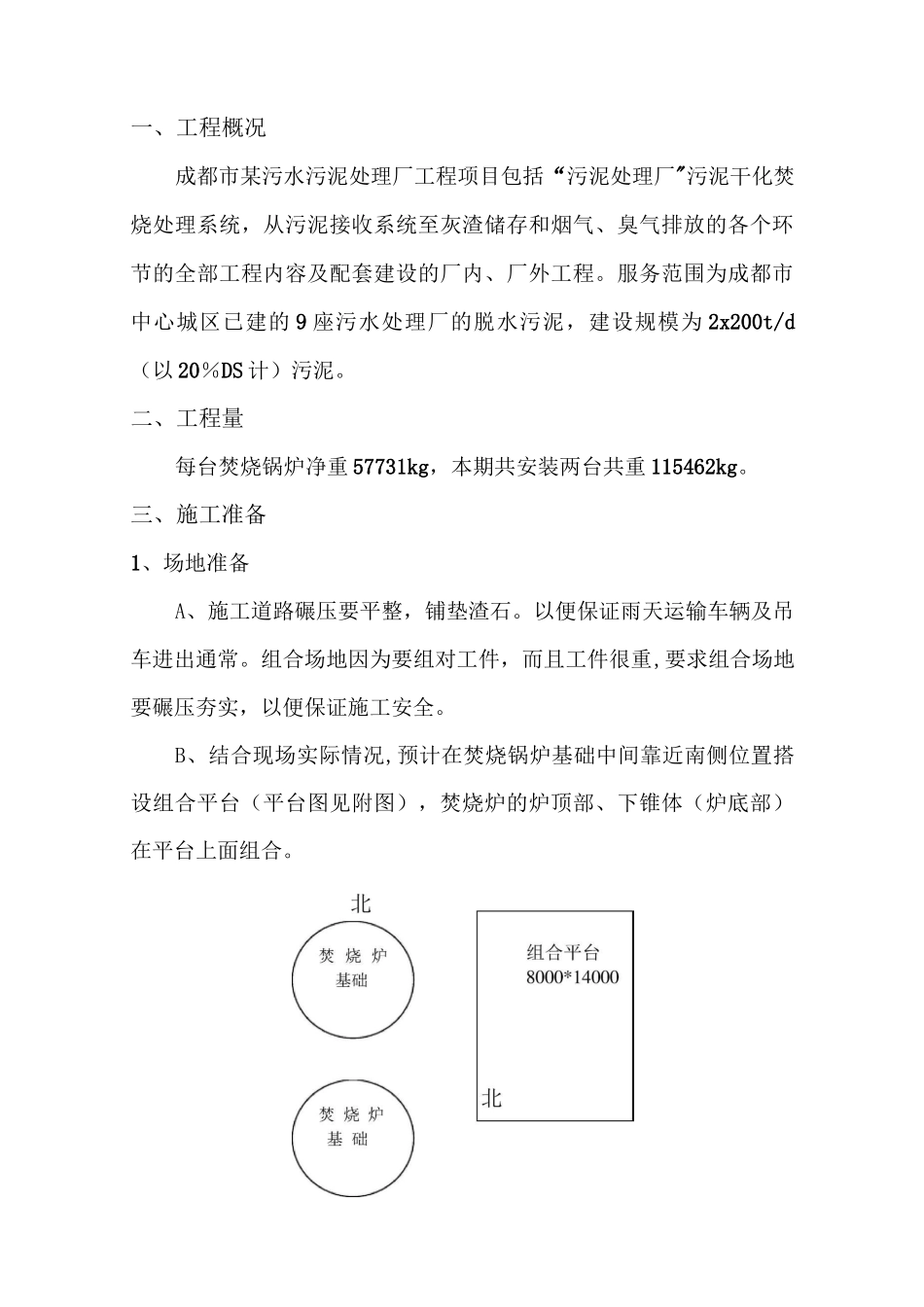

B、结合现场实际情况,预计在焚烧锅炉基础中间靠近南侧位置搭设组合平台(平台图见附图),焚烧炉的炉顶部、下锥体(炉底部)在平台上面组合
2、人员技术技术准备进入现场施工人员(包括技术管理人员)必须进行三级安全教育培训,具有与所进入岗位相适应的资格后上岗作业
3、技术资料准备现场除了经批准的设计图纸外还需要准备如下规范及标准:《锅炉油漆和包装技术条件》(JB/T1615—94);《工业锅炉热工性能试验规程》(GB10180—2003);《固定式锅炉建造规程》(GB/T16503—96);《焊工技术考核规程》SD263—88《电力建设安全工作规程》DL5009
1-―2002《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95《电力建设施工及验收技术规范》(火力发电厂焊接篇)DL5007-92《国家电网公司电力建设安全健康与环境管理工作
