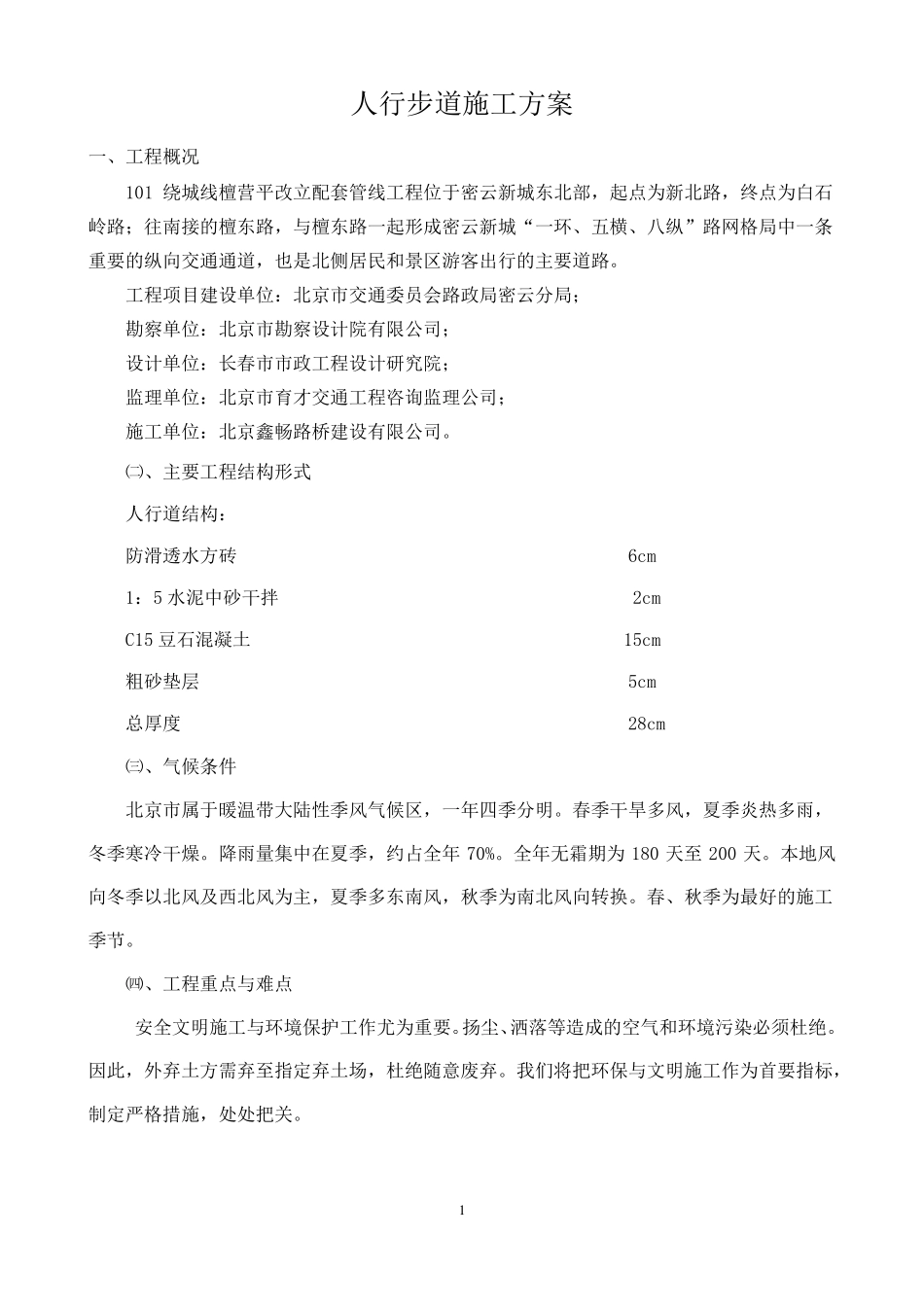

人行步道施工方案一、工程概况101 绕城线檀营平改立配套管线工程位于密云新城东北部,起点为新北路,终点为白石岭路;往南接的檀东路,与檀东路一起形成密云新城“一环、五横、八纵”路网格局中一条重要的纵向交通通道,也是北侧居民和景区游客出行的主要道路
工程项目建设单位:北京市交通委员会路政局密云分局;勘察单位:北京市勘察设计院有限公司;设计单位:长春市市政工程设计研究院;监理单位:北京市育才交通工程咨询监理公司;施工单位:北京鑫畅路桥建设有限公司
㈡、主要工程结构形式人行道结构:防滑透水方砖 6cm1:5 水泥中砂干拌 2cmC15 豆石混凝土 15cm粗砂垫层 5cm总厚度 28cm㈢、气候条件北京市属于暖温带大陆性季风气候区,一年四季分明
春季干旱多风,夏季炎热多雨,冬季寒冷干燥
降雨量集中在夏季,约占全年 70%
全年无霜期为 180 天至 200 天
本地风向冬季以北风及西北风为主,夏季多东南风,秋季为南北风向转换
春、秋季为最好的施工季节
㈣、工程重点与难点安全文明施工与环境保护工作尤为重要
扬尘、洒落等造成的空气和环境污染必须杜绝
因此,外弃土方需弃至指定弃土场,杜绝随意废弃
我们将把环保与文明施工作为首要指标,制定严格措施,处处把关

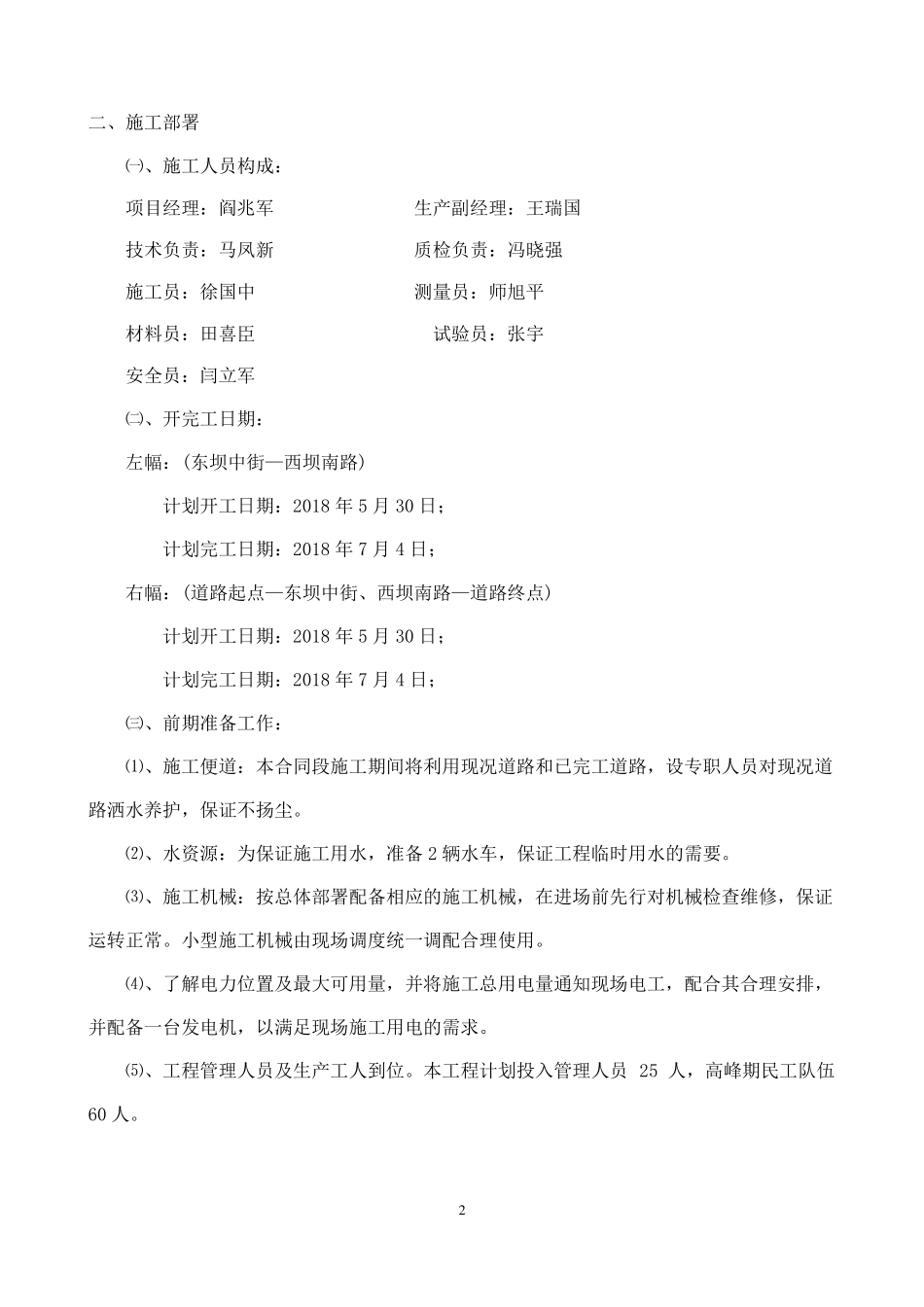

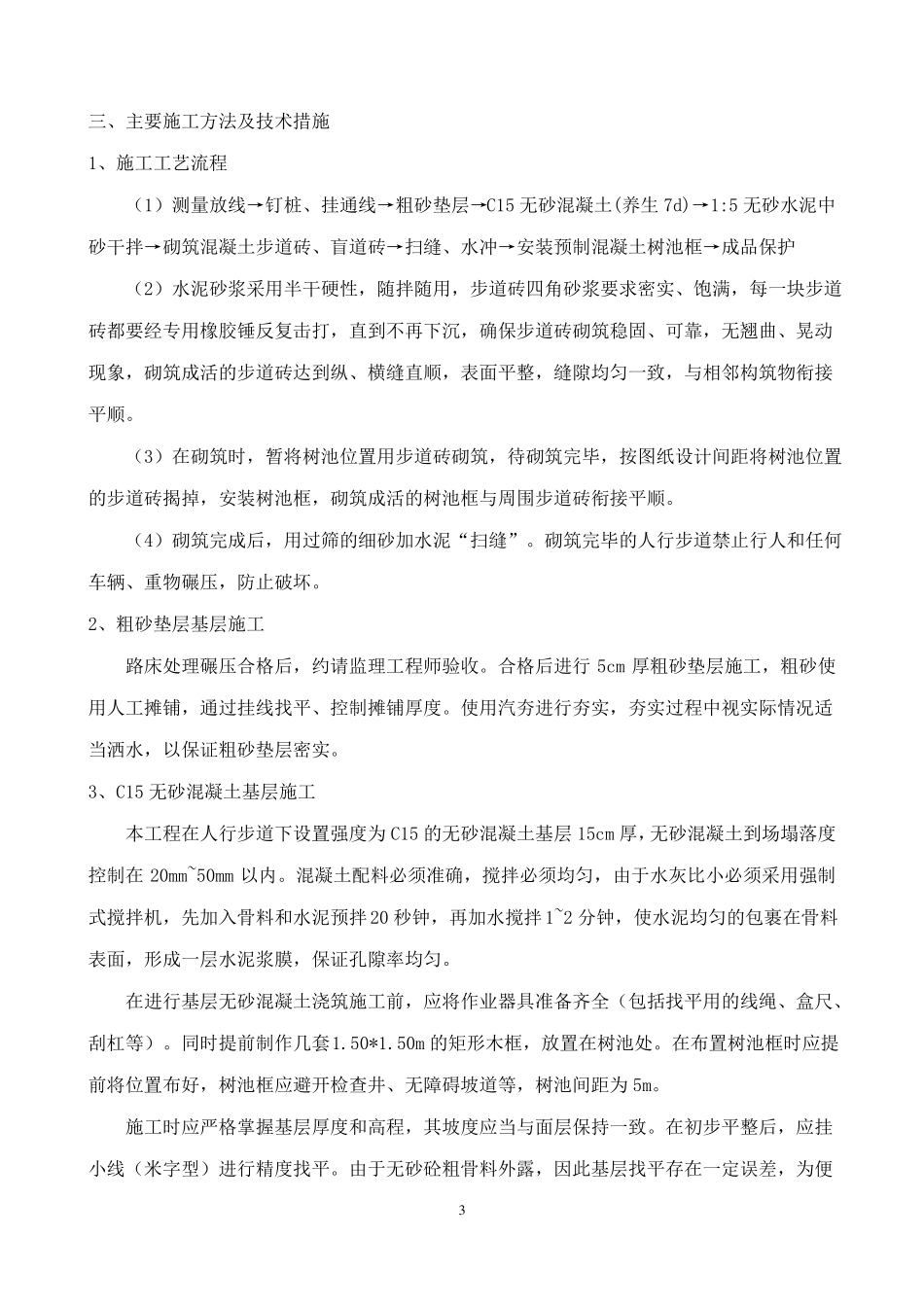

1二、施工部署㈠、施工人员构成:项目经理:阎兆军生产副经理:王瑞国技术负责:马凤新质检负责:冯晓强施工员:徐国中测量员:师旭平材料员:田喜臣试验员:张宇安全员:闫立军㈡、开完工日期:左幅:(东坝中街—西坝南路)计划开工日期:2018 年 5 月 30 日;计划完工日期:2018 年 7 月 4 日;右幅:(道路起点—东坝中街、西坝南路—道路终点)计划开工日期:2018 年 5 月 30 日;计划完工日期:2018 年 7 月 4 日;㈢、前期准备工作:⑴、施工便道:本合同段施工期间将利用现况道路和已完工道路,设专职人员对现况道路洒水养护
