面包砖铺装施工方案一、施工范围:施工主要范围包括:小区道路,拆除面包砖,拆除垫层,重做垫层,重新铺设面包砖,铺设路牙石
二、施工主要内容:1、施工准备1
1 拆除原路面面包砖,垫层,拆除后对基层表面进行复查,不符合要求的,应进行修整,确定路面的定位及标定高程
2 所有进场材料,根据建设单位及规范规定材料进行质量检验合格后方可进场
面包砖码放时轻拿轻放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放
砂:砂宜用洁净的中砂和细沙,含泥量不得大于 3%,使用前必须过筛,颗粒要均匀不得含有杂物,粒径一般不大于 5mm,砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施
石灰:采用经过消解块灰,使用前 1~2d 消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分
3 机械准备为切割机,水平仪,经纬仪,打夯机,挖掘机,推土机台,运输车等施工机械
2、施工步骤2
1 拆除工程拆除小区旧路面,均应测定好设计标高,进行定位,由测量员计算好现有高程与设计标高高差
根据现场情况,组织施工,正常情况下,先从小区一侧进行拆除施工,随拆随运,组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场
对根据设计标高形成的新路基进行复测,不合格位置进行修整,采用分层填筑的碾压方案进行碾压并调平标高
2 灰土垫层施工本小区 3:7 灰土垫层为 15cm 厚,严格控制好配合比;并搅拌均匀,采用打夯机夯实
边、角及小面积采用人工或小型机械进行震动压实,以确保基层的密实性
在夯实前,应根据其干湿程度和气候条件,适当地洒水以保持碎石的最佳含水量般为 8%-12%,夯实或碾压的遍数,由现场试验确定
要一夯压半夯,行行相接,全面夯实,一般不少于3遍,边缘和转角处应用人工或蛙式打夯机补夯密
灰土应当日铺填夯实,入坑灰士不得隔日夯打

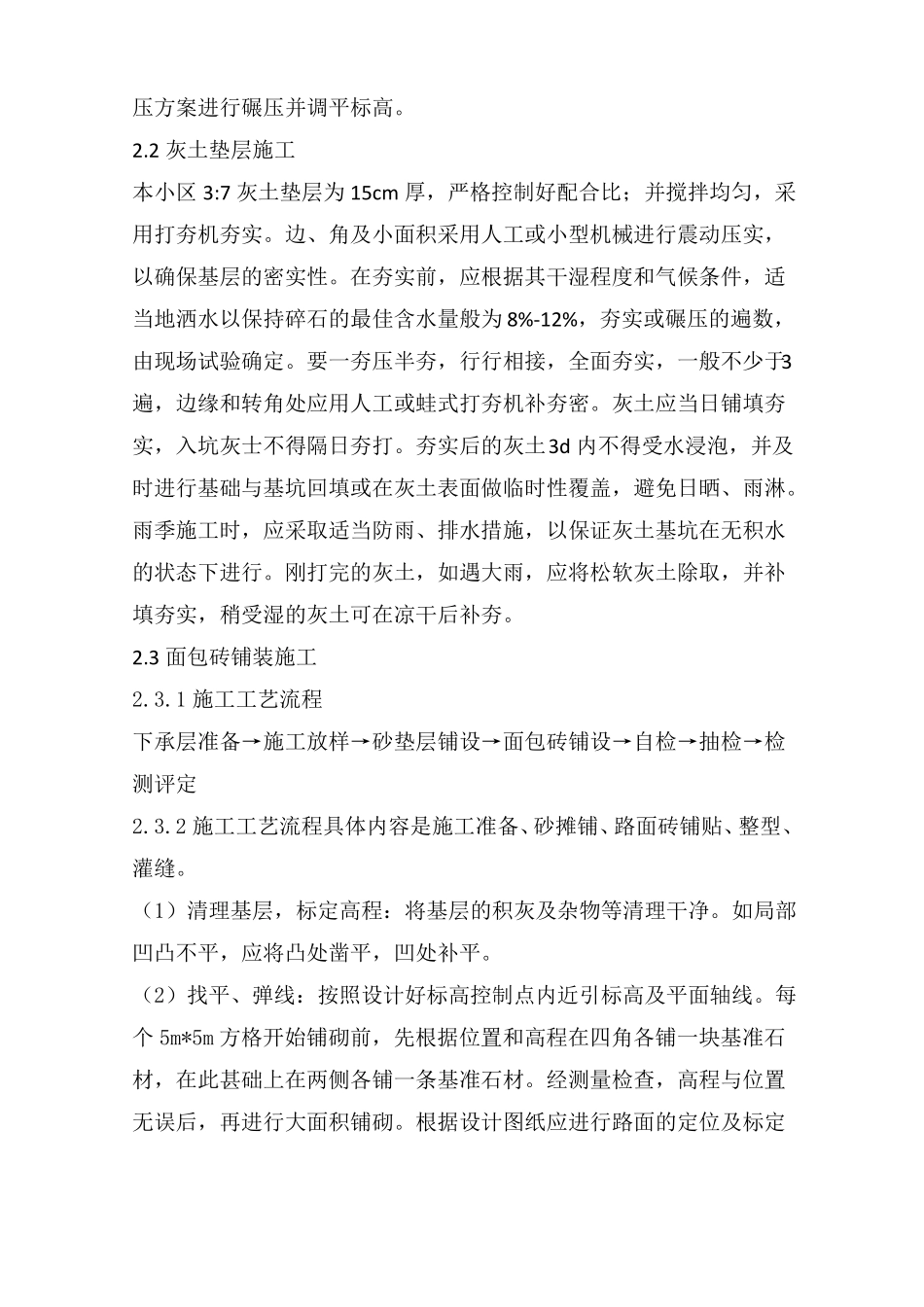

夯实后的灰土3d 内不得受
