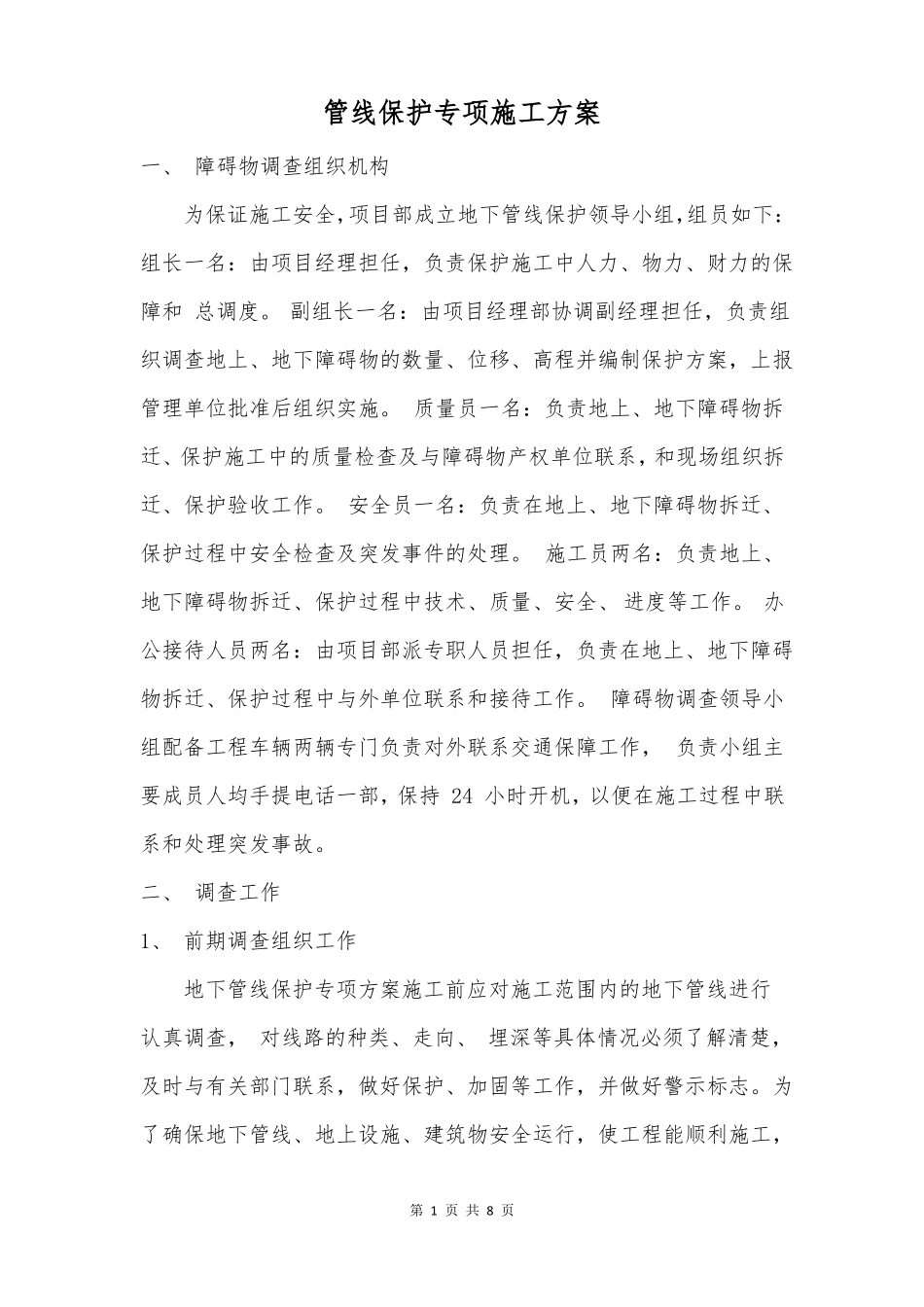

管线保护专项施工方案一、 障碍物调查组织机构为保证施工安全,项目部成立地下管线保护领导小组,组员如下:组长一名:由项目经理担任,负责保护施工中人力、物力、财力的保障和 总调度
副组长一名:由项目经理部协调副经理担任,负责组织调查地上、地下障碍物的数量、位移、高程并编制保护方案,上报管理单位批准后组织实施
质量员一名:负责地上、地下障碍物拆迁、保护施工中的质量检查及与障碍物产权单位联系,和现场组织拆迁、保护验收工作
安全员一名:负责在地上、地下障碍物拆迁、保护过程中安全检查及突发事件的处理
施工员两名:负责地上、地下障碍物拆迁、保护过程中技术、质量、安全、 进度等工作
办公接待人员两名:由项目部派专职人员担任,负责在地上、地下障碍物拆迁、保护过程中与外单位联系和接待工作
障碍物调查领导小组配备工程车辆两辆专门负责对外联系交通保障工作, 负责小组主要成员人均手提电话一部,保持 24 小时开机,以便在施工过程中联系和处理突发事故
二、 调查工作1、 前期调查组织工作地下管线保护专项方案施工前应对施工范围内的地下管线进行认真调查, 对线路的种类、走向、 埋深等具体情况必须了解清楚,及时与有关部门联系,做好保护、加固等工作,并做好警示标志
为了确保地下管线、地上设施、建筑物安全运行,使工程能顺利施工,第 1 页 共 8 页成立现场协调小组,设专人负责协调工作
施工前,须对现况管线进行详细的调查及物探、坑探,将现状管线的类型、 位置、埋深等标识在地面上,并绘制详细的地下管线图,同时在本标段相关设计图纸上放出地下管线位置,对设计线路和现状管线的交叉点,进行高程核算,若有冲突,及时联系业主、设计单位、管线产权单位,制定详细的管线保护方案, 待业主和管线单位批准后实施;若高程不冲突,则编制详细的管线保护方案报业主、管线管理单位和监理,审批后对管线进行加固、悬吊等保护措施
