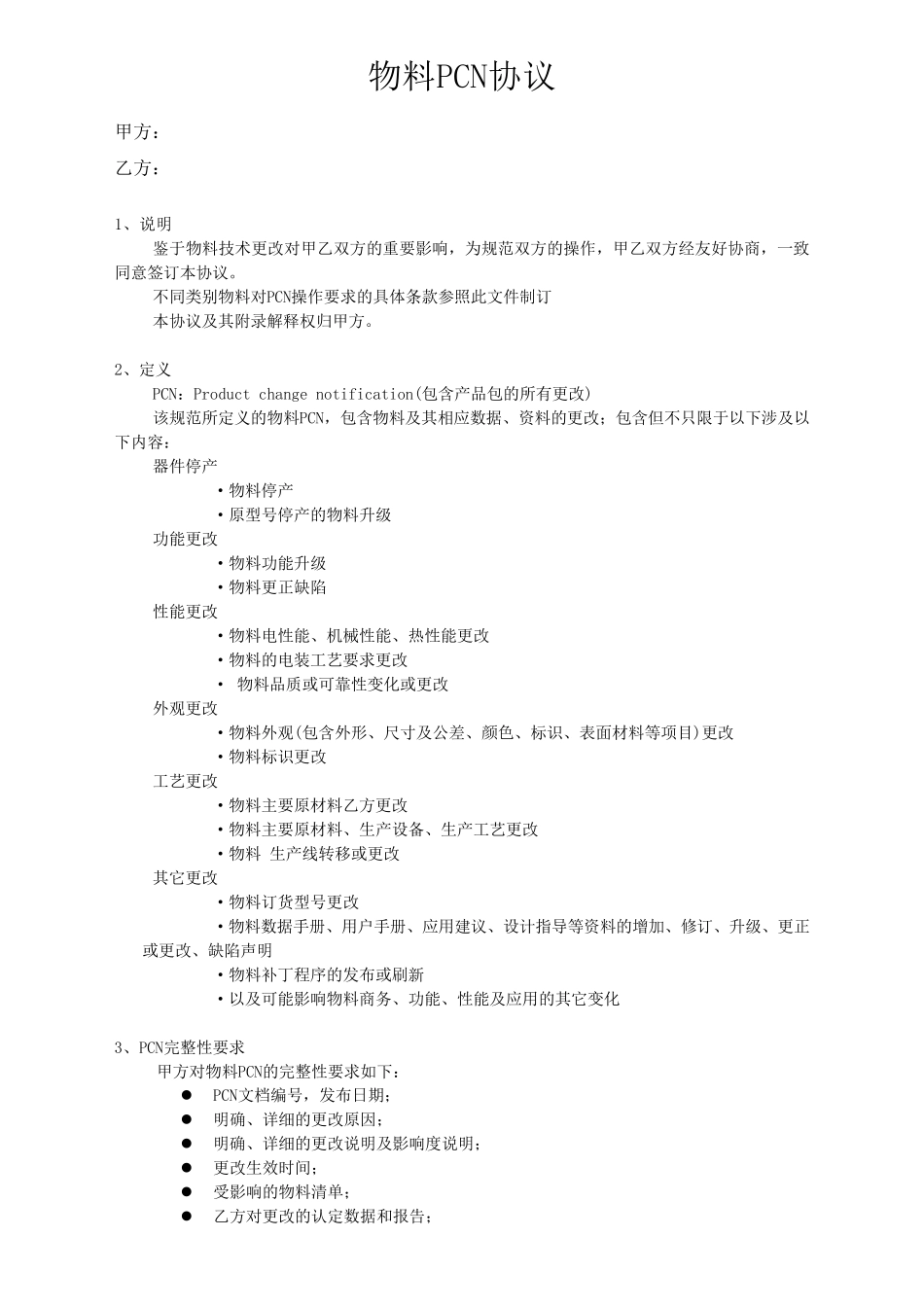

物料PCN协议 甲方: 乙方: 1、说明 鉴于物料技术更改对甲乙双方的重要影响,为规范双方的操作,甲乙双方经友好协商,一致同意签订本协议。 不同类别物料对PCN操作要求的具体条款参照此文件制订 本协议及其附录解释权归甲方。 2、定义 PCN:Product change notification(包含产品包的所有更改) 该规范所定义的物料PCN,包含物料及其相应数据、资料的更改;包含但不只限于以下涉及以下内容: 器件停产 ·物料停产 ·原型号停产的物料升级 功能更改 ·物料功能升级 ·物料更正缺陷 性能更改 ·物料电性能、机械性能、热性能更改 ·物料的电装工艺要求更改 · 物料品质或可靠性变化或更改 外观更改 ·物料外观(包含外形、尺寸及公差、颜色、标识、表面材料等项目)更改 ·物料标识更改 工艺更改 ·物料主要原材料乙方更改 ·物料主要原材料、生产设备、生产工艺更改 ·物料 生产线转移或更改 其它更改 ·物料订货型号更改 ·物料数据手册、用户手册、应用建议、设计指导等资料的增加、修订、升级、更正或更改、缺陷声明 ·物料补丁程序的发布或刷新 ·以及可能影响物料商务 、功能、性能及应用的其它变化 3、PCN完 整 性要求 甲方对物料PCN的完 整 性要求如 下: PCN文档 编 号,发布日 期 ; 明确 、详 细 的更改原因 ; 明确 、详 细 的更改说明及影响度 说明; 更改生效 时 间 ; 受 影响的物料清 单 ; 乙方对更改的认 定数据和 报 告 ; 对用户反应的要求; 可提供更改后样品的日期; 替代或原型号最后接单日期、最后发货日期,以及最后订单附加条款; 用户投诉或反馈渠道。 4、PCN分级、通知、处理要求 甲方对物料 PCN根据更改内容,明确规定了分级、通知、处理等要求,要求乙方严格按照要求执行。要求如下: 更改等级 更改项目 通知时限 通知形式及内容 华为验证及处理方式 说明 1 仅物料标识或乙方标识/订货型号更改 更改正式生 效 前 3个月 乙方正式通知( 电 子 或纸面) 更改前后对比清单 核实资料准确性 更改物料系统中数据 对物料的性能、功能、参数、可靠性、品质等无任何影响的更改 甲方正式确认通知(电子或纸面) 2 物料数据/资料更改(如数据手册、用户手册、勘误文件、补丁程序的发布/刷新/增加/修订/更正/更改) 资料正式发布一周内 乙方正式通知( 电 ...
