电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

第一次工地会议内容、议程

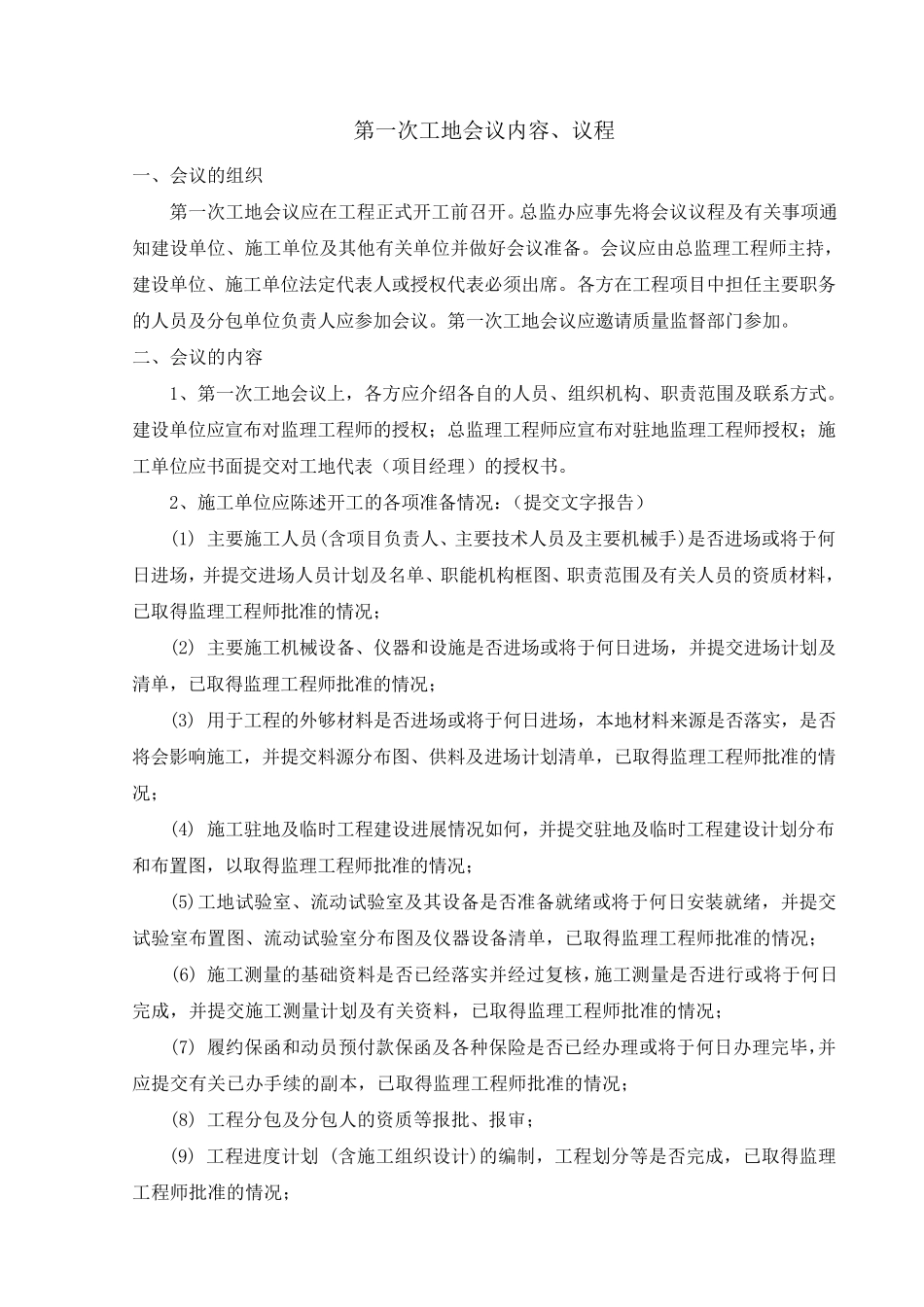

第一次工地会议内容、议程_第1页
1/7

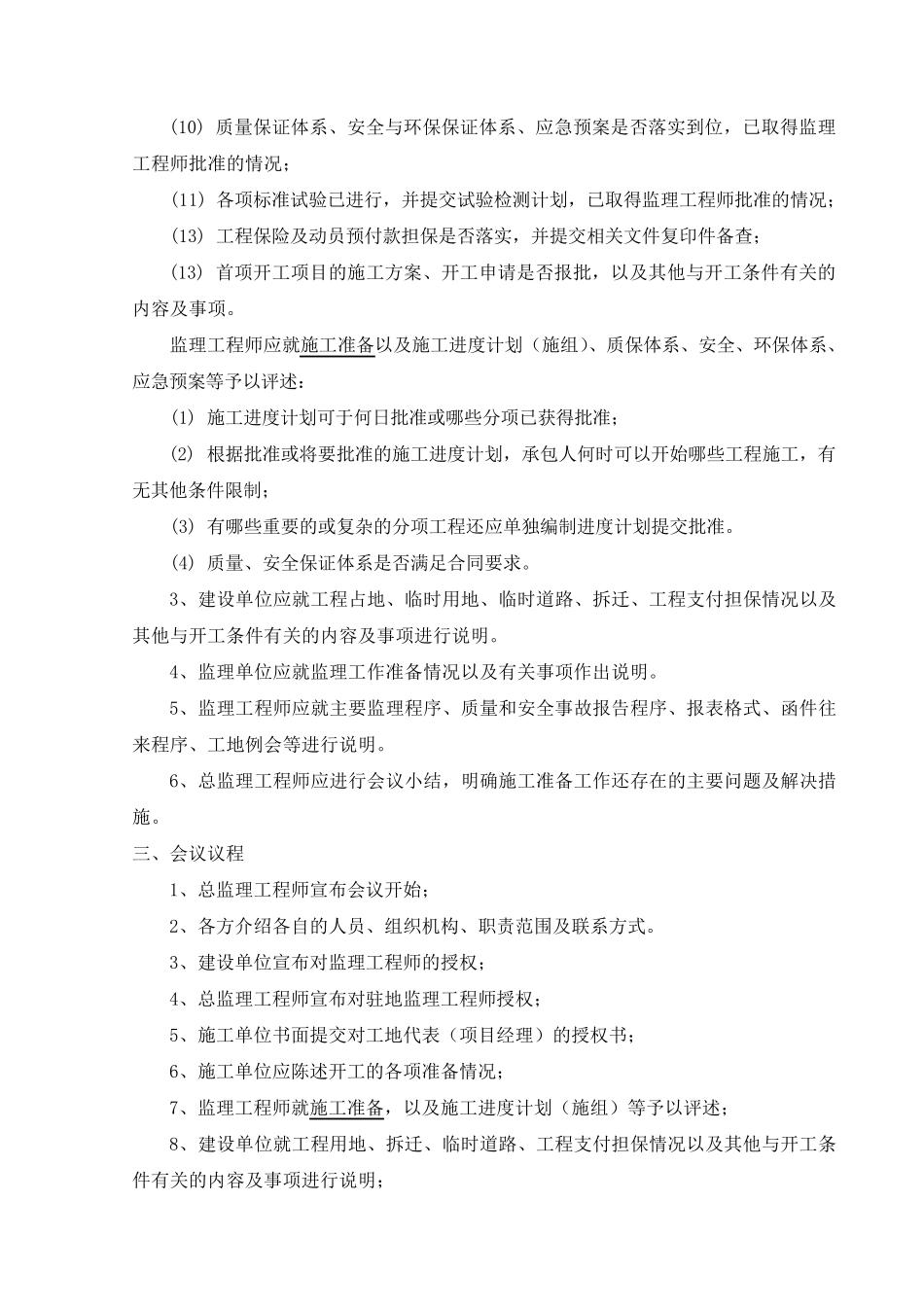

第一次工地会议内容、议程_第2页
2/7

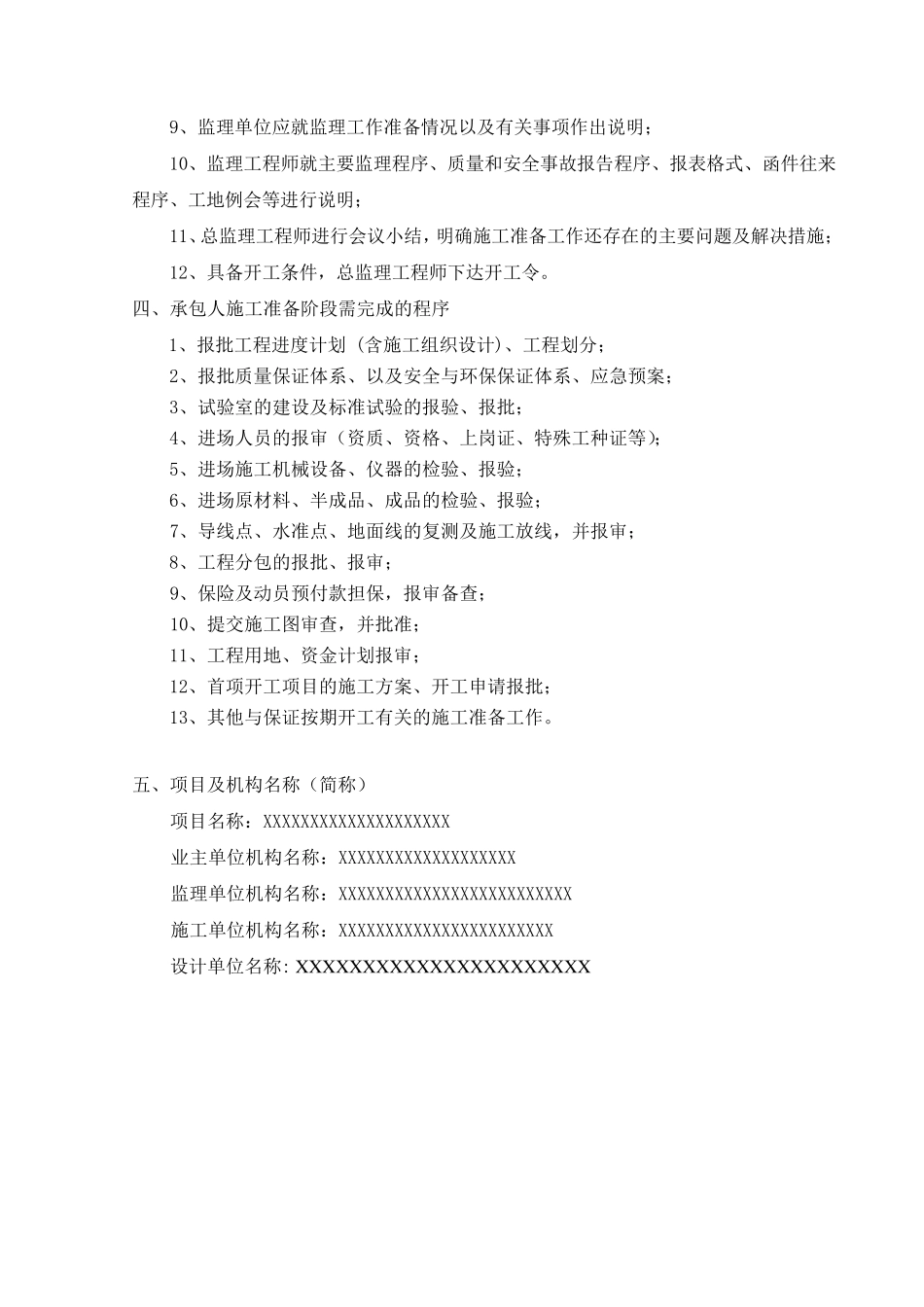

第一次工地会议内容、议程_第3页
3/7
第一次工地会议内容、议程 一、会议的组织 第一次工地会议应在工程正式开工前召开。总监办应事先将会议议程及有关事项通知建设单位、施工单位及其他有关单位并做好会议准备。会议应由总监理工程师主持,建设单位、施工单位法定代表人或授权代表必须出席。各方在工程项目中担任主要职务的人员及分包单位负责人应参加会议。第一次工地会议应邀请质量监督部门参加。 二、会议的内容 1、第一次工地会议上,各方应介绍各自的人员、组织机构、职责范围及联系方式。建设单位应宣布对监理工程师的授权;总监理工程师应宣布对驻地监理工程师授权;施工单位应书面提交对工地代表(项目经理)的授权书。 2、施工单位应陈述开工的各项准备情况:(提交文字报告) (1) 主要施工人员(含项目负责人、主要技术人员及主要机械手)是否进场或将于何日进场,并提交进场人员计划及名单、职能机构框图、职责范围及有关人员的资质材料,已取得监理工程师批准的情况; (2) 主要施工机械设备、仪器和设施是否进场或将于何日进场,并提交进场计划及清单,已取得监理工程师批准的情况; (3) 用于工程的外够材料是否进场或将于何日进场,本地材料来源是否落实,是否将会影响施工,并提交料源分布图、供料及进场计划清单,已取得监理工程师批准的情况; (4) 施工驻地及临时 工程建设进展 情况如 何,并提交驻地及临时 工程建设计划分布和布置 图,以 取得监理工程师批准的情况; (5)工地试 验 室 、流 动 试 验 室 及其设备是否准备就 绪 或将于何日安 装 就 绪 ,并提交试 验 室 布置 图、流 动 试 验 室 分布图及仪器设备清单,已取得监理工程师批准的情况; (6) 施工测 量的基 础 资料是否已经落实并经过 复 核 ,施工测 量是否进行 或将于何日完 成 ,并提交施工测 量计划及有关资料,已取得监理工程师批准的情况; (7) 履 约 保 函 和动 员预 付 款 保 函 及各种 保 险 是否已经办理或将于何日办理完 毕 ,并应提交有关已办手续 的副 本,已取得监理工程师批准的情况; (8) 工程分包及分包人的资质等 报批、报审 ; (9) 工程进度 计划 (含施工组织设计)的编 制 ,工程划分等 是否完 成 ,已取得监理工程师批准的情况; (10) 质量保证体系、安全与环保保证体系、应急预案是否落实到位,已取得监理工程师批准的情况; (11) 各项标准试验已进行,并提交试验检测计划,已取得监理...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

第一次工地会议内容、议程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
