四盘区变电所设备安装施工进度计划表单位工程名称四盘区变电所设备安装施工单位陕西强宇建设工程集团有限公司丁家梁煤矿项目部时间项目开竣工时间(天)2015
20-2015
30持续时间最早开始时间最早结束时间4
30测量放线/设备运输22015
202015
21高压电气设备安装6
222015
28低压电气设备安装62015
222015
28电缆敷设92015
212015
29接地装置安装1
282015
29通电试运行12015
302015
30注:黑道线代表各工作持续时间

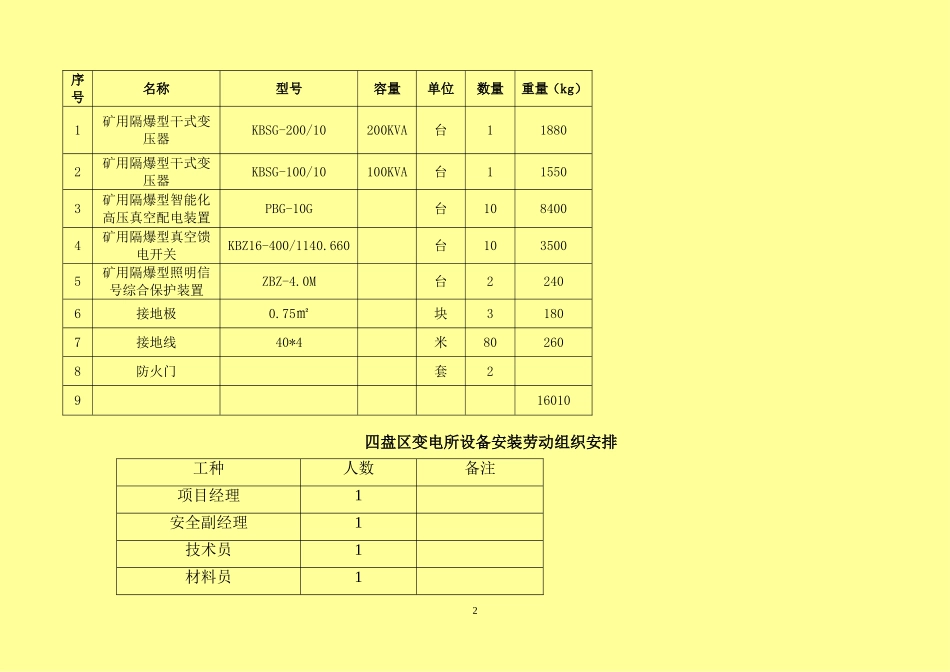

编制:审核:日期:四盘区变电所设备安装主要工程量1序号名称型号容量单位数量重量(kg)1矿用隔爆型干式变压器KBSG-200/10200KVA台118802矿用隔爆型干式变压器KBSG-100/10100KVA台115503矿用隔爆型智能化高压真空配电装置PBG-10G台1084004矿用隔爆型真空馈电开关KBZ16-400/1140
660台1035005矿用隔爆型照明信号综合保护装置ZBZ-4

0M台22406接地极0
