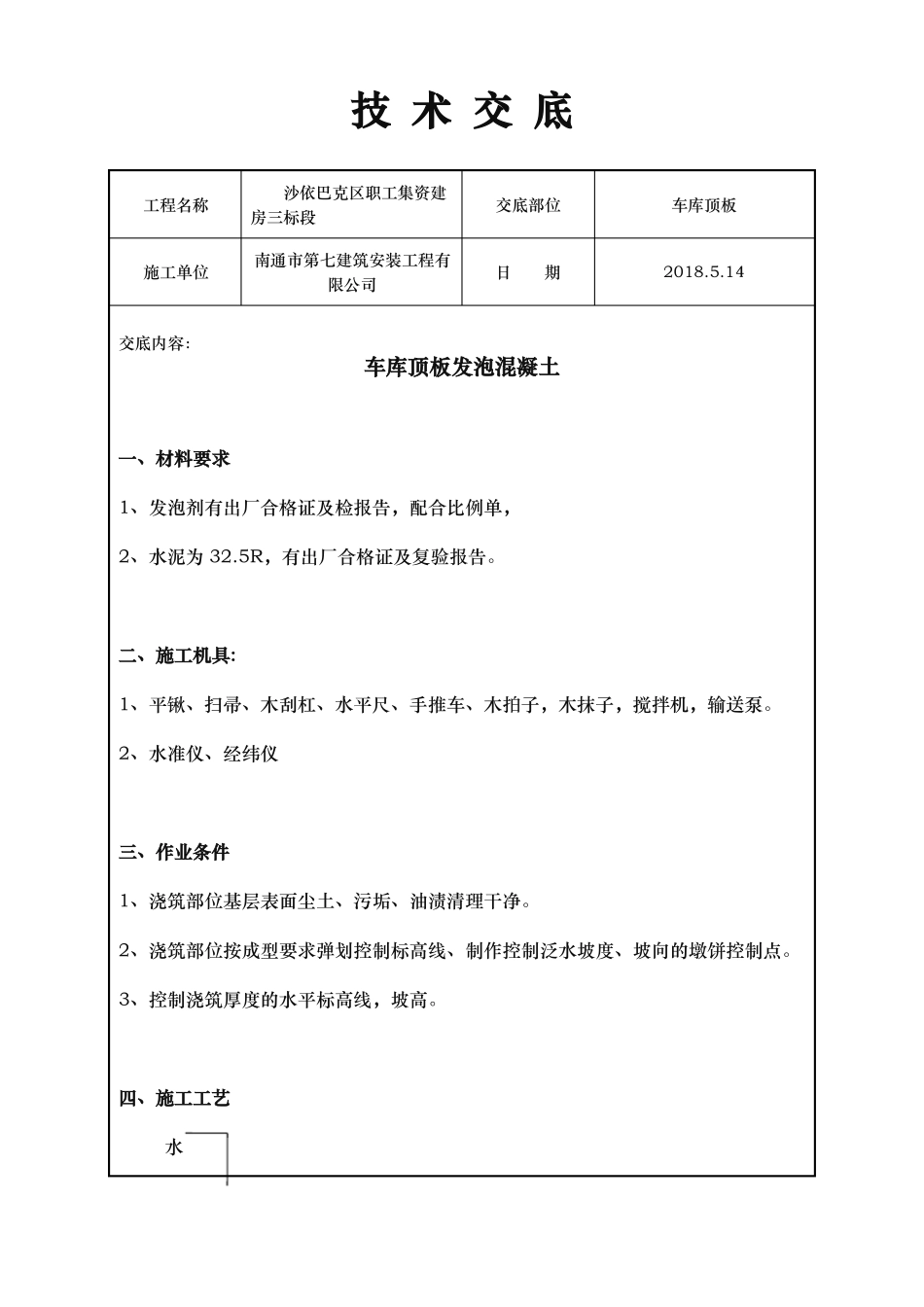

技 术 交 底工程名称沙依巴克区职工集资建房三标段南通市第七建筑安装工程有限公司交底内容:交底部位车库顶板施工单位日期2018
14车库顶板发泡混凝土一、材料要求1、发泡剂有出厂合格证及检报告,配合比例单,2、水泥为 32
5R,有出厂合格证及复验报告
二、施工机具:1、平锹、扫帚、木刮杠、水平尺、手推车、木拍子,木抹子,搅拌机,输送泵
2、水准仪、经纬仪三、作业条件1、浇筑部位基层表面尘土、污垢、油渍清理干净
2、浇筑部位按成型要求弹划控制标高线、制作控制泛水坡度、坡向的墩饼控制点
3、控制浇筑厚度的水平标高线,坡高

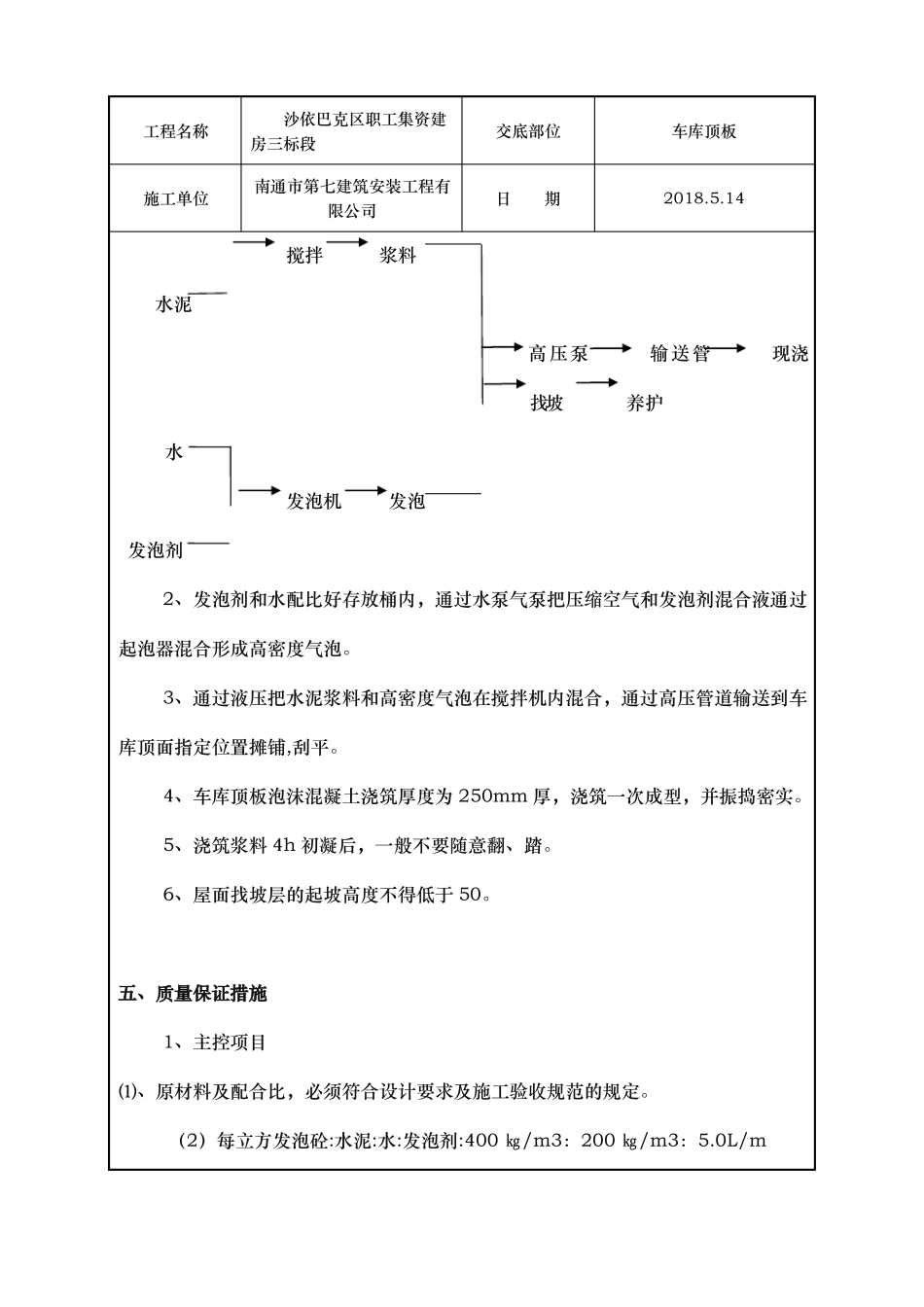

四、施工工艺水工程名称沙依巴克区职工集资建房三标段南通市第七建筑安装工程有限公司交底部位车库顶板施工单位日期2018
14搅拌浆料水泥高压泵输送管现浇找坡养护水发泡机发泡发泡剂2、发泡剂和水配比好存放桶内,通过水泵气泵把压缩空气和发泡剂混合液通过起泡器混合形成高密度气泡
3、通过液压把水泥浆料和高密度气泡在搅拌机内混合,通过高压管道输送到车库顶面指定位置摊铺,刮平
4、车库顶板泡沫混凝土浇筑厚度为 250mm 厚,浇筑一次成型,并振捣密实
5、浇筑浆料 4h 初凝后,一般不要随意翻、踏
6、屋面找坡层的起坡高度不得低于 50
五、质量保证措施1、主控项目⑴、原材料及配合比,必须符合设计要求及施工验收规范的规定
(2)每立方发泡砼:水泥:水:发泡剂:400 ㎏/m3:200 ㎏/m3:5
0L/m工程名称沙依巴克区职工集资建房三标段南通市第七建筑安装工程有限公司交底部位车库顶板施工单位日期2018
14(3) 抗压强度(Mpa): 7 天强度为≥0
6,28 天强度为≥1
02、一般项目(1)、施工浇筑中随时观察、检查料浆流动性、发泡剂稳定性,应控制浇筑厚度及地面平整度
(2)、控制水料比,增加其初始稠度和黏度,改善浆体条件;(3)、采用硅酸盐水泥
