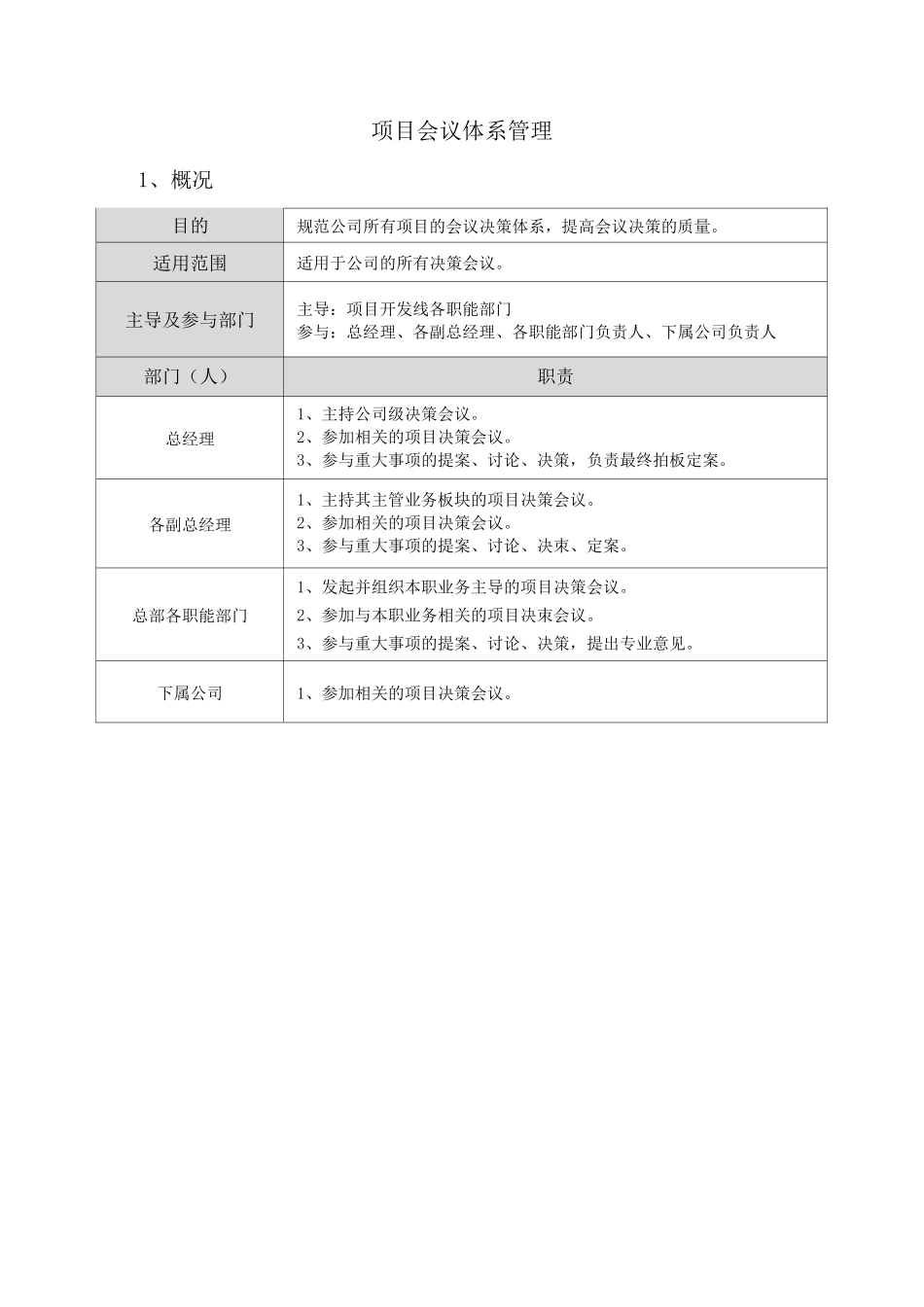

项目会议体系管理1、概况目的规范公司所有项目的会议决策体系,提高会议决策的质量
适用范围适用于公司的所有决策会议
主导及参与部门主导:项目开发线各职能部门参与:总经理、各副总经理、各职能部门负责人、下属公司负责人部门(人)职责总经理1、主持公司级决策会议
2、参加相关的项目决策会议
3、参与重大事项的提案、讨论、决策,负责最终拍板定案
各副总经理1、主持其主管业务板块的项目决策会议
2、参加相关的项目决策会议
3、参与重大事项的提案、讨论、决朿、定案
总部各职能部门1、发起并组织本职业务主导的项目决策会议
2、参加与本职业务相关的项目决朿会议
3、参与重大事项的提案、讨论、决策,提出专业意见
下属公司1、参加相关的项目决策会议

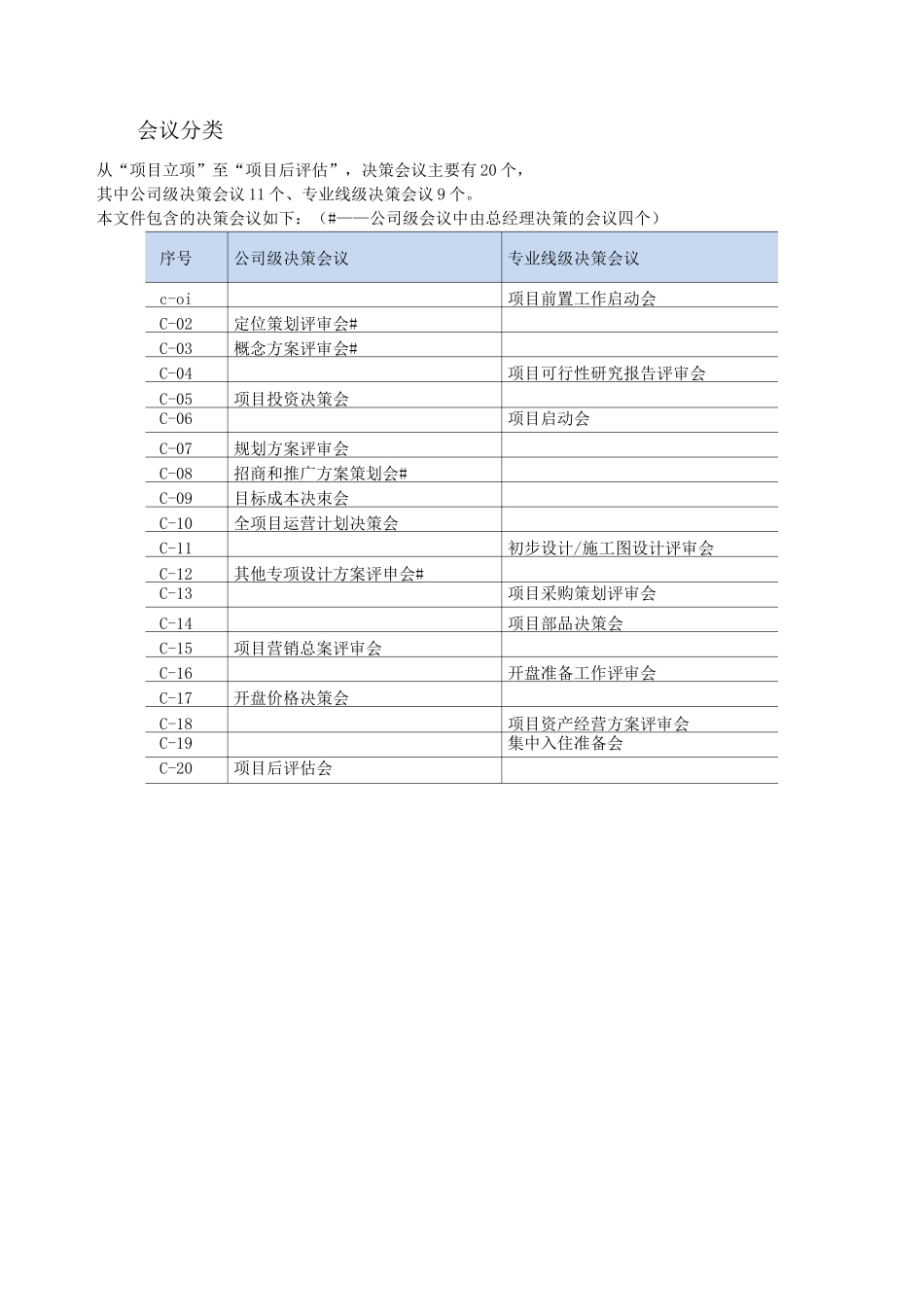

会议分类从“项目立项”至“项目后评估”,决策会议主要有 20 个,其中公司级决策会议 11 个、专业线级决策会议 9 个

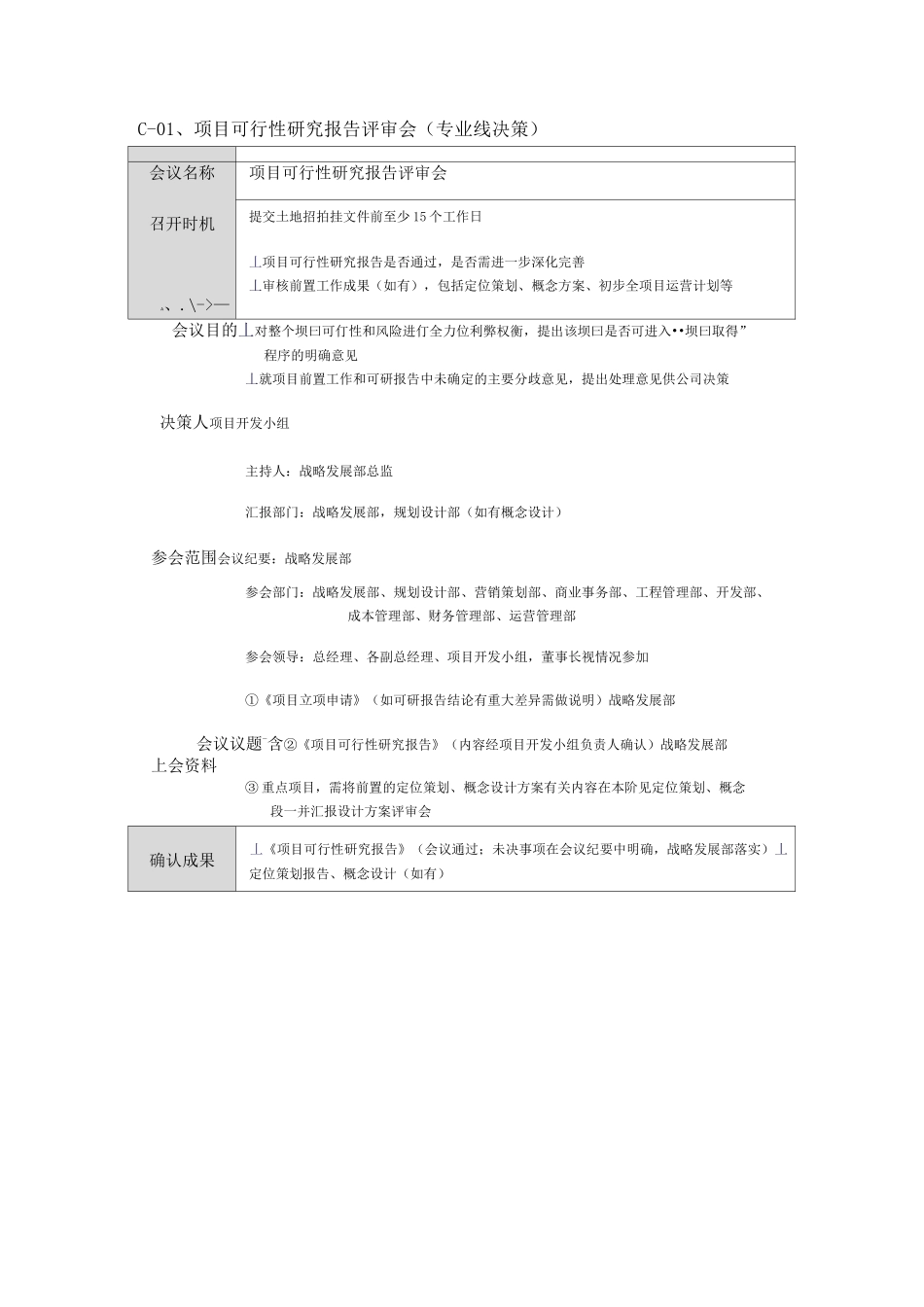

本文件包含的决策会议如下:(#——公司级会议中由总经理决策的会议四个)序号公司级决策会议专业线级决策会议c-oi项目前置工作启动会C-02定位策划评审会#C-03概念方案评审会#C-04项目可行性研究报告评审会C-05项目投资决策会C-06项目启动会C-07规划方案评审会C-08招商和推广方案策划会#C-09目标成本决朿会C-10全项目运营计划决策会C-11初步设计/施工图设计评审会C-12其他专项设计方案评申会#C-13项目采购策划评审会C-14项目部品决策会C-15项目营销总案评审会C-16开盘准备工作评审会C-17开盘价格决策会C-18项目资产经营方案评审会C-19集中入住准备会C-20项目后评估会C-01、项目可行性研究报告评审会(专业线决策)会议名称召开时机A、
\->——»rt项目可行性研究报告评审会提交土地招拍挂文件前至少 15 个工作日丄项目可行性研究报告是否通过,是否需进一步深化完善丄审核前置工作成果(如有),包
