阳安二线站后 YAZH-2 标段房建工程吊顶工程技术交底表格编号技术交底书1310项目名称交底编号工程名称设计文件图号施工部位交底日期中铁一局集团有限公司阳安二线站后工程指挥部共页房建专业 012阳平关至安康铁路增建第二线站后工程 YAZH-2 标阳安二线施房 0201-0802西乡至汉阴房建工程建筑装饰装修吊顶工程技术交底一、施工准备(一)作业条件1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收
2、已确定灯位、通风口及各种照明孔口的位置
3、顶棚罩面板安装前,应作完墙、地湿作业工程项目
4、搭好顶棚施工操作平台架子
5、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工
(二)材质准备轻钢龙骨、配件、吊杆、膨胀螺栓、矿棉板等,进场检验合格,有出厂合格证及材料质量证明

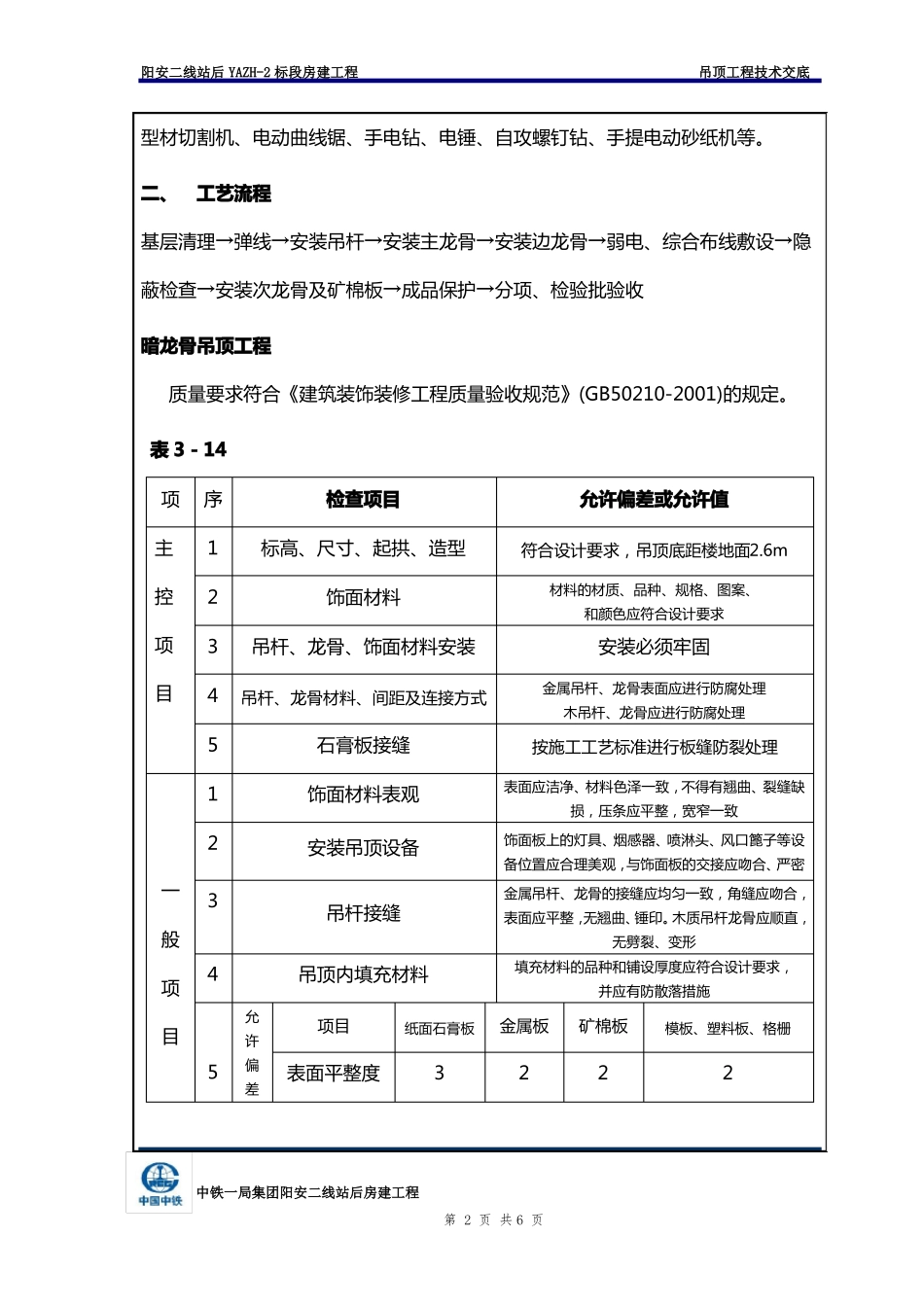

(三)施工机具中铁一局集团阳安二线站后房建工程第 1 页 共 6 页阳安二线站后 YAZH-2 标段房建工程吊顶工程技术交底型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等
二、工艺流程基层清理→弹线→安装吊杆→安装主龙骨→安装边龙骨→弱电、综合布线敷设→隐蔽检查→安装次龙骨及矿棉板→成品保护→分项、检验批验收暗龙骨吊顶工程质量要求符合《建筑装饰装修工程质量验收规范》(GB50210-2001)的规定

表 3-14项序主控项目123检查项目标高、尺寸、起拱、造型饰面材料吊杆、龙骨、饰面材料安装允许偏差或允许值符合设计要求,吊顶底距楼地面2
