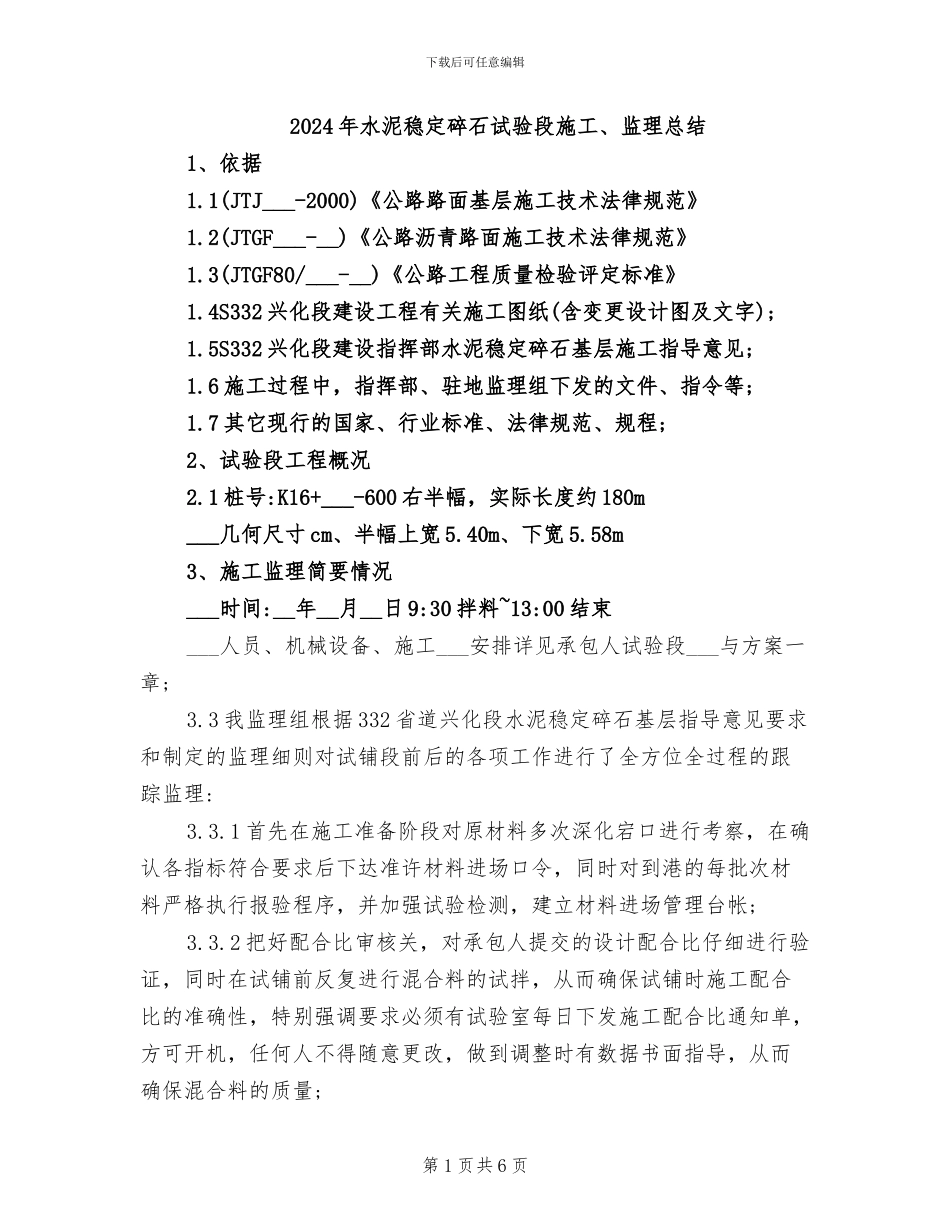

下载后可任意编辑2024 年水泥稳定碎石试验段施工、监理总结1、依据1
1(JTJ___-2000)《公路路面基层施工技术法律规范》1
2(JTGF___-__)《公路沥青路面施工技术法律规范》1
3(JTGF80/___-__)《公路工程质量检验评定标准》1
4S332 兴化段建设工程有关施工图纸(含变更设计图及文字);1
5S332 兴化段建设指挥部水泥稳定碎石基层施工指导意见;1
6 施工过程中,指挥部、驻地监理组下发的文件、指令等;1
7 其它现行的国家、行业标准、法律规范、规程;2、试验段工程概况2
1 桩号:K16+___-600 右半幅,实际长度约 180m___几何尺寸 cm、半幅上宽 5
40m、下宽 5
58m3、施工监理简要情况___时间:__年__月__日 9:30 拌料~13:00 结束___人员、机械设备、施工___安排详见承包人试验段___与方案一章;3
3 我监理组根据 332 省道兴化段水泥稳定碎石基层指导意见要求和制定的监理细则对试铺段前后的各项工作进行了全方位全过程的跟踪监理:3
1 首先在施工准备阶段对原材料多次深化宕口进行考察,在确认各指标符合要求后下达准许材料进场口令,同时对到港的每批次材料严格执行报验程序,并加强试验检测,建立材料进场管理台帐;3
2 把好配合比审核关,对承包人提交的设计配合比仔细进行验证,同时在试铺前反复进行混合料的试拌,从而确保试铺时施工配合比的准确性,特别强调要求必须有试验室每日下发施工配合比通知单,方可开机,任何人不得随意更改,做到调整时有数据书面指导,从而确保混合料的质量;第 1 页共 6 页下载后可任意编辑3

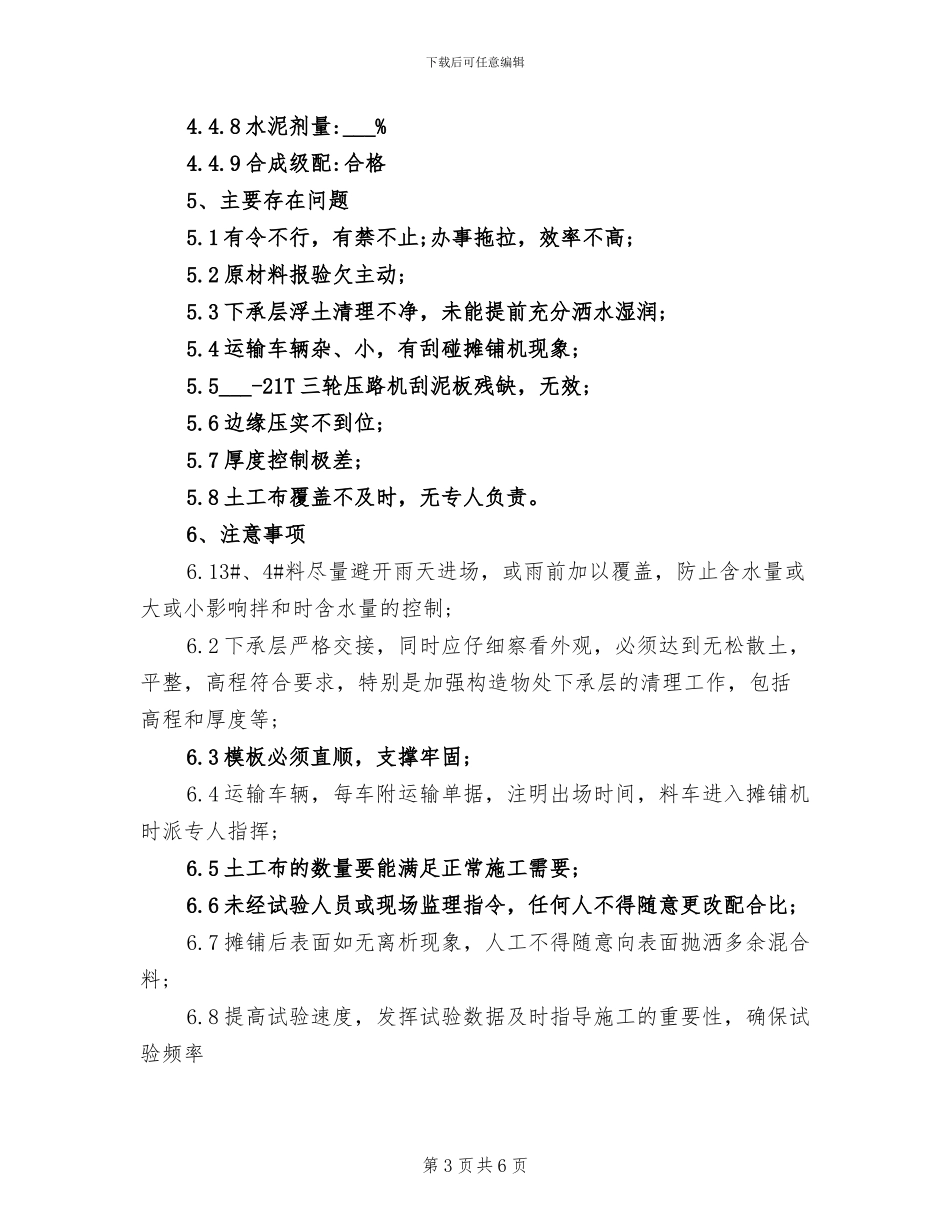

3 严格施工准备的审核关,对人员___落实到位情况进行督查,对到场机械设备检查数量、逐一运行了解性能、重点对上报的施工工艺由各专业监理工程师进行审核、评估,确保方案在摊铺时切实有效可
