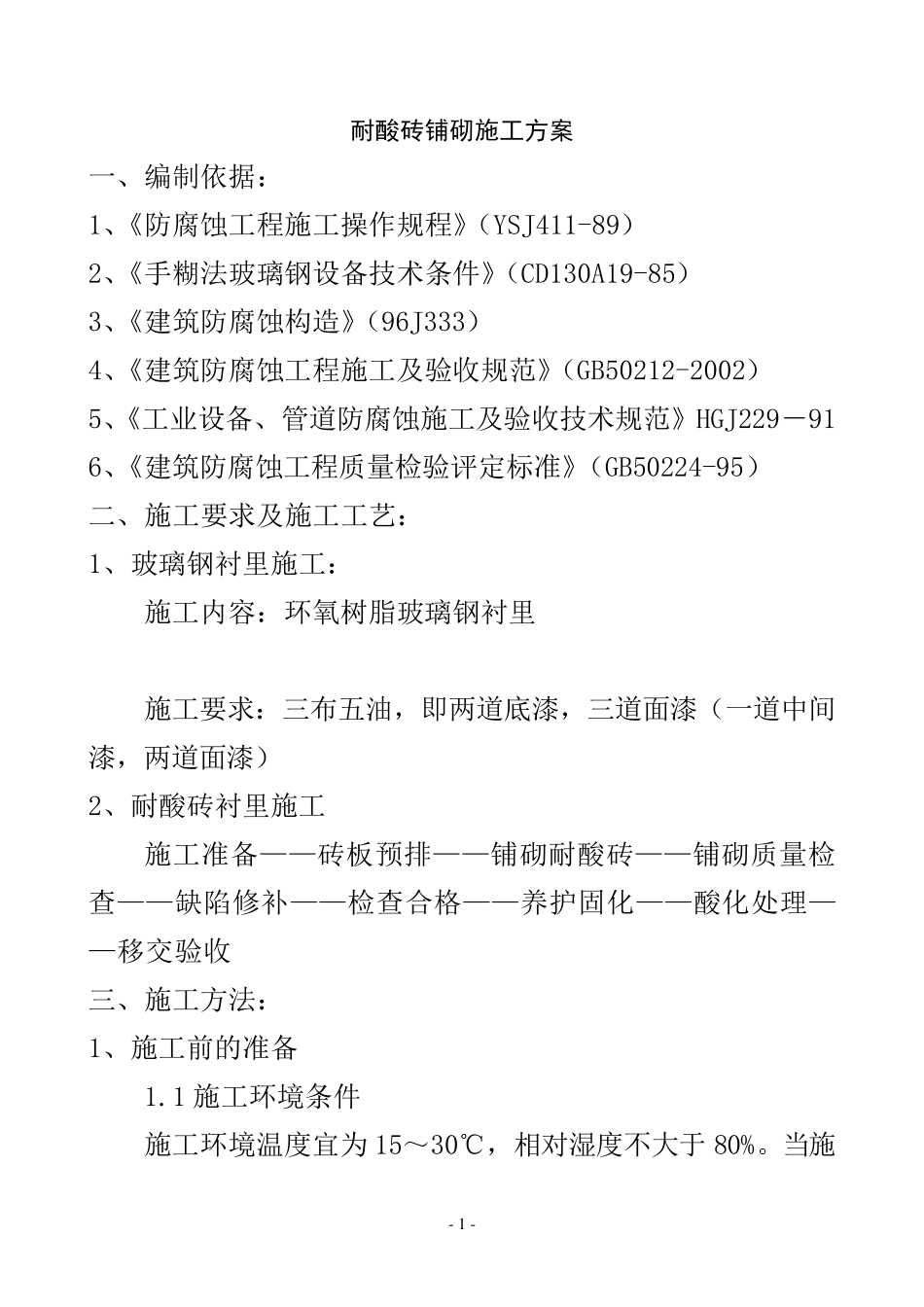

- 1 - 耐酸砖铺砌施工方案 一、编制依据: 1、《防腐蚀工程施工操作规程》(YSJ411-89) 2、《手糊法玻璃钢设备技术条件》(CD130A19-85) 3、《建筑防腐蚀构造》(96J333) 4、《建筑防腐蚀工程施工及验收规范》(GB50212-2002) 5、《工业设备、管道防腐蚀施工及验收技术规范》HGJ229-91 6、《建筑防腐蚀工程质量检验评定标准》(GB50224-95) 二、施工要求及施工工艺: 1、玻璃钢衬里施工: 施工内容:环氧树脂玻璃钢衬里 施工要求:三布五油,即两道底漆,三道面漆(一道中间漆,两道面漆) 2、耐酸砖衬里施工 施工准备——砖板预排——铺砌耐酸砖——铺砌质量检查——缺陷修补——检查合格——养护固化——酸化处理——移交验收 三、施工方法: 1、施工前的准备 1
1 施工环境条件 施工环境温度宜为 15~30℃,相对湿度不大于 80%
当施 - 2 - 工温度低于10℃时,应采取加热保温措施,但不得用明火或蒸汽直接加热
施工环境内不许接触水、水蒸气与火源
室外施工时应搭设防雨、防晒棚
2 原材料的准备 施工前应按施工任务的要求,备足所需的各种原材料,施工前必须检查原材料(如树脂、固化剂、溶剂、增塑剂、填料及玻璃布)规格、质量是否符合施工要求,是否在有效期内
并分别放于指定仓库;对于易燃、易爆原料,如丙酮、溶剂、甲苯、促进剂等,应分别放于防火、防爆仓库内
3 施工器具准备 施工器具准备:如毛刷、压辊、铲刀、剪刀、刮板、大小胶液桶、手锤、灰刀、扁铲、灰盆、量筒、钢丝刷、切割机、电火花针孔检漏仪、干膜测厚仪等
4 安全措施 施工前备足劳保用品与灭火设备
4、隔离层 的施工: 4
1 表 面 处 理 后 应尽 快 进行 玻璃钢隔离层 的施工,刷隔离层 底 涂 料
刷涂 时如有缺 陷 严 重 的部 位 ,应先 用腻 子 把
