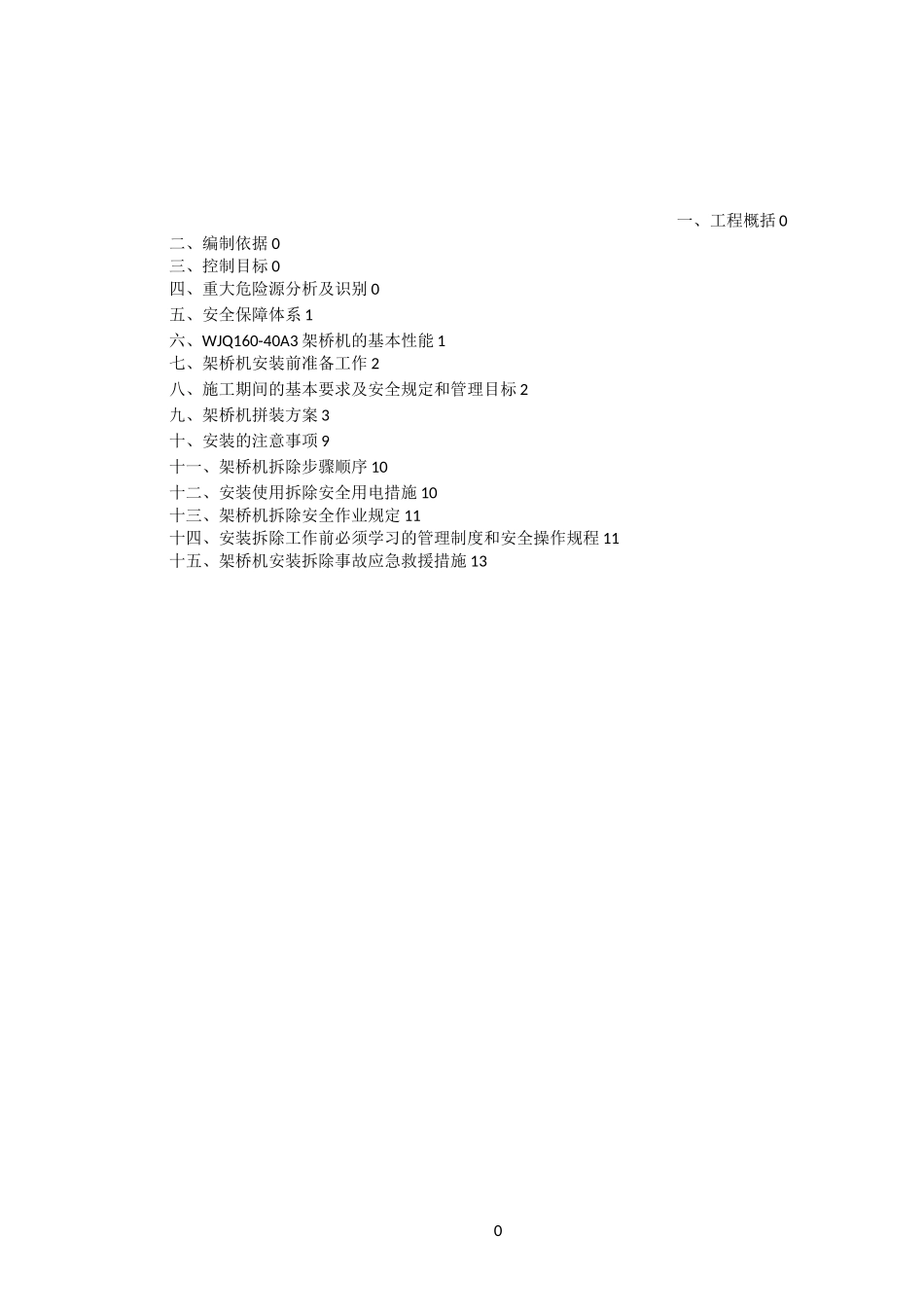

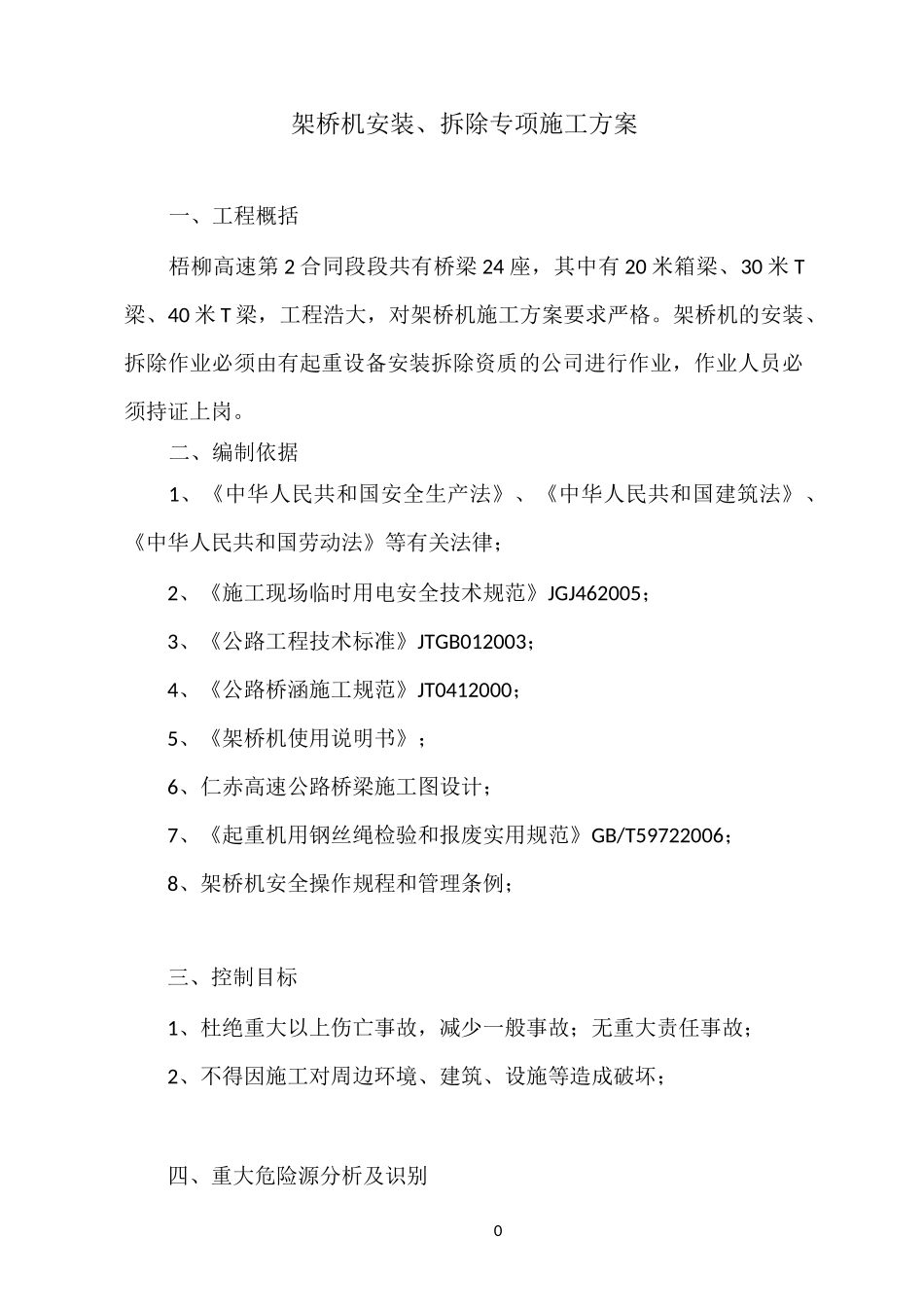

0一、工程概括 0二、编制依据 0三、控制目标 0四、重大危险源分析及识别 0五、安全保障体系 1六、WJQ160-40A3 架桥机的基本性能 1七、架桥机安装前准备工作 2八、施工期间的基本要求及安全规定和管理目标 2九、架桥机拼装方案 3十、安装的注意事项 9十一、架桥机拆除步骤顺序 10十二、安装使用拆除安全用电措施 10十三、架桥机拆除安全作业规定 11十四、安装拆除工作前必须学习的管理制度和安全操作规程 11十五、架桥机安装拆除事故应急救援措施 130架桥机安装、拆除专项施工方案一、工程概括梧柳高速第 2 合同段段共有桥梁 24 座,其中有 20 米箱梁、30 米 T梁、40 米 T 梁,工程浩大,对架桥机施工方案要求严格
架桥机的安装、拆除作业必须由有起重设备安装拆除资质的公司进行作业,作业人员必须持证上岗

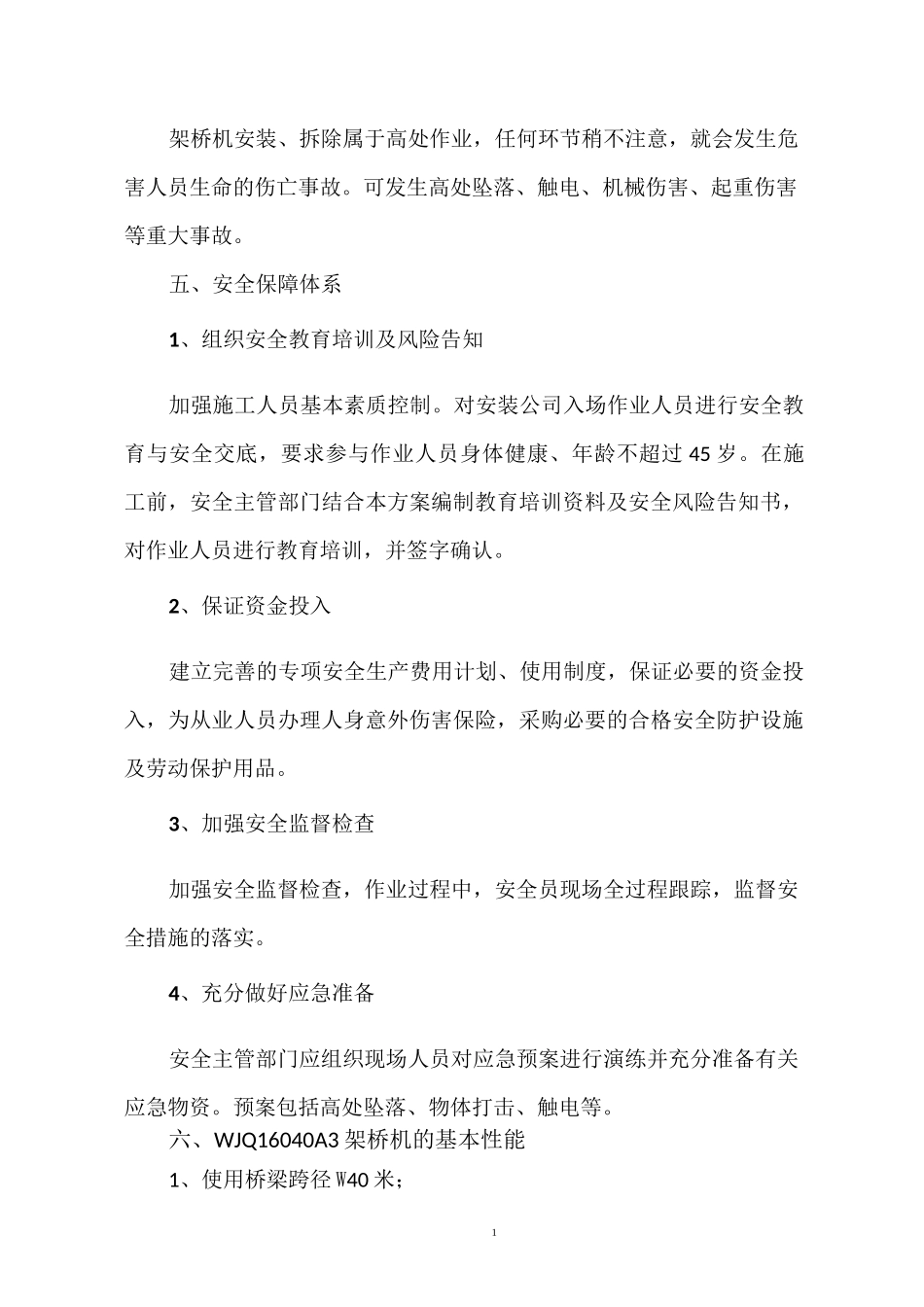

二、编制依据1、《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《中华人民共和国劳动法》等有关法律;2、《施工现场临时用电安全技术规范》JGJ462005;3、《公路工程技术标准》JTGB012003;4、《公路桥涵施工规范》JT0412000;5、《架桥机使用说明书》;6、仁赤高速公路桥梁施工图设计;7、《起重机用钢丝绳检验和报废实用规范》GB/T59722006;8、架桥机安全操作规程和管理条例;三、控制目标1、杜绝重大以上伤亡事故,减少一般事故;无重大责任事故;2、不得因施工对周边环境、建筑、设施等造成破坏;四、重大危险源分析及识别1架桥机安装、拆除属于高处作业,任何环节稍不注意,就会发生危害人员生命的伤亡事故
可发生高处坠落、触电、机械伤害、起重伤害等重大事故
五、安全保障体系1、组织安全教育培训及风险告知加强施工人员基本素质控制
对安装公司入场作业人员进行安全教育与安全交底,要求参与作业人员身体健康、年龄不超过 45 岁
在施工前,安全主管
