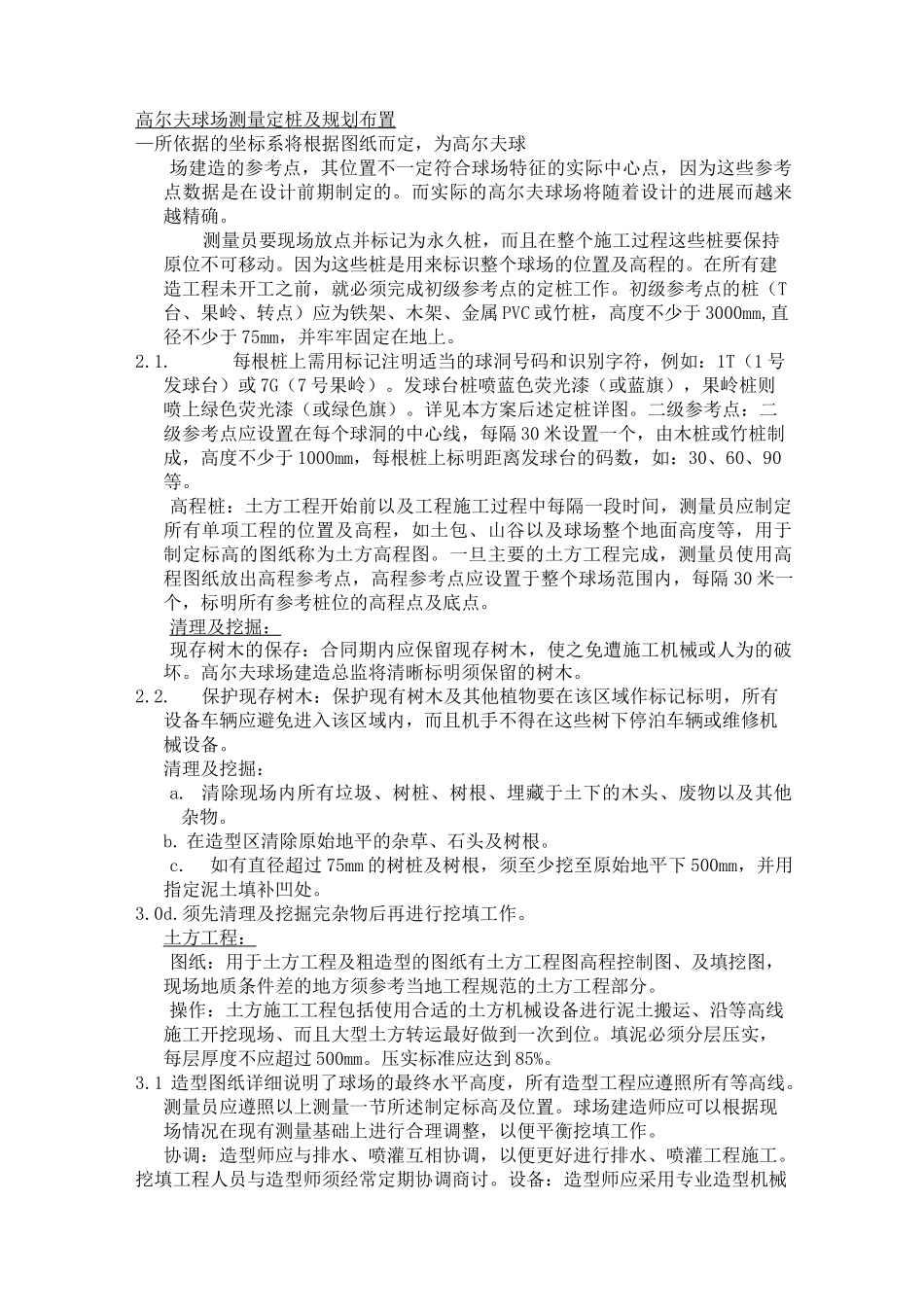

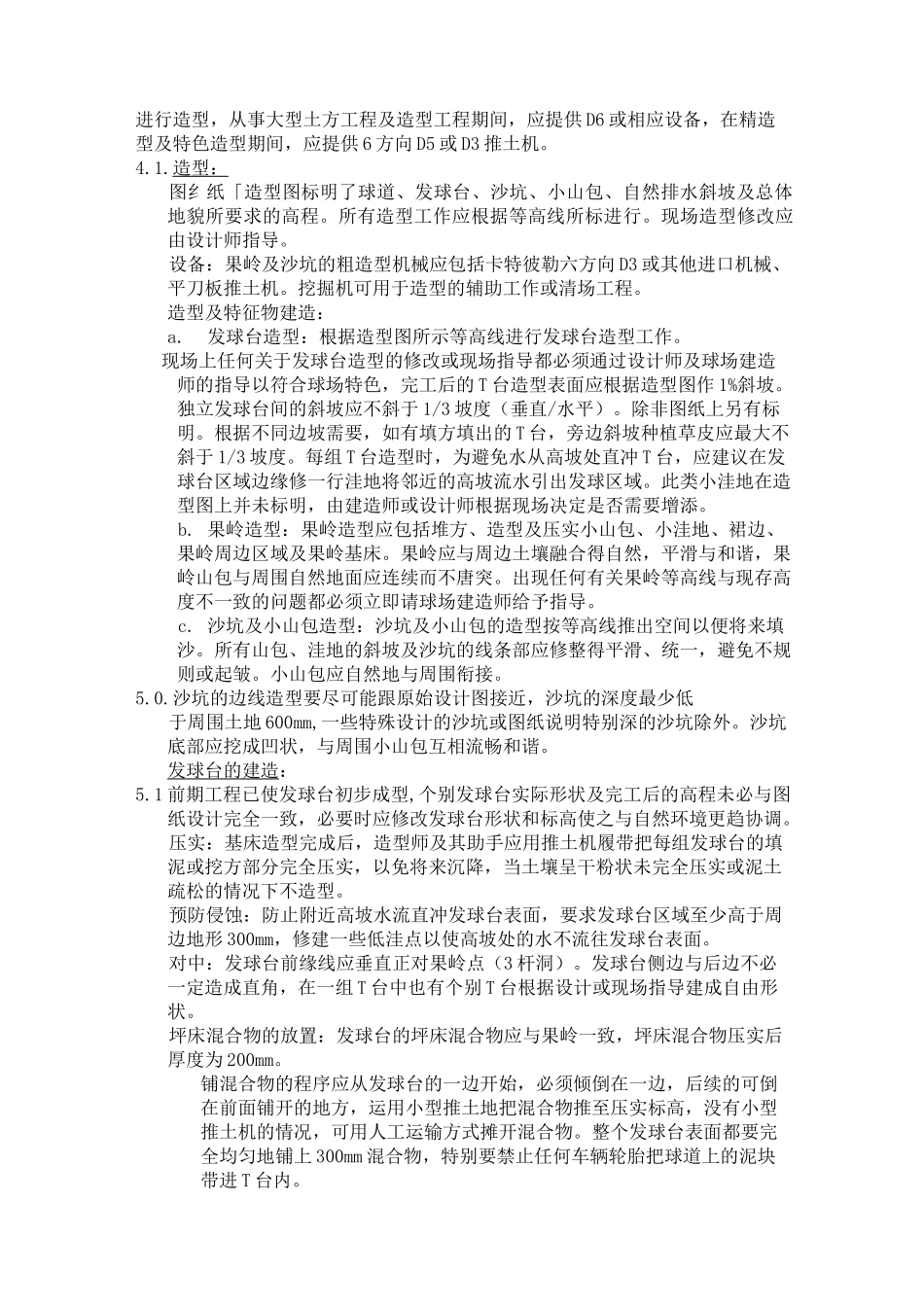

高尔夫迷你九洞球场及练习场建造规范高尔夫球场测量定桩及规划布置—所依据的坐标系将根据图纸而定,为高尔夫球场建造的参考点,其位置不一定符合球场特征的实际中心点,因为这些参考点数据是在设计前期制定的。而实际的高尔夫球场将随着设计的进展而越来越精确。测量员要现场放点并标记为永久桩,而且在整个施工过程这些桩要保持原位不可移动。因为这些桩是用来标识整个球场的位置及高程的。在所有建造工程未开工之前,就必须完成初级参考点的定桩工作。初级参考点的桩(T台、果岭、转点)应为铁架、木架、金属 PVC 或竹桩,高度不少于 3000mm,直径不少于 75mm,并牢牢固定在地上。2.1.每根桩上需用标记注明适当的球洞号码和识别字符,例如:1T(1 号发球台)或 7G(7 号果岭)。发球台桩喷蓝色荧光漆(或蓝旗),果岭桩则喷上绿色荧光漆(或绿色旗)。详见本方案后述定桩详图。二级参考点:二级参考点应设置在每个球洞的中心线,每隔 30 米设置一个,由木桩或竹桩制成,高度不少于 1000mm,每根桩上标明距离发球台的码数,如:30、60、90等。高程桩:土方工程开始前以及工程施工过程中每隔一段时间,测量员应制定所有单项工程的位置及高程,如土包、山谷以及球场整个地面高度等,用于制定标高的图纸称为土方高程图。一旦主要的土方工程完成,测量员使用高程图纸放出高程参考点,高程参考点应设置于整个球场范围内,每隔 30 米一个,标明所有参考桩位的高程点及底点。清理及挖掘:现存树木的保存:合同期内应保留现存树木,使之免遭施工机械或人为的破坏。高尔夫球场建造总监将清晰标明须保留的树木。2.2.保护现存树木:保护现有树木及其他植物要在该区域作标记标明,所有设备车辆应避免进入该区域内,而且机手不得在这些树下停泊车辆或维修机械设备。清理及挖掘:a. 清除现场内所有垃圾、树桩、树根、埋藏于土下的木头、废物以及其他杂物。b. 在造型区清除原始地平的杂草、石头及树根。c.如有直径超过 75mm 的树桩及树根,须至少挖至原始地平下 500mm,并用指定泥土填补凹处。3.0d.须先清理及挖掘完杂物后再进行挖填工作。土方工程:图纸:用于土方工程及粗造型的图纸有土方工程图高程控制图、及填挖图,现场地质条件差的地方须参考当地工程规范的土方工程部分。操作:土方施工工程包括使用合适的土方机械设备进行泥土搬运、沿等高线施工开挖现场、而且大型土方转运最好做到一次到位。填泥必须分层压实,每层厚度不应超过 500m...
