地下室钢筋工程技术交底内容:一.施工准备1、卷材防水层及防水保护层已经通过监理验收合格,各种隐、预检手续已经办理完毕
2、钢筋进场必须有出厂合格证,且经复试合格后方可开始制作绑扎
3、砖胎模尺寸已经监理验收合格,后浇带处外贴式止水带已安放完毕
4、所有墙、柱位置线及控制轴线已全部用墨线弹在细石混凝土保护层上,并用红漆将转角处标记清楚,经项目部及监理验收合格
5、搭设必要的进入基坑的脚手坡道
6、核对运到现场的成品钢筋的钢号、规格尺寸、形状、数量与施工图纸、配料单是否一致,如有问题应及时解决
7、钢筋班组必须提前一个星期向项目部提交钢筋采购计划单,到场的原材钢筋必须在一周内使用或加工完毕
如果未按项目部要求施工经现场工长查证属实每吨原材钢筋按每超出一天 5 元计算资金利息,望班组积极配合项目部的管理工作

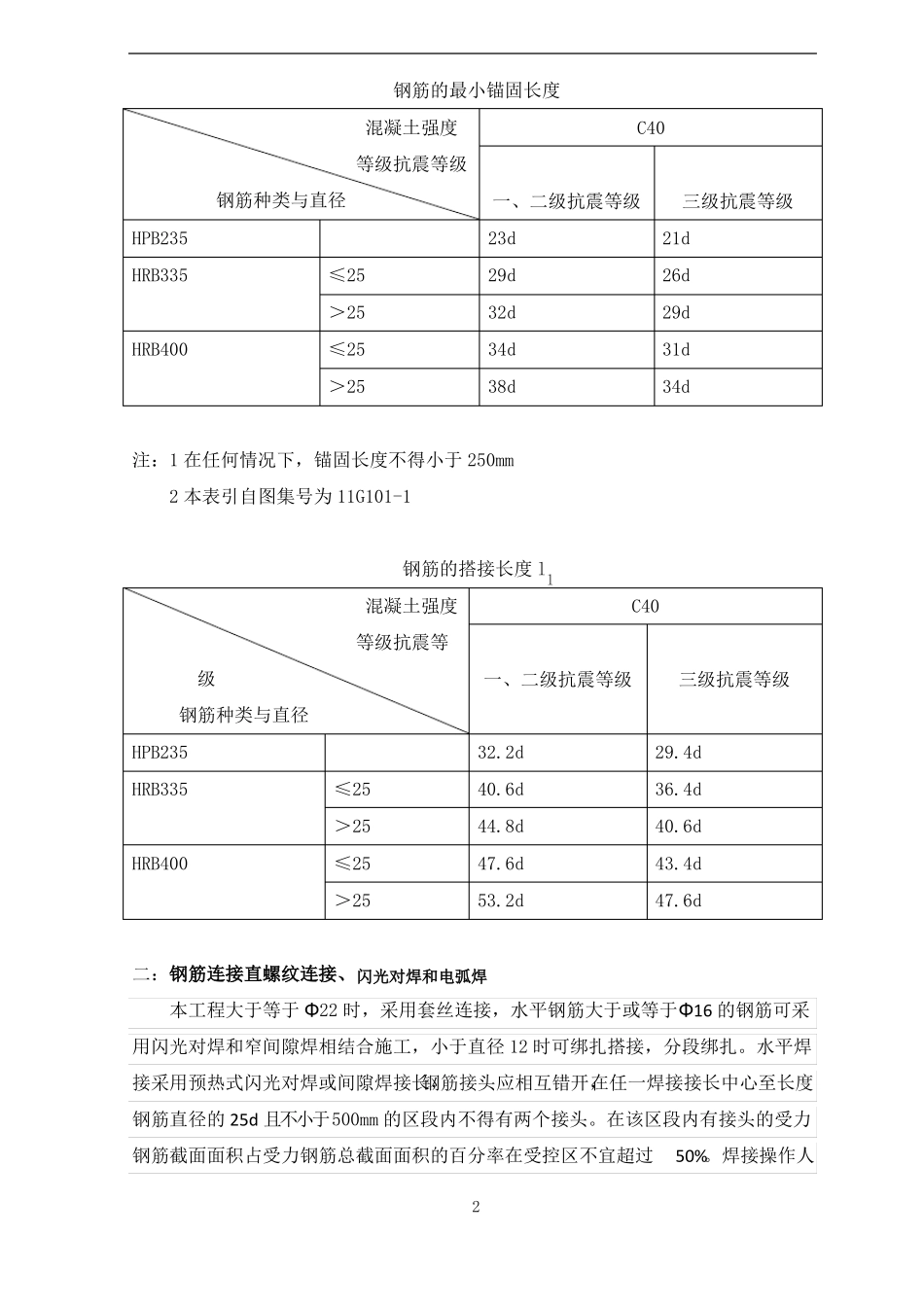

1 技术准备钢筋保护层序号12部位地下室底板与土壤接触的地下室顶板3与土壤接触的地下室顶板梁45地下室顶板其它梁20252040(迎水面)35(背水面)下层50(迎水面)40(迎水面)保护层厚度上层20(背水面)20(背水面)注:满足以上尺寸的同时,且不应小于钢筋直径,保护层厚度大于 40mm 要加设防裂措施1钢筋的最小锚固长度混凝土强度等级抗震等级钢筋种类与直径HPB235HRB335≤25>25HRB400≤25>25注:1 在任何情况下,锚固长度不得小于 250mm 2 本表引自图集号为 11G101-1钢筋的搭接长度 ll混凝土强度等级抗震等级钢筋种类与直径HPB235HRB335≤25>25HRB400≤25>25二:钢筋连接直螺纹连接、闪光对焊和电弧焊本工程大于等于 Φ22 时,采用套丝连接,水平钢筋大于或等于Φ16 的钢筋可采用闪光对焊和窄间隙焊相结合施工,小于直径 12 时可绑扎搭接,分段绑扎

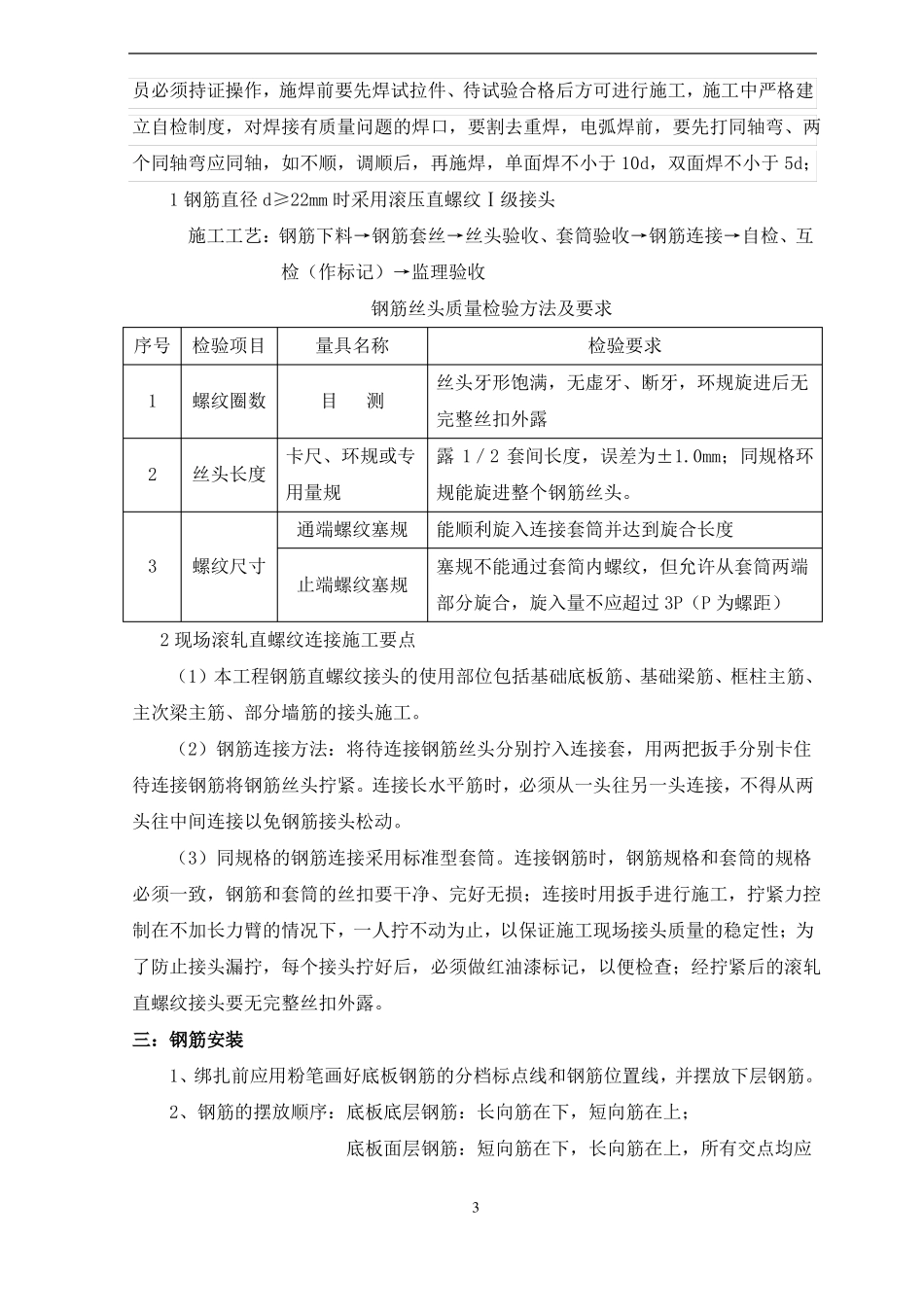

水平焊接采用预热式闪光对焊或间隙焊接长,钢筋接头应相互错开,在任一
