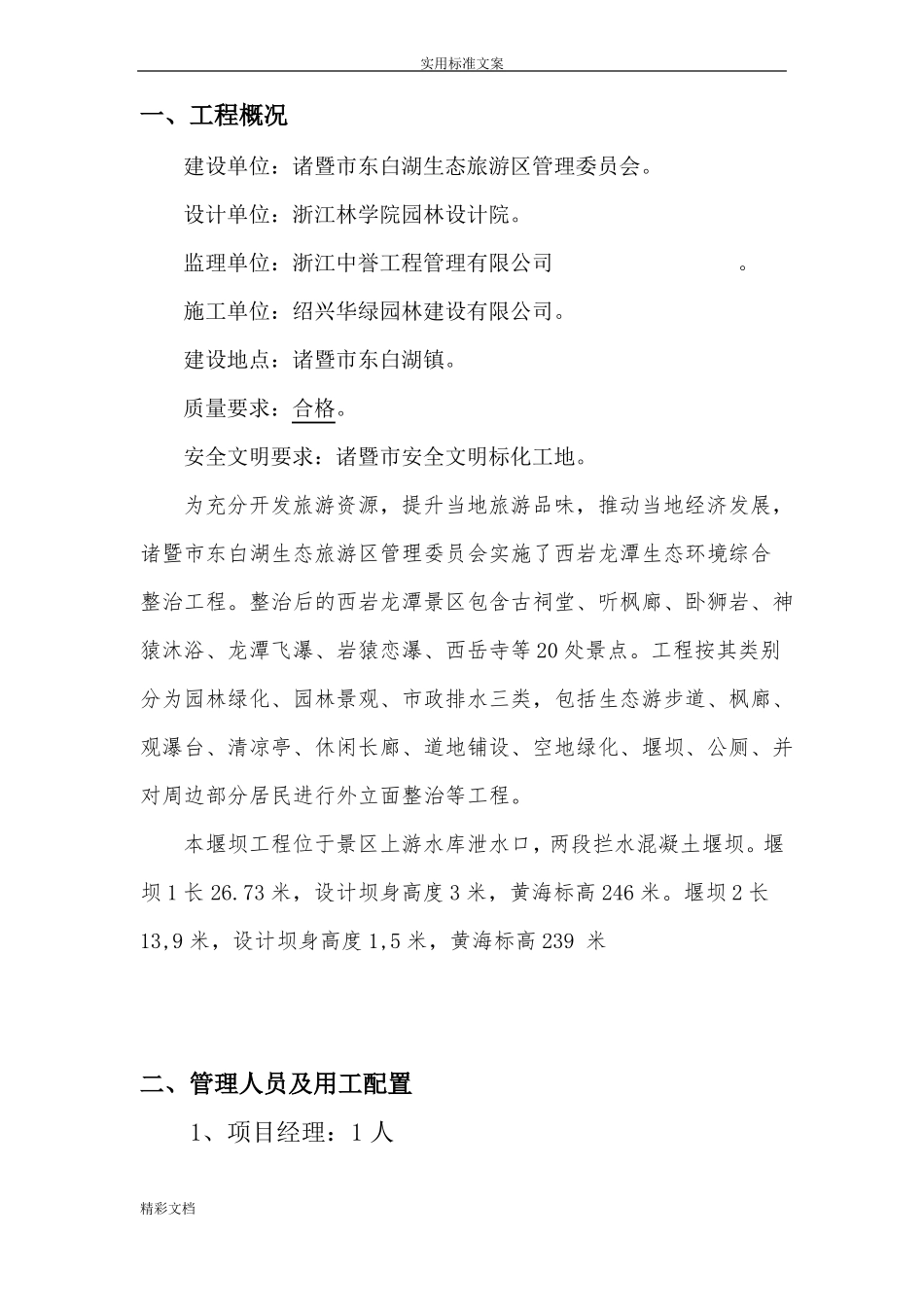

实用标准文案诸暨市西岩龙潭生态环境综合整治工程水工分部堰坝工程施工方案绍兴华绿园林建设有限公司驻诸暨市西岩龙潭生态环境综合整治工程项目部2013.6.2精彩文档实用标准文案目 录一、工程概况二、管理人员及用工配置三、投入施工机械四、计划工期及工期安排五、施工方法六、施工技术要求七、质量保证措施八、施工安全保证措施九、环境保护措施十、文明施工措施精彩文档实用标准文案一、工程概况建设单位:诸暨市东白湖生态旅游区管理委员会。设计单位:浙江林学院园林设计院。监理单位:浙江中誉工程管理有限公司。施工单位:绍兴华绿园林建设有限公司。建设地点:诸暨市东白湖镇。质量要求:合格。安全文明要求:诸暨市安全文明标化工地。为充分开发旅游资源,提升当地旅游品味,推动当地经济发展,诸暨市东白湖生态旅游区管理委员会实施了西岩龙潭生态环境综合整治工程。整治后的西岩龙潭景区包含古祠堂、听枫廊、卧狮岩、神猿沐浴、龙潭飞瀑、岩猿恋瀑、西岳寺等 20 处景点。工程按其类别分为园林绿化、园林景观、市政排水三类,包括生态游步道、枫廊、观瀑台、清凉亭、休闲长廊、道地铺设、空地绿化、堰坝、公厕、并对周边部分居民进行外立面整治等工程。本堰坝工程位于景区上游水库泄水口,两段拦水混凝土堰坝。堰坝 1 长 26.73 米,设计坝身高度 3 米,黄海标高 246 米。堰坝 2 长13,9 米,设计坝身高度 1,5 米,黄海标高 239 米二、管理人员及用工配置1、项目经理:1 人精彩文档实用标准文案2. 项目副经理:1 人3、技术负责人:1 人4、测量负责人:1 人5、施工(兼)质检负责人:1 人6、现场及安全负责人:1 人7、资料(兼)试验负责人:8、机维修工: 1人(两个班)9、混凝土工: 7人(两个班)10、模工、架子工: 12人11.钢筋工: 1人三、投入施工机械1、挖掘机一台,基槽土石方开挖及场平回填使用;2、运输车 2 辆,土石方转运和材料转运使用;3、发电机组 1 台,机械、照明用电使用;4、风炮钻空机 1 台,钻空锚筋固脚使用;5、电焊机 1 台,钢筋、栏杆焊接使用;6、三相振动棒 2 台,混凝土振动使用;7、水泵 10 台,抽水使用;四、计划工期及工期安排:计划总工期历时 56 天,施工时间段为 2013 年 6 月16 日至 2013 年 8 月 10 日精彩文档实用标准文案1、基槽开挖时间:计划 10 天,2013 年 6 月 16 日至 2013 年 6 月 25 日;2、砼拦挡坝浇筑时间:计划 25...
