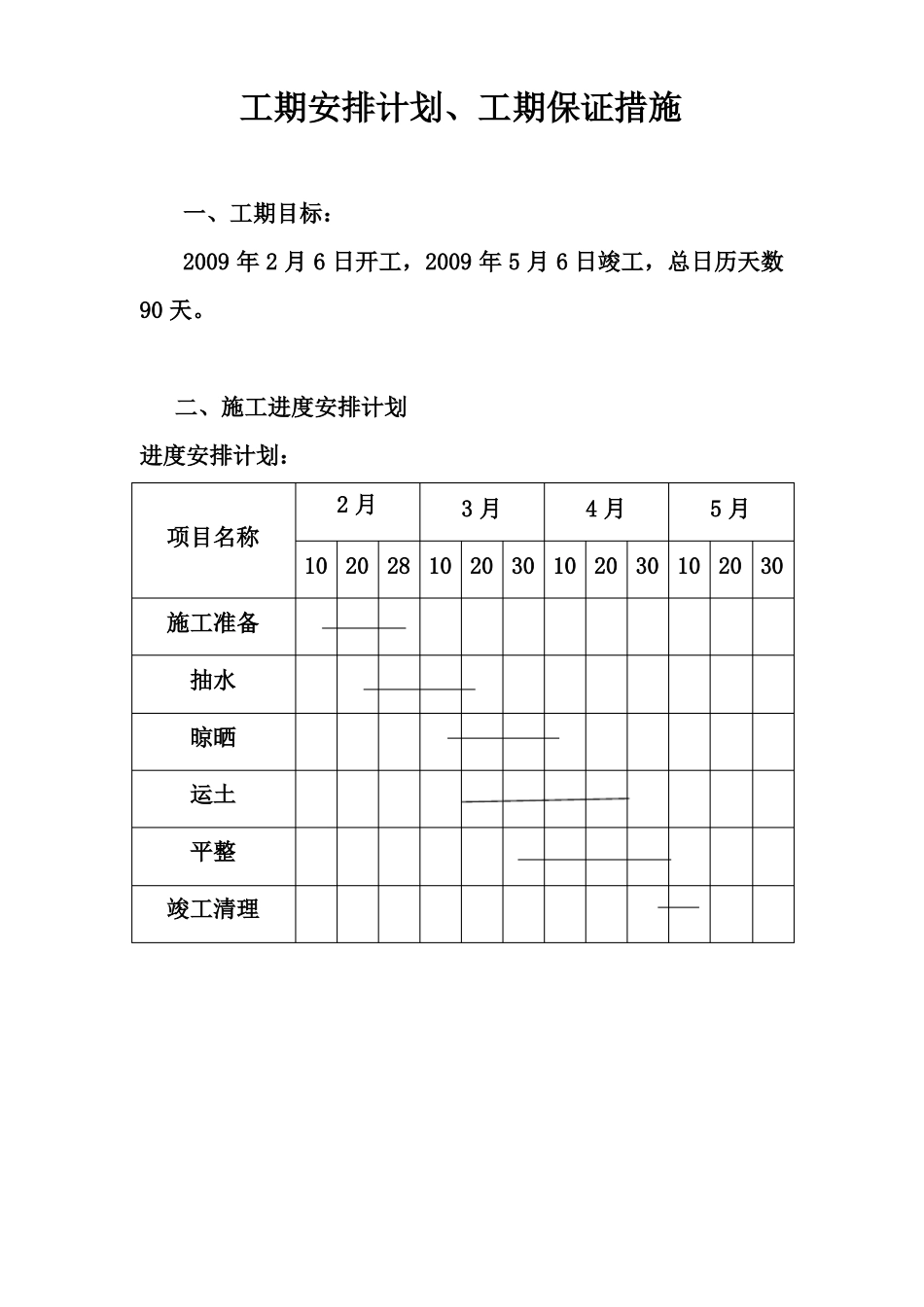

工期安排计划、工期保证措施一、工期目标:2009 年 2 月 6 日开工,2009 年 5 月 6 日竣工,总日历天数90 天。二、施工进度安排计划进度安排计划:2 月项目名称10 20 28 10 20 30 10 20 30 10 20 30施工准备抽水晾晒运土平整竣工清理3 月4 月5 月三、工期保证措施1、施工组织措施施工进度计划是保证工期和指导各工种施工的重要依据。在工程施工前,编制总的施工进度计划,根据总施工施工进度计划再编制基础阶段、主体施工阶段及装修阶段的分部工程施工进度计划。每月和每周分别编制月进度计划和周进度计划。各施工队依据施工进度计划组织、指导进行施工。对未能完成施工进度计划的项目,要及时进行调整,以保证总工期按时实现。2、劳动力计划保证措施根据施工进度,排出科学合理的网络计划图,并根据工程量的大小配足劳动力,同时动态的调整网络计划中脱离实际的部分,使计划能真正的起到指导督促工作的作用。3、材料机具保证措施一方面加大机械化施工程度,为各工种配备相应的大型和中、小型施工机械。施工机械均应依据施工进度计划,提前计划,适时进场。对大型施工机械进场前应做好基础及预埋件等准备工作。另一方面制订机械、机具使用、维护、维修和保养制度,并设专人负责。具体为机具在使用前对使用人员进行使用方法的培训或技术交底。对机械设备定期进行保养,出现故障及时修理。对大型机械设备要勤检修、勤维护,避免或减少故障的发生而影响施工。4、施工质量方面保证措施主要分部工程施工前均编制相应的施工方案,并报公司审批后再进行施工。每一分项工程施工前均编制详细、具体的技术交底。避免因施工方法不合理而影响施工。5、施工管理保证措施在施工质量方面保证:每道工序在施工前均制作样板,以达到修正施工方法。明确施工质量标准的目的,同时降低或杜绝返工,提高一次成活率,而保证施工进度。6、施工组织结构保证措施项目经理部内部,明确各管理成员职责。分项分段责任到人,领导跟班作业。实行管理班子个人收入与工期挂钩,使组织上、责任制上得以落实。及时发现组织中存在的问题,及时调整施工所需的劳动力。7、其它保证措施7.1 强化管理,推行项目法施工,实行项目经理负责制,项目经理对施工全过程负责,统一组织,确保工期。7.2 与建设单位、设计、土建密切配合,及时协调,各方面都要顺从总进度计划,每月有指令性施工进度安排,每周开好生产协调会和技术协调会,及时解决施工中的难题,保证施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

填土工程施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
