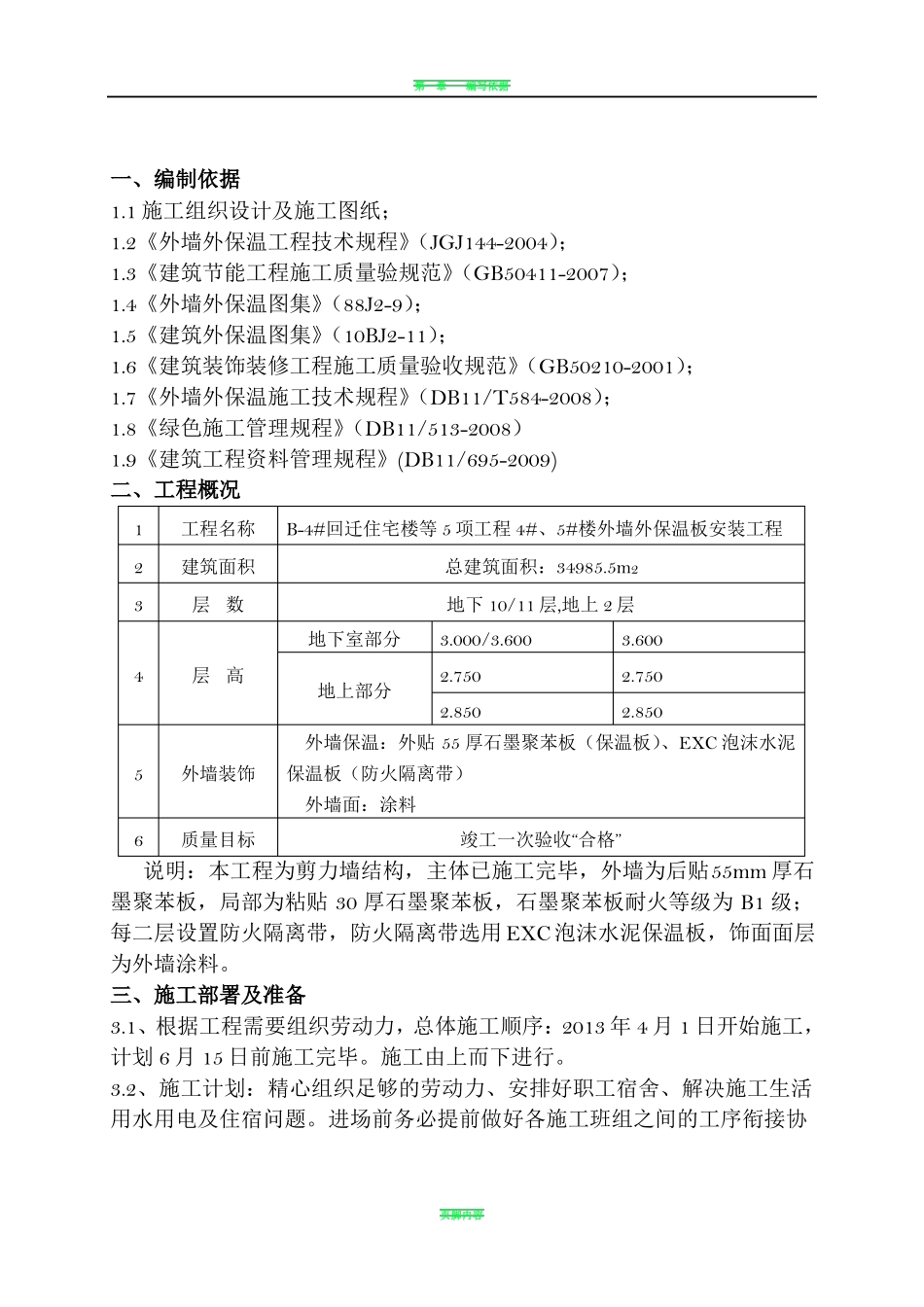

第一章编写依据一、编制依据1
1 施工组织设计及施工图纸;1
2《外墙外保温工程技术规程》(JGJ144-2004);1
3《建筑节能工程施工质量验规范》(GB50411-2007);1
4《外墙外保温图集》(88J2-9);1
5《建筑外保温图集》(10BJ2-11);1
6《建筑装饰装修工程施工质量验收规范》(GB50210-2001);1
7《外墙外保温施工技术规程》(DB11/T584-2008);1
8《绿色施工管理规程》(DB11/513-2008)1
9《建筑工程资料管理规程》(DB11/695-2009)二、工程概况123工程名称建筑面积层数地下室部分4层高地上部分B-4#回迁住宅楼等 5 项工程 4#、5#楼外墙外保温板安装工程总建筑面积:34985
5m2地下 10/11 层,地上 2 层3
85056外墙装饰质量目标保温板(防火隔离带)外墙面:涂料竣工一次验收“合格”3
850外墙保温:外贴 55 厚石墨聚苯板(保温板)、EXC 泡沫水泥说明:本工程为剪力墙结构,主体已施工完毕,外墙为后贴55mm 厚石墨聚苯板,局部为粘贴 30 厚石墨聚苯板,石墨聚苯板耐火等级为 B1 级;每二层设置防火隔离带,防火隔离带选用 EXC 泡沫水泥保温板,饰面面层为外墙涂料
三、施工部署及准备3

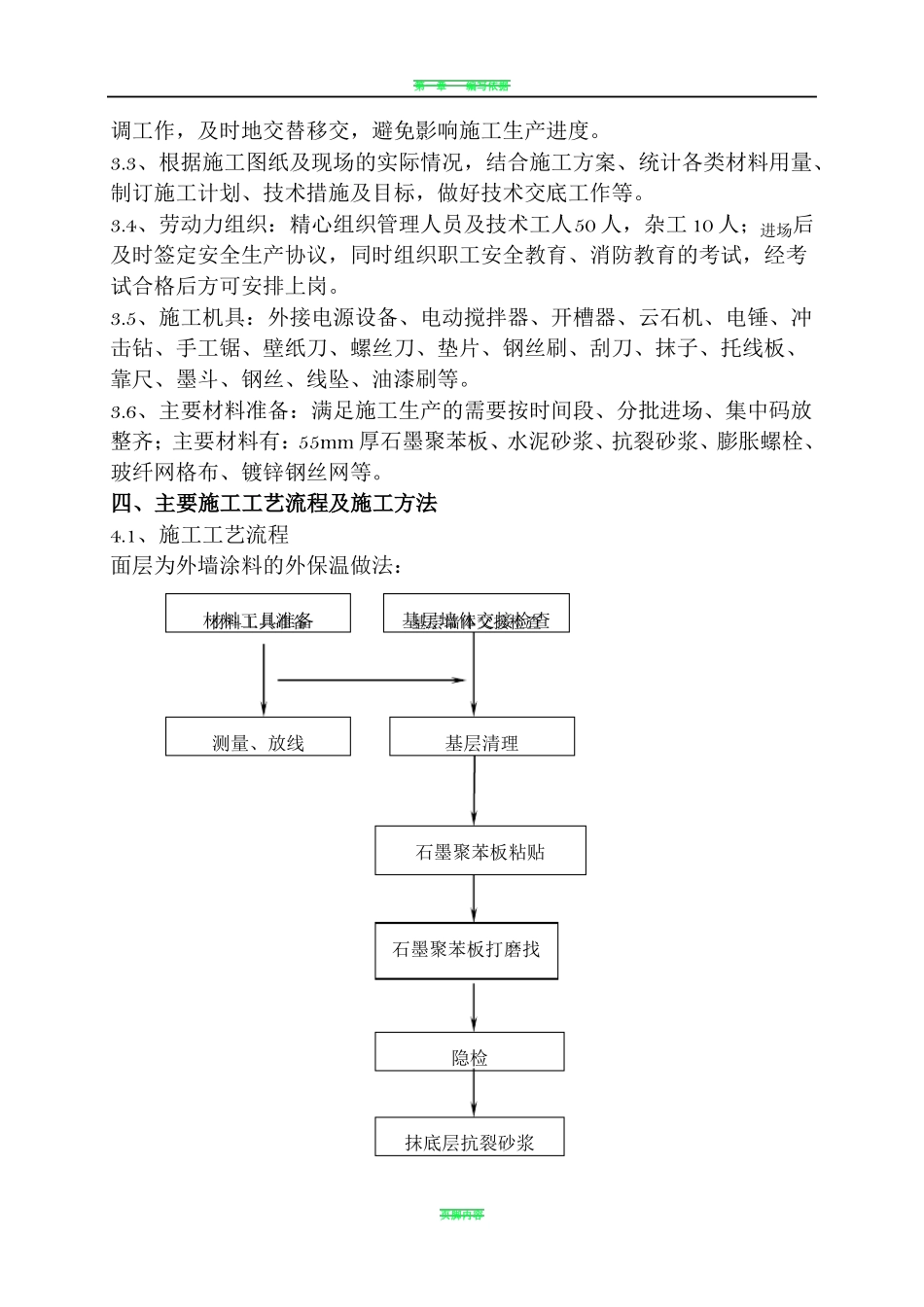

1、根据工程需要组织劳动力,总体施工顺序:2013 年 4 月 1 日开始施工,计划 6 月 15 日前施工完毕
施工由上而下进行
2、施工计划:精心组织足够的劳动力、安排好职工宿舍、解决施工生活用水用电及住宿问题
进场前务必提前做好各施工班组之间的工序衔接协页脚内容第一章编写依据调工作,及时地交替移交,避免影响施工生产进度

3、根据施工图纸及现场的实际情况,结合施工方案、统计各类材料用量、制订施工计划、技术措施及目标,
