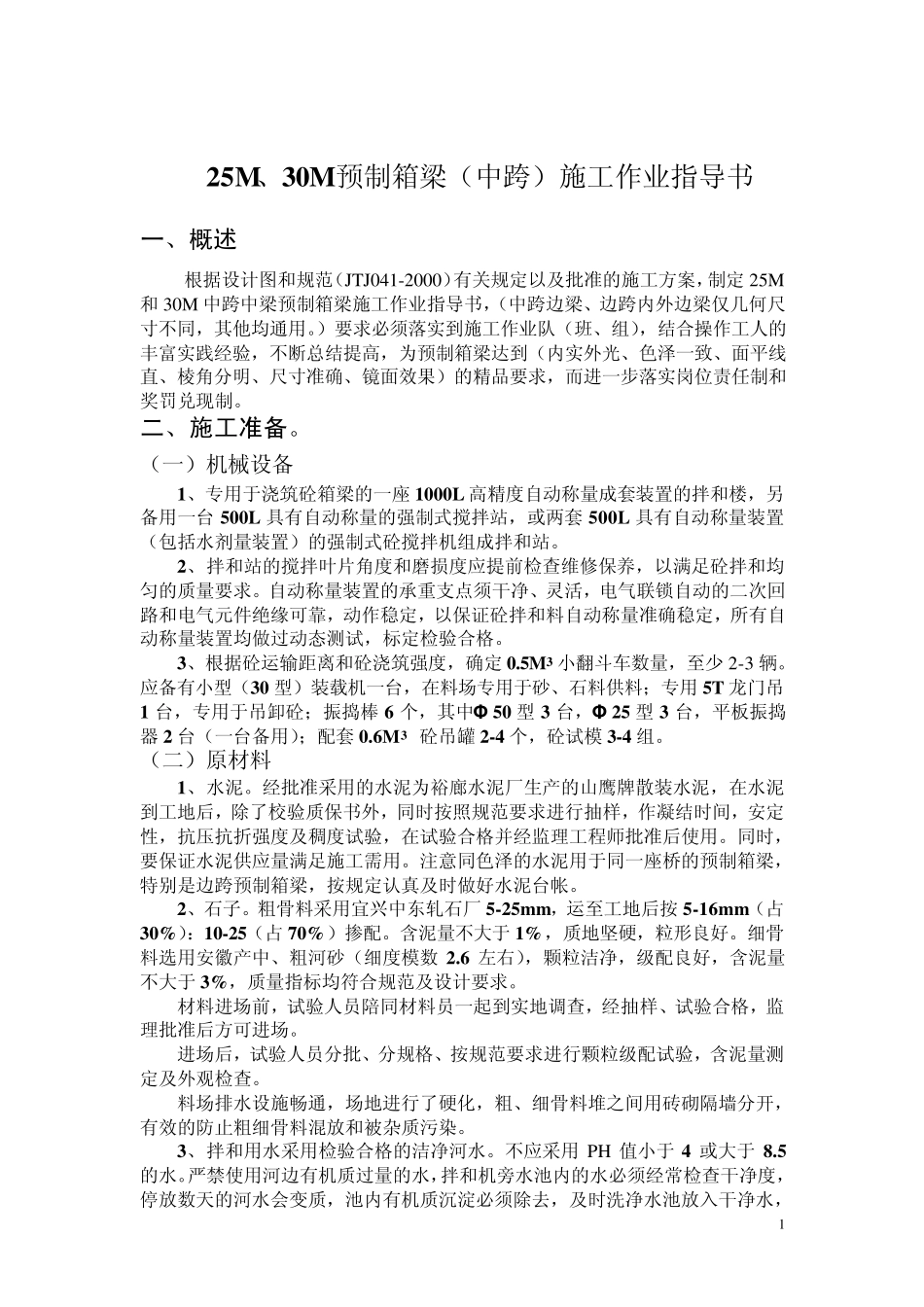

1 25M、30M预制箱梁(中跨)施工作业指导书 一、概述 根据设计图和规范(JTJ041-2000)有关规定以及批准的施工方案,制定 25M和 30M 中跨中梁预制箱梁施工作业指导书,(中跨边梁、边跨内外边梁仅几何尺寸不同,其他均通用
)要求必须落实到施工作业队(班、组),结合操作工人的丰富实践经验,不断总结提高,为预制箱梁达到(内实外光、色泽一致、面平线直、棱角分明、尺寸准确、镜面效果)的精品要求,而进一步落实岗位责任制和奖罚兑现制
二、施工准备
(一)机械设备 1、专用于浇筑砼箱梁的一座 1000L 高精度自动称量成套装置的拌和楼,另备用一台 500L 具有自动称量的强制式搅拌站,或两套 500L 具有自动称量装置(包括水剂量装置)的强制式砼搅拌机组成拌和站
2、拌和站的搅拌叶片角度和磨损度应提前检查维修保养,以满足砼拌和均匀的质量要求
自动称量装置的承重支点须干净、灵活,电气联锁自动的二次回路和电气元件绝缘可靠,动作稳定,以保证砼拌和料自动称量准确稳定,所有自动称量装置均做过动态测试,标定检验合格
3、根据砼运输距离和砼浇筑强度,确定 0
5M3 小翻斗车数量,至少 2-3 辆
应备有小型(30 型)装载机一台,在料场专用于砂、石料供料;专用 5T 龙门吊1 台,专用于吊卸砼;振捣棒 6 个,其中Φ 50 型 3 台,Φ 25 型 3 台,平板振捣器 2 台(一台备用);配套 0
6M3 砼吊罐 2-4 个,砼试模 3-4 组
(二)原材料 1、水泥
经批准采用的水泥为裕廊水泥厂生产的山鹰牌散装水泥,在水泥到工地后,除了校验质保书外,同时按照规范要求进行抽样,作凝结时间,安定性,抗压抗折强度及稠度试验,在试验合格并经监理工程师批准后使用
同时,要保证水泥供应量满足施工需用
注意同色泽的水泥用于同一座桥的预制箱梁,特别是边跨预制箱梁,按规定认真及时做好水泥台
