深基坑施工专项方案 1 深基坑施工方案 一、工程概况: 本工程为上海明峰服装有限公司五金装配车间,位于金山区干巷镇荣发路 135 号,建筑面积为 5202 ㎡,为二层框架结构厂房,建筑高度为 13
按照设计图纸本工程 A 轴及 B 轴上的 18 轴~21 轴基础部分因遇暗浜,加深为深基坑土方开挖,坑底标高为-3
二、排水方法 集水坑排水的特点是设置集水坑和排水沟,根据工程的不同特点具体有以下几种方法: 1.明沟与集水井排水 2.分层明沟排水 3.利用工程设施排水 三、排水机具的选用 基坑排水广泛采用动力水泵,一般有机动、电动、真空及虹吸泵等
选用水泵类型时,一般取水泵的排水量为基坑涌水量的 1
当基坑涌水量Q60 m 3/h,多用离心式水泵
隔膜式水泵排水量小,但可排除泥浆水,选择时应按水泵的技术性能选用
当基坑涌水量很小,亦可采用人力提水桶 、手 摇 泵或水龙 车等将 水排出

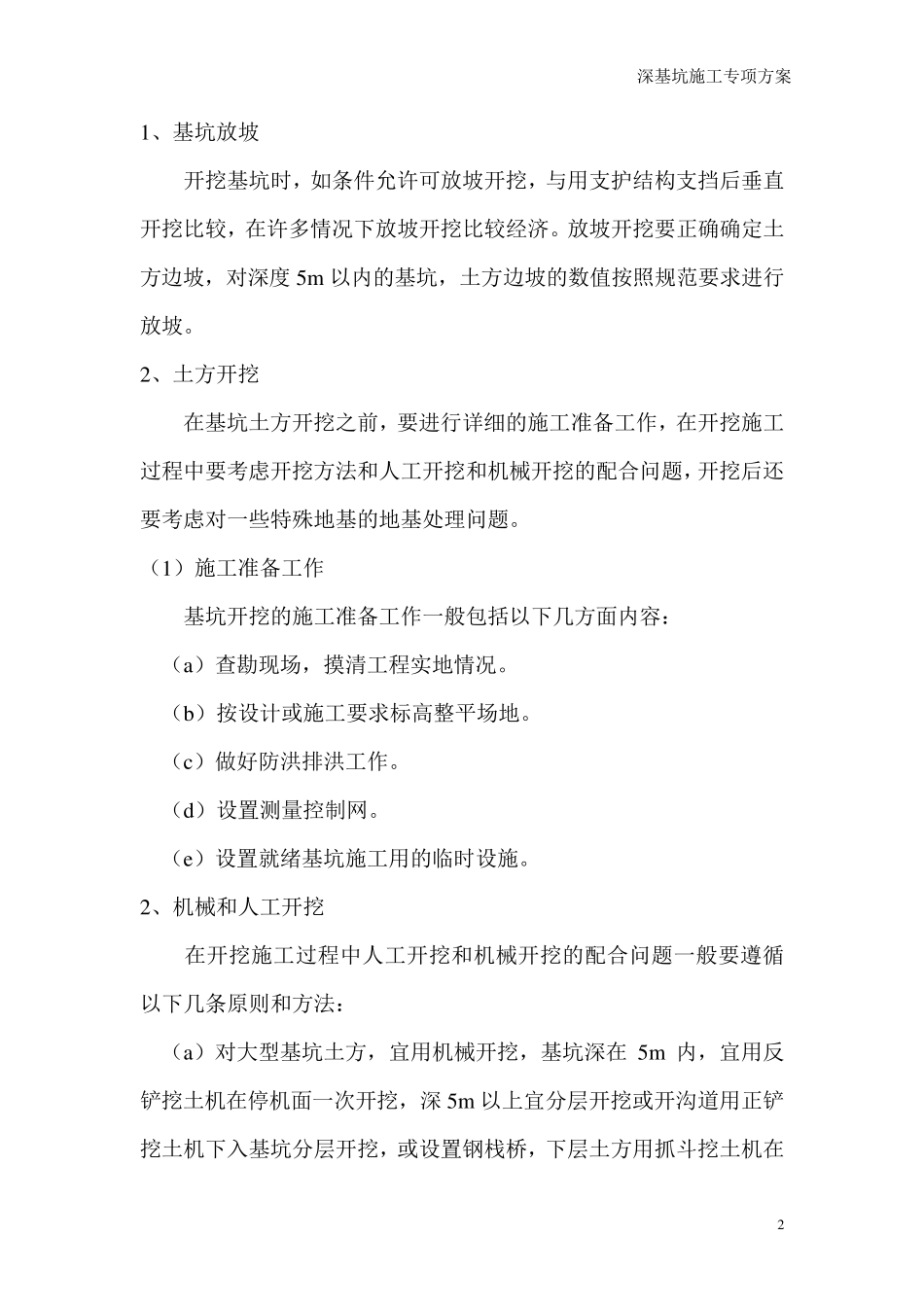

四 、基坑放 坡 及土方开挖 深基坑施工专项方案 2 1、基坑放坡 开挖基坑时,如条件允许可放坡开挖,与用支护结构支挡后垂直开挖比较,在许多情况下放坡开挖比较经济
放坡开挖要正确确定土方边坡,对深度 5m 以内的基坑,土方边坡的数值按照规范要求进行放坡
2、土方开挖 在基坑土方开挖之前,要进行详细的施工准备工作,在开挖施工过程中要考虑开挖方法和人工开挖和机械开挖的配合问题,开挖后还要考虑对一些特殊地基的地基处理问题
(1)施工准备工作 基坑开挖的施工准备工作一般包括以下几方面内容: (a)查勘现场,摸清工程实地情况
(b)按设计或施工要求标高整平场地
(c)做好防洪排洪工作
(d)设置测量控制网
(e)设置就绪基坑施工用的临时设施

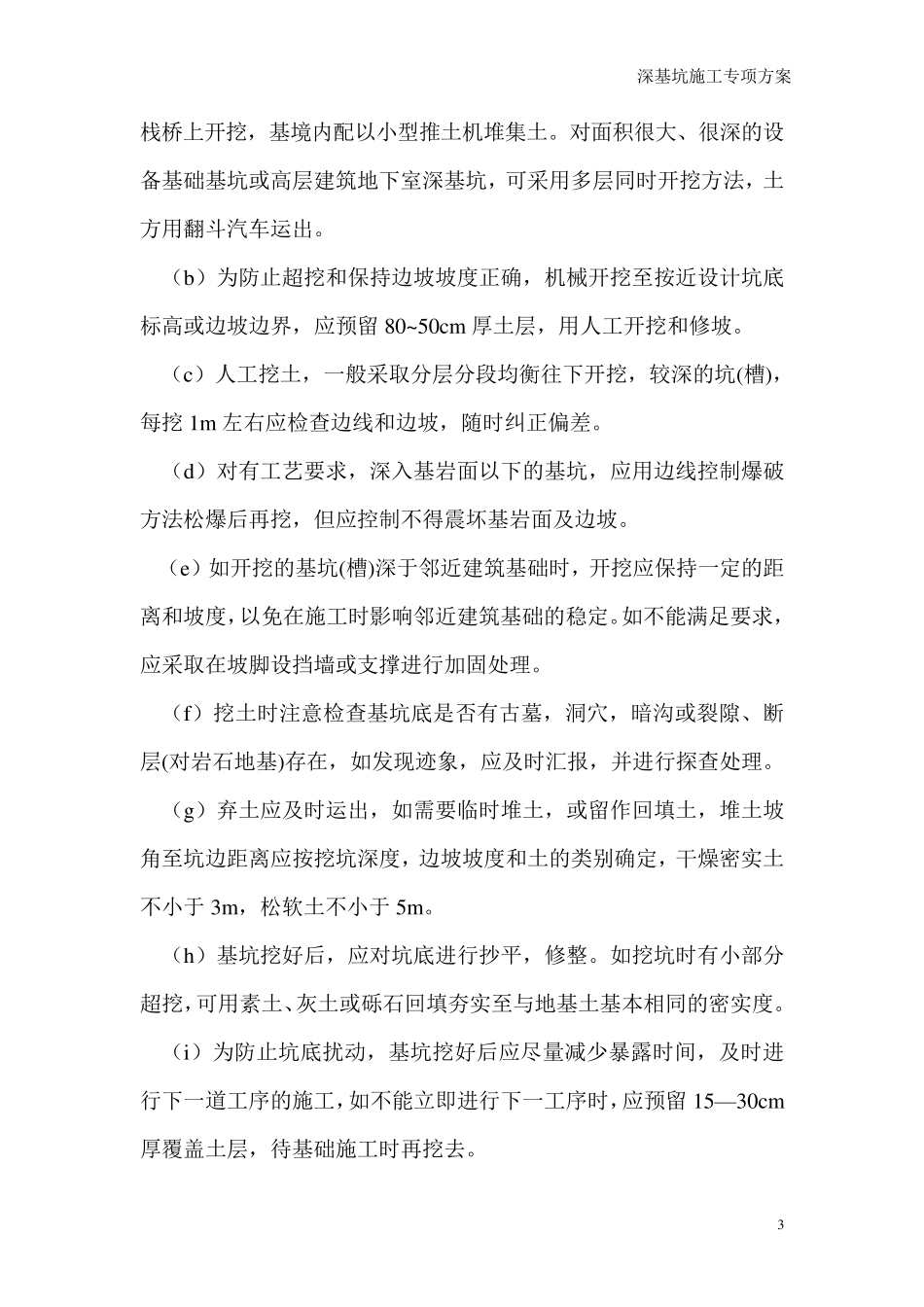

2、机械和人工开挖 在开挖施工过程中人工开挖和机械开挖的配合问题一般要遵循以下几条原则和方法: (a)对大型基坑土方,宜
