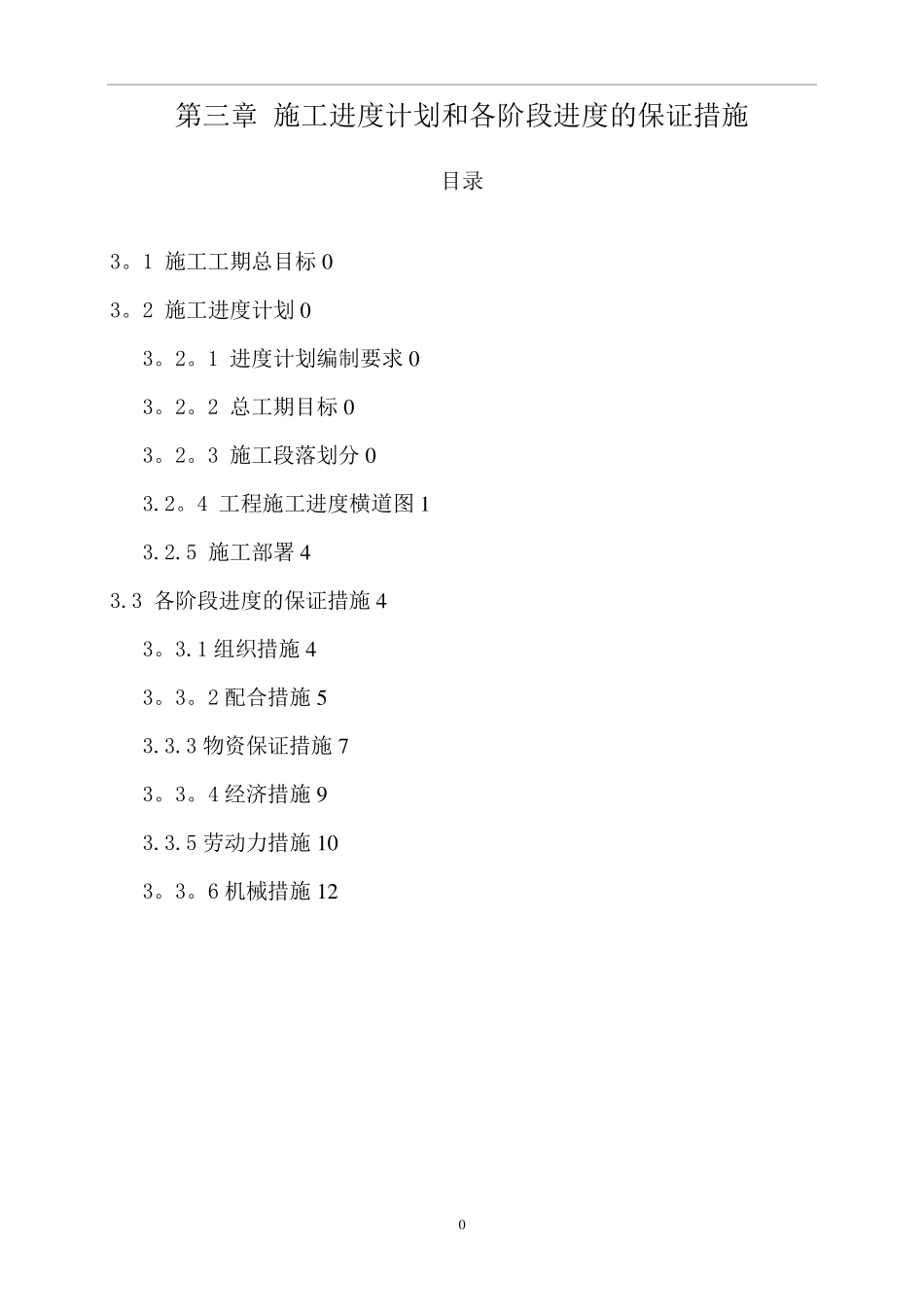

0 第三章 施工进度计划和各阶段进度的保证措施 目录 3
1 施工工期总目标 0 3
2 施工进度计划0 3
1 进度计划编制要求 0 3
2 总工期目标 0 3
3 施工段落划分 0 3
4 工程施工进度横道图 1 3
5 施工部署 4 3
3 各阶段进度的保证措施4 3
1 组织措施4 3
2 配合措施5 3
3 物资保证措施7 3
4 经济措施9 3
5 劳动力措施1 0 3
6 机械措施1 2 0 第三章 施工进度计划和各阶段进度的保证措施 3

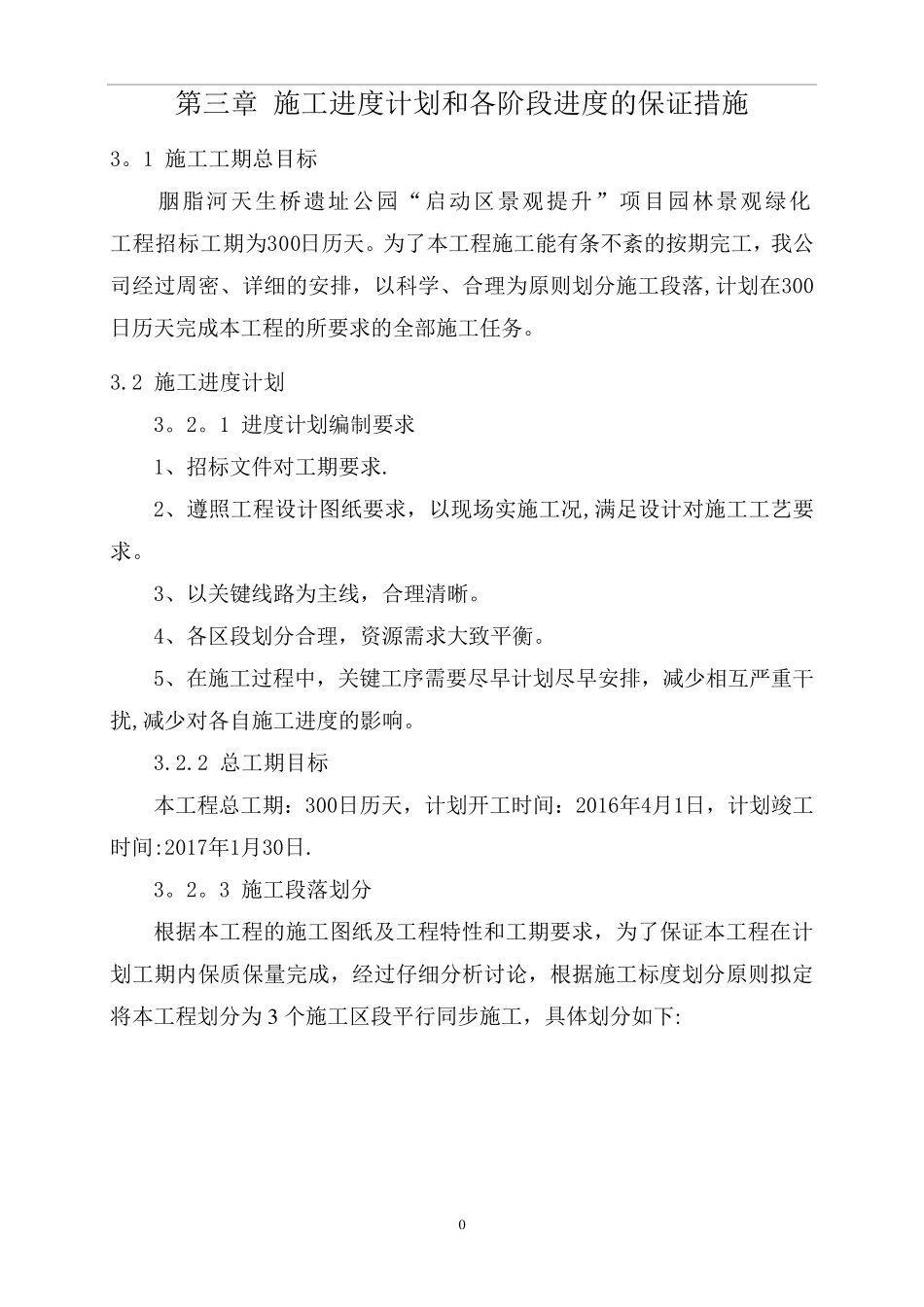

1 施工工期总目标 胭脂河天生桥遗址公园“启动区景观提升”项目园林景观绿化工程招标工期为300日历天
为了本工程施工能有条不紊的按期完工,我公司经过周密、详细的安排,以科学、合理为原则划分施工段落,计划在300日历天完成本工程的所要求的全部施工任务
2 施工进度计划 3
1 进度计划编制要求 1、招标文件对工期要求
2、遵照工程设计图纸要求,以现场实施工况,满足设计对施工工艺要求
3、以关键线路为主线,合理清晰
4、各区段划分合理,资源需求大致平衡
5、在施工过程中,关键工序需要尽早计划尽早安排,减少相互严重干扰,减少对各自施工进度的影响
2 总工期目标 本工程总工期:300日历天,计划开工时间:2016年4月1日,计划竣工时间:2017年1月30日

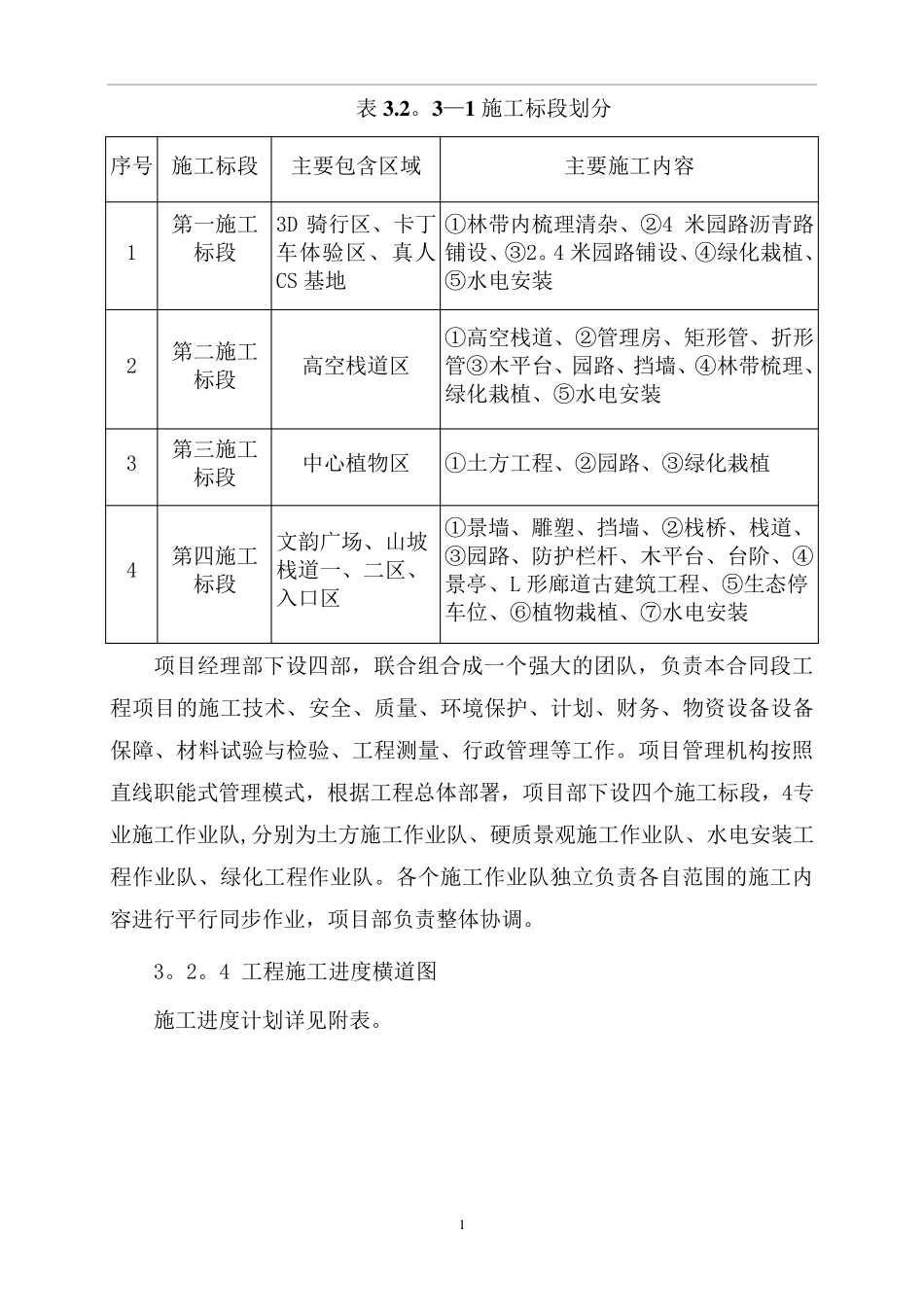

3 施工段落划分 根据本工程的施工图纸及工程特性和工期要求,为了保证本工程在计划工期内保质保量完成,经过仔细分析讨论,根据施工标度划分原则拟定将本工程划分为 3 个施工区段平行同步 施工,具 体 划分如 下 : 1 表3
3 —1 施工标段划分 序号 施工标段 主要包含区域 主要施工内容 1 第一施工标段 3D 骑行区、卡丁车体验区、真人CS 基地 ①林带内梳理清杂、②4 米园路沥青路铺设
